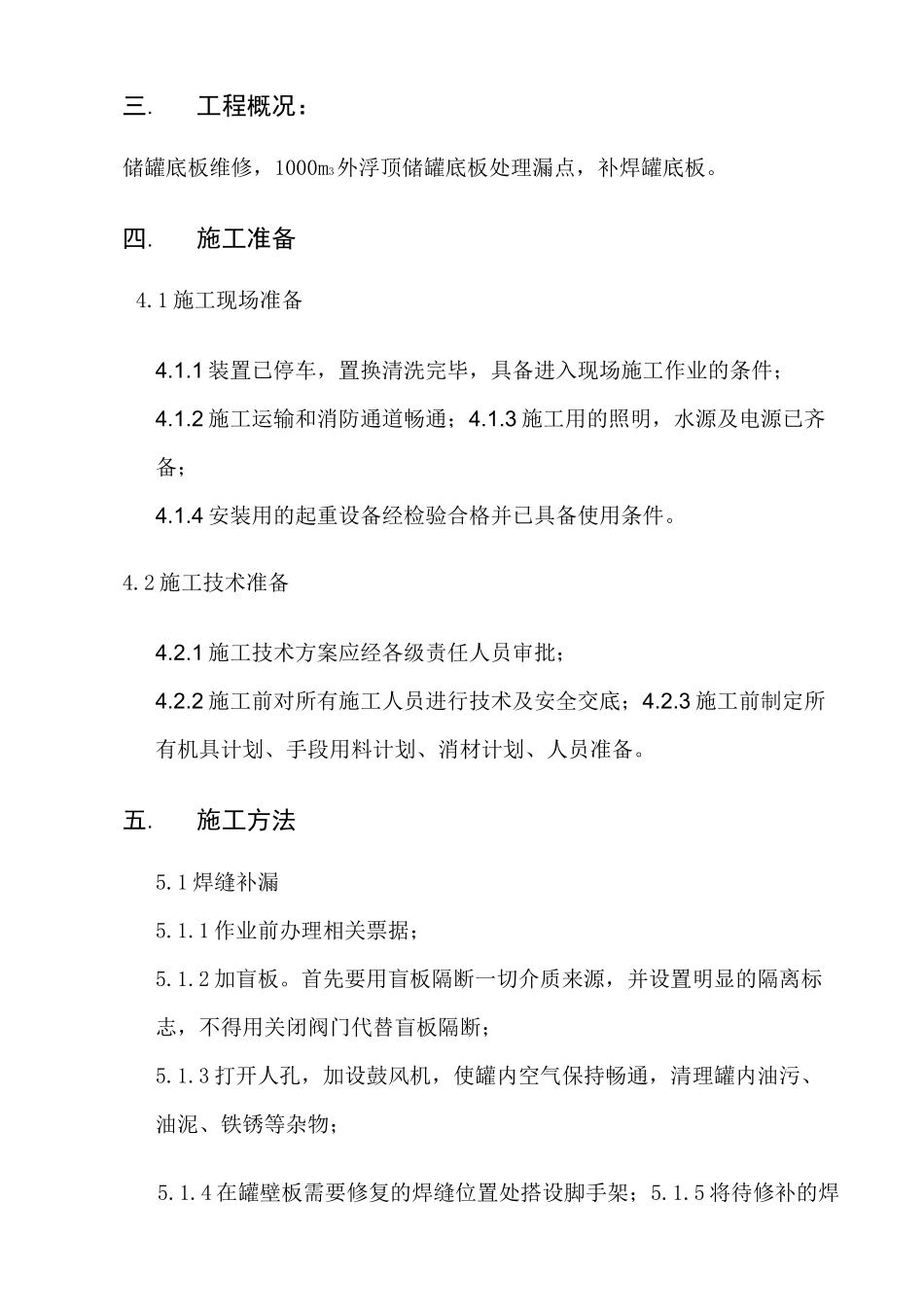

工程概况:四
1 施工现场准备4
2 施工技术准备五
施工方法六安全技术措施七
质量保证体系八
施工材料计划九
劳动力资源计划一
编制说明为确保优质、高效、顺利完成检测工作,编制此方案
《立式圆筒形钢制焊接储罐施工及验收规范》GB50128-20052
《石油化工施工安全技术规程》SH3505-19993
《建筑施工安全检查标准》JGJ59-994
《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20015
《安全技术操作规程》三
工程概况:储罐底板维修,1000m3外浮顶储罐底板处理漏点,补焊罐底板
1 施工现场准备4
1 装置已停车,置换清洗完毕,具备进入现场施工作业的条件;4
2 施工运输和消防通道畅通;4
3 施工用的照明,水源及电源已齐备;4
4 安装用的起重设备经检验合格并已具备使用条件
2 施工技术准备4
1 施工技术方案应经各级责任人员审批;4
2 施工前对所有施工人员进行技术及安全交底;4
3 施工前制定所有机具计划、手段用料计划、消材计划、人员准备
1 焊缝补漏5
1 作业前办理相关票据;5
首先要用盲板隔断一切介质来源,并设置明显的隔离标志,不得用关闭阀门代替盲板隔断;5
3 打开人孔,加设鼓风机,使罐内空气保持畅通,清理罐内油污、油泥、铁锈等杂物;5
4 在罐壁板需要修复的焊缝位置处搭设脚手架;5

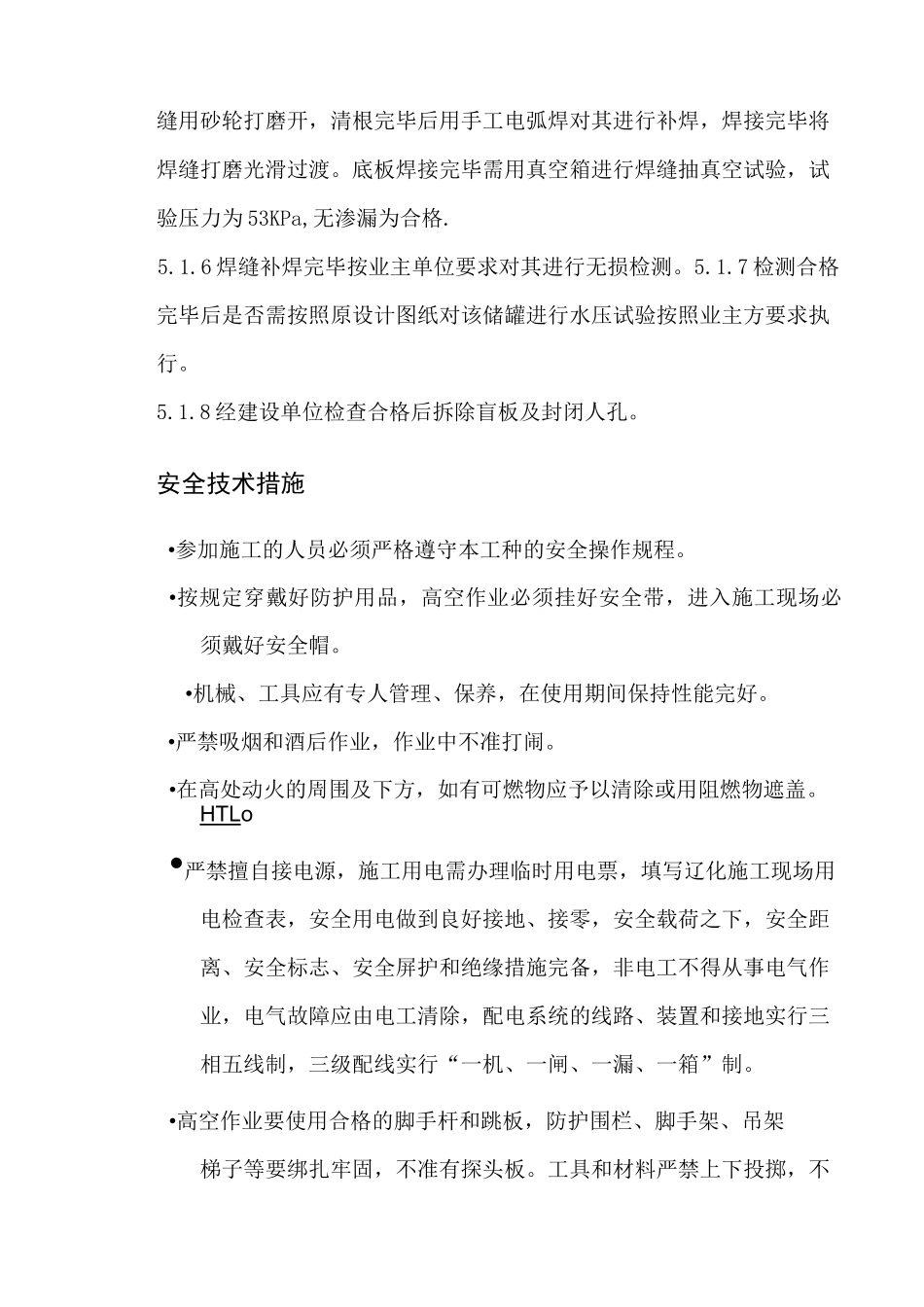

5 将待修补的焊缝用砂轮打磨开,清根完毕后用手工电弧焊对其进行补焊,焊接完毕将焊缝打磨光滑过渡
底板焊接完毕需用真空箱进行焊缝抽真空试验,试验压力为 53KPa,无渗漏为合格
6 焊缝补焊完毕按业主单位要求对其进行无损检测
7 检测合格完毕后是否需按照原设计图
