雨水、污水管道施工组织设计

雨水、污水管道施工组织设计_第1页
雨水、污水管道施工组织设计_第2页
雨水、污水管道施工组织设计_第3页

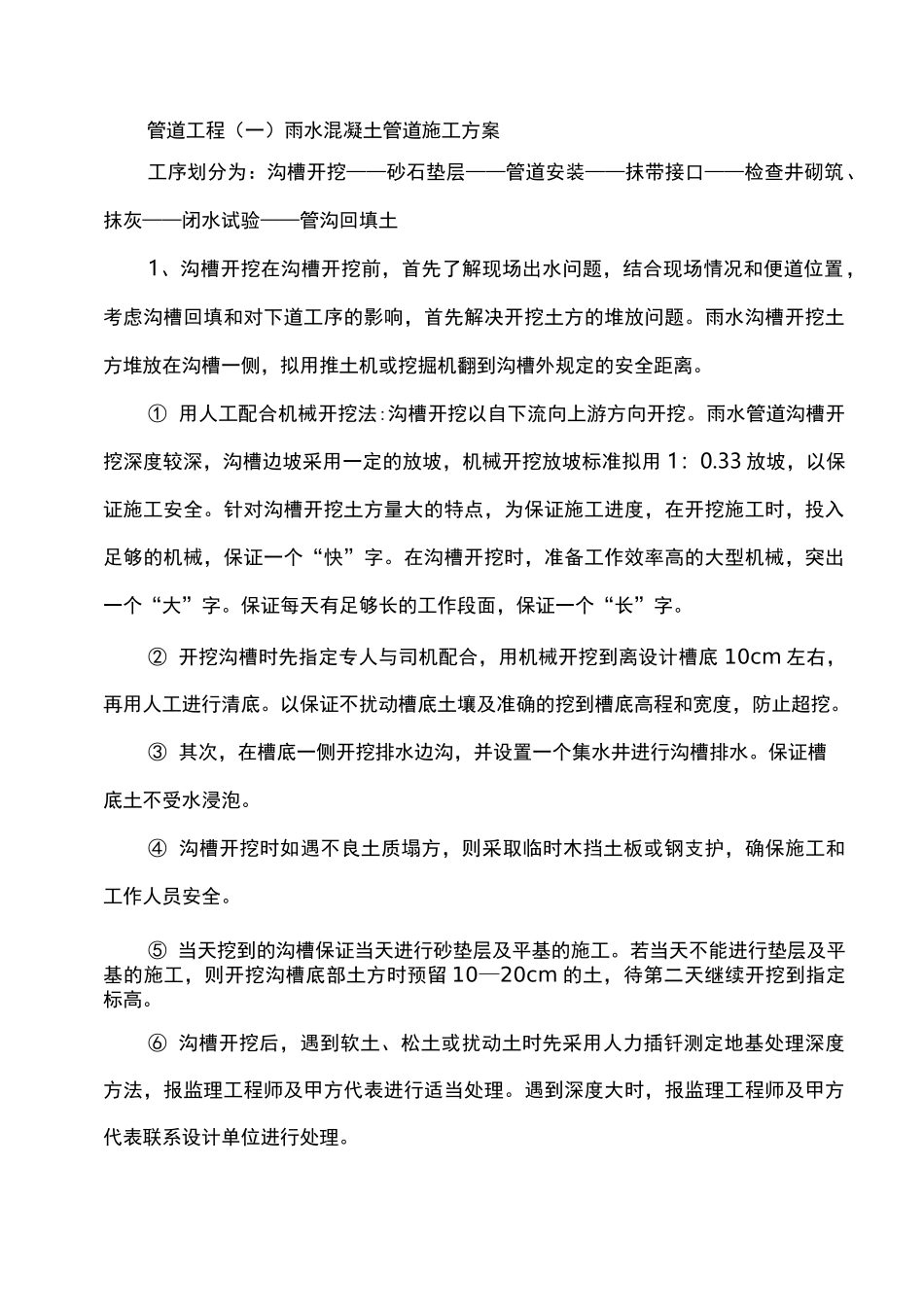

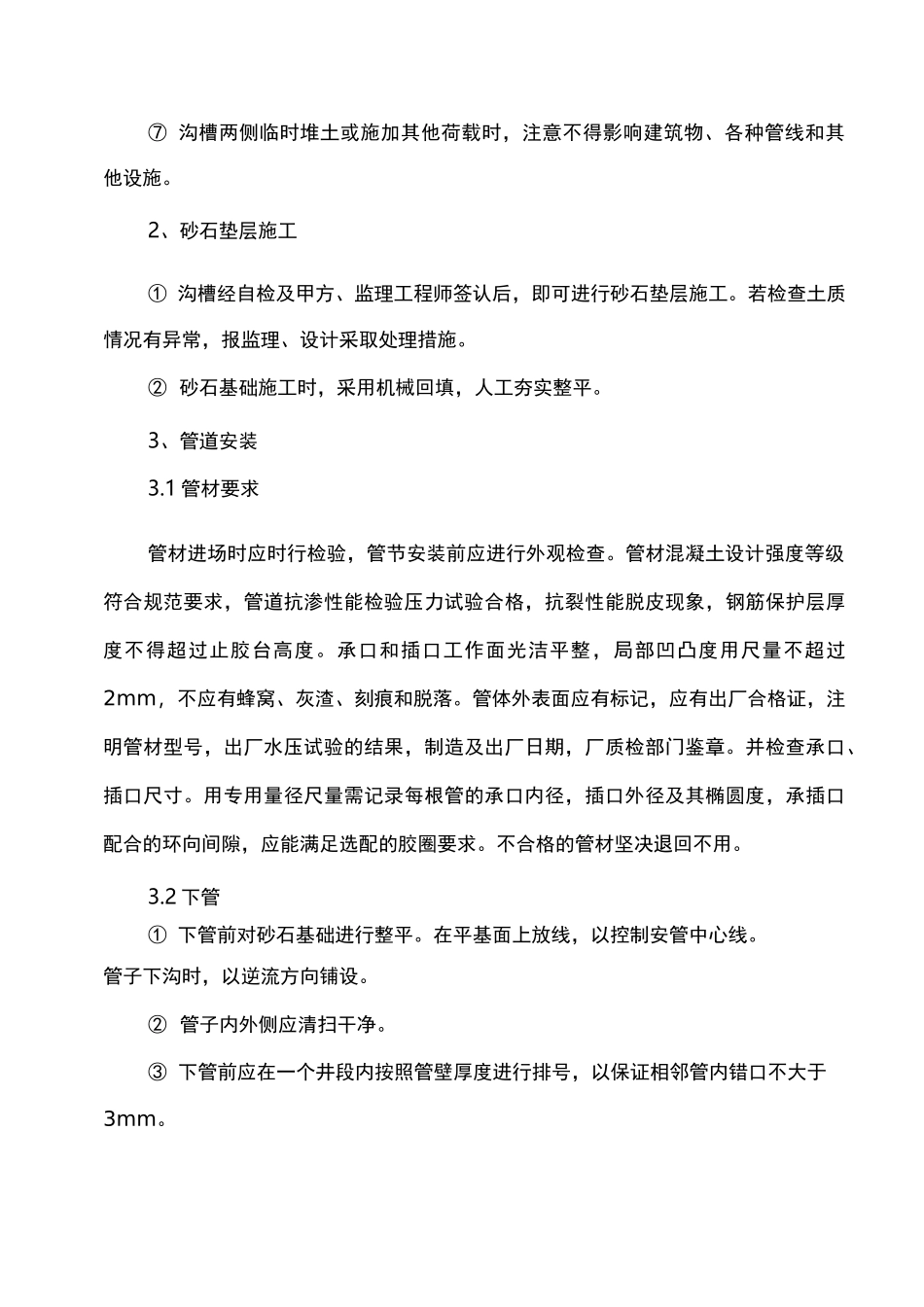

管道工程(一)雨水混凝土管道施工方案工序划分为:沟槽开挖——砂石垫层——管道安装——抹带接口——检查井砌筑、抹灰——闭水试验——管沟回填土1、沟槽开挖在沟槽开挖前,首先了解现场出水问题,结合现场情况和便道位置,考虑沟槽回填和对下道工序的影响,首先解决开挖土方的堆放问题。雨水沟槽开挖土方堆放在沟槽一侧,拟用推土机或挖掘机翻到沟槽外规定的安全距离。① 用人工配合机械开挖法:沟槽开挖以自下流向上游方向开挖。雨水管道沟槽开挖深度较深,沟槽边坡采用一定的放坡,机械开挖放坡标准拟用 1:0.33 放坡,以保证施工安全。针对沟槽开挖土方量大的特点,为保证施工进度,在开挖施工时,投入足够的机械,保证一个“快”字。在沟槽开挖时,准备工作效率高的大型机械,突出一个“大”字。保证每天有足够长的工作段面,保证一个“长”字。② 开挖沟槽时先指定专人与司机配合,用机械开挖到离设计槽底 10cm 左右,再用人工进行清底。以保证不扰动槽底土壤及准确的挖到槽底高程和宽度,防止超挖。③ 其次,在槽底一侧开挖排水边沟,并设置一个集水井进行沟槽排水。保证槽底土不受水浸泡。④ 沟槽开挖时如遇不良土质塌方,则采取临时木挡土板或钢支护,确保施工和工作人员安全。⑤ 当天挖到的沟槽保证当天进行砂垫层及平基的施工。若当天不能进行垫层及平基的施工,则开挖沟槽底部土方时预留 10—20cm 的土,待第二天继续开挖到指定标高。⑥ 沟槽开挖后,遇到软土、松土或扰动土时先采用人力插钎测定地基处理深度方法,报监理工程师及甲方代表进行适当处理。遇到深度大时,报监理工程师及甲方代表联系设计单位进行处理。⑦ 沟槽两侧临时堆土或施加其他荷载时,注意不得影响建筑物、各种管线和其他设施。2、砂石垫层施工① 沟槽经自检及甲方、监理工程师签认后,即可进行砂石垫层施工。若检查土质情况有异常,报监理、设计采取处理措施。② 砂石基础施工时,采用机械回填,人工夯实整平。3、管道安装3.1 管材要求管材进场时应时行检验,管节安装前应进行外观检查。管材混凝土设计强度等级符合规范要求,管道抗渗性能检验压力试验合格,抗裂性能脱皮现象,钢筋保护层厚度不得超过止胶台高度。承口和插口工作面光洁平整,局部凹凸度用尺量不超过2mm,不应有蜂窝、灰渣、刻痕和脱落。管体外表面应有标记,应有出厂合格证,注明管材型号,出厂水压试验的结果,制造及出厂日期,厂质检部门鉴章。并检查承口、插口尺寸。用专用量...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
