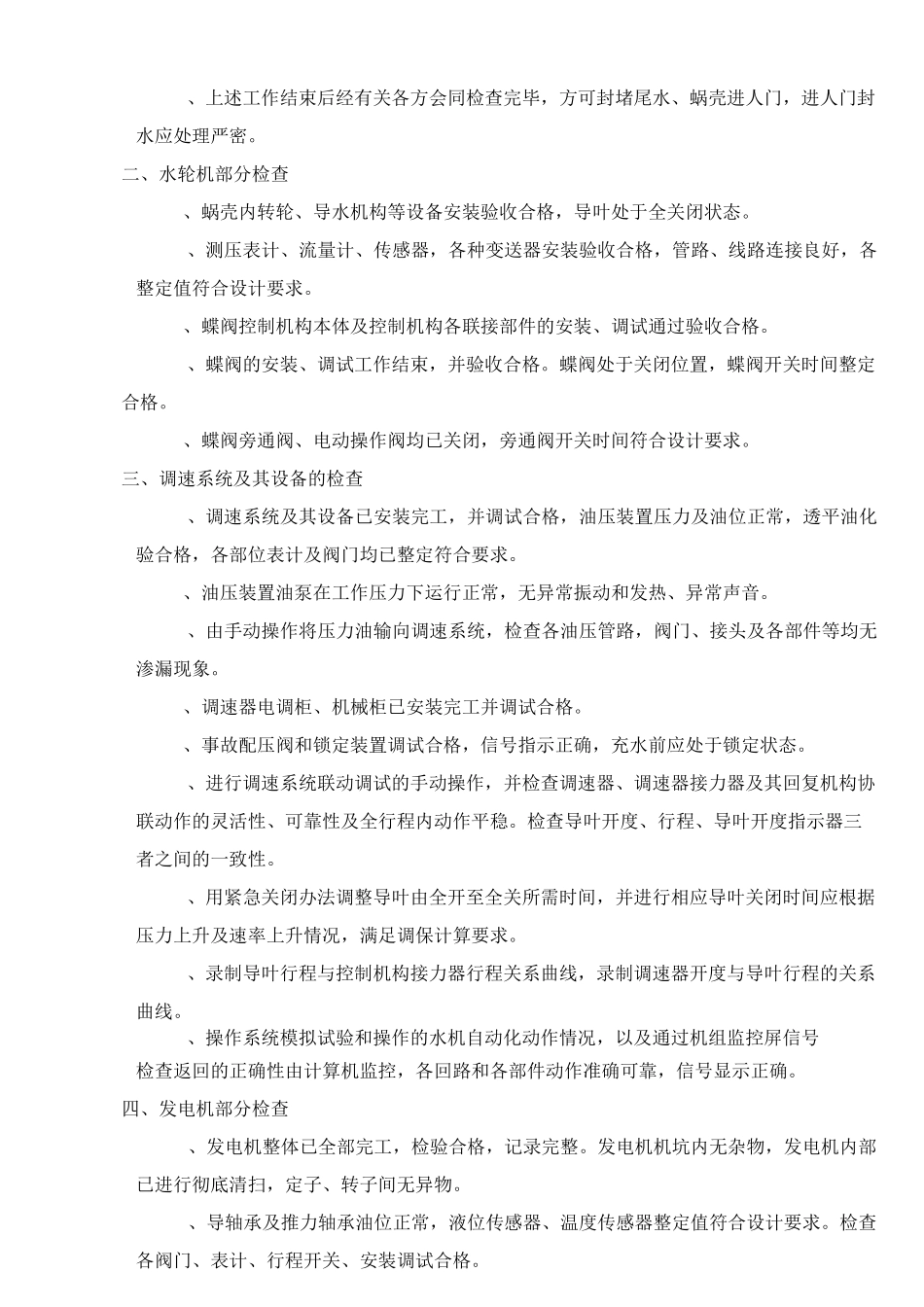

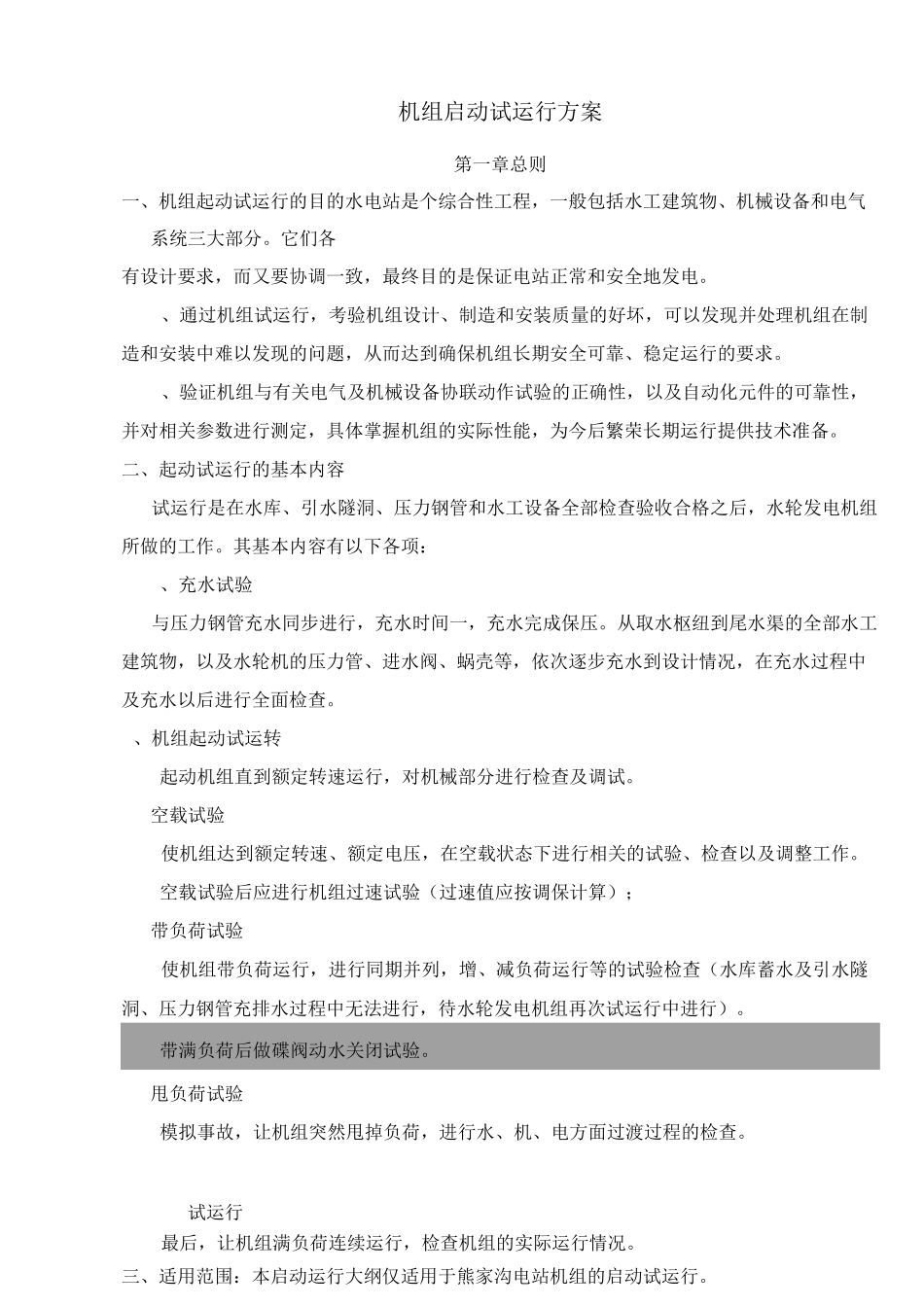

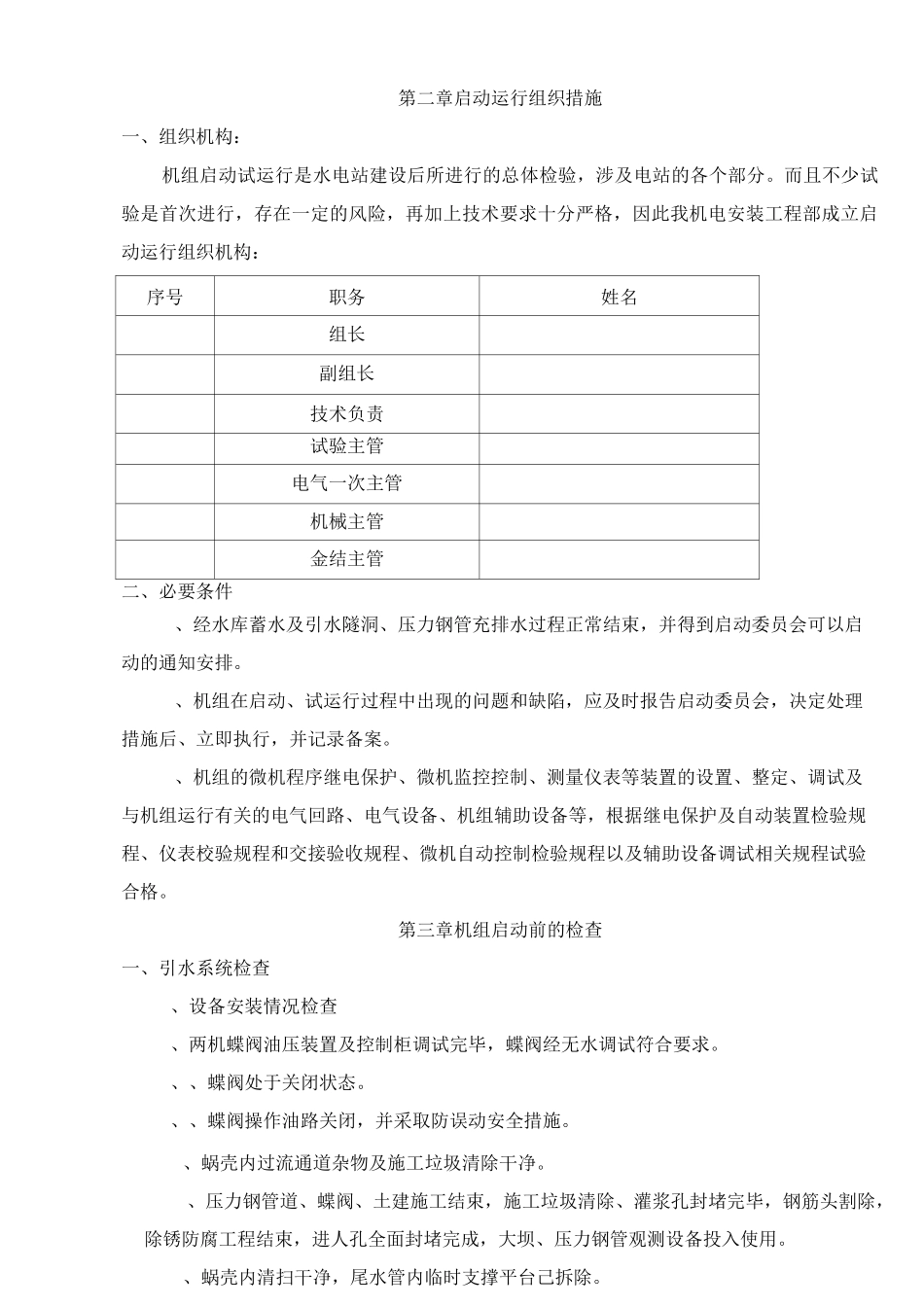

机组启动试运行方案第一章总则一、机组起动试运行的目的水电站是个综合性工程,一般包括水工建筑物、机械设备和电气系统三大部分。它们各有设计要求,而又要协调一致,最终目的是保证电站正常和安全地发电。、通过机组试运行,考验机组设计、制造和安装质量的好坏,可以发现并处理机组在制造和安装中难以发现的问题,从而达到确保机组长期安全可靠、稳定运行的要求。、验证机组与有关电气及机械设备协联动作试验的正确性,以及自动化元件的可靠性,并对相关参数进行测定,具体掌握机组的实际性能,为今后繁荣长期运行提供技术准备。二、起动试运行的基本内容试运行是在水库、引水隧洞、压力钢管和水工设备全部检查验收合格之后,水轮发电机组所做的工作。其基本内容有以下各项:、充水试验与压力钢管充水同步进行,充水时间一,充水完成保压。从取水枢纽到尾水渠的全部水工建筑物,以及水轮机的压力管、进水阀、蜗壳等,依次逐步充水到设计情况,在充水过程中及充水以后进行全面检查。、机组起动试运转起动机组直到额定转速运行,对机械部分进行检查及调试。空载试验使机组达到额定转速、额定电压,在空载状态下进行相关的试验、检查以及调整工作。空载试验后应进行机组过速试验(过速值应按调保计算);带负荷试验使机组带负荷运行,进行同期并列,增、减负荷运行等的试验检查(水库蓄水及引水隧洞、压力钢管充排水过程中无法进行,待水轮发电机组再次试运行中进行)。带满负荷后做碟阀动水关闭试验。甩负荷试验模拟事故,让机组突然甩掉负荷,进行水、机、电方面过渡过程的检查。试运行最后,让机组满负荷连续运行,检查机组的实际运行情况。三、适用范围:本启动运行大纲仅适用于熊家沟电站机组的启动试运行。第二章启动运行组织措施一、组织机构:机组启动试运行是水电站建设后所进行的总体检验,涉及电站的各个部分。而且不少试验是首次进行,存在一定的风险,再加上技术要求十分严格,因此我机电安装工程部成立启动运行组织机构:序号职务姓名组长副组长技术负责试验主管电气一次主管机械主管金结主管二、必要条件、经水库蓄水及引水隧洞、压力钢管充排水过程正常结束,并得到启动委员会可以启动的通知安排。、机组在启动、试运行过程中出现的问题和缺陷,应及时报告启动委员会,决定处理措施后、立即执行,并记录备案。、机组的微机程序继电保护、微机监控控制、测量仪表等装置的设置、整定、调试及与机组运行有关的电气回路、电气设备、机...
