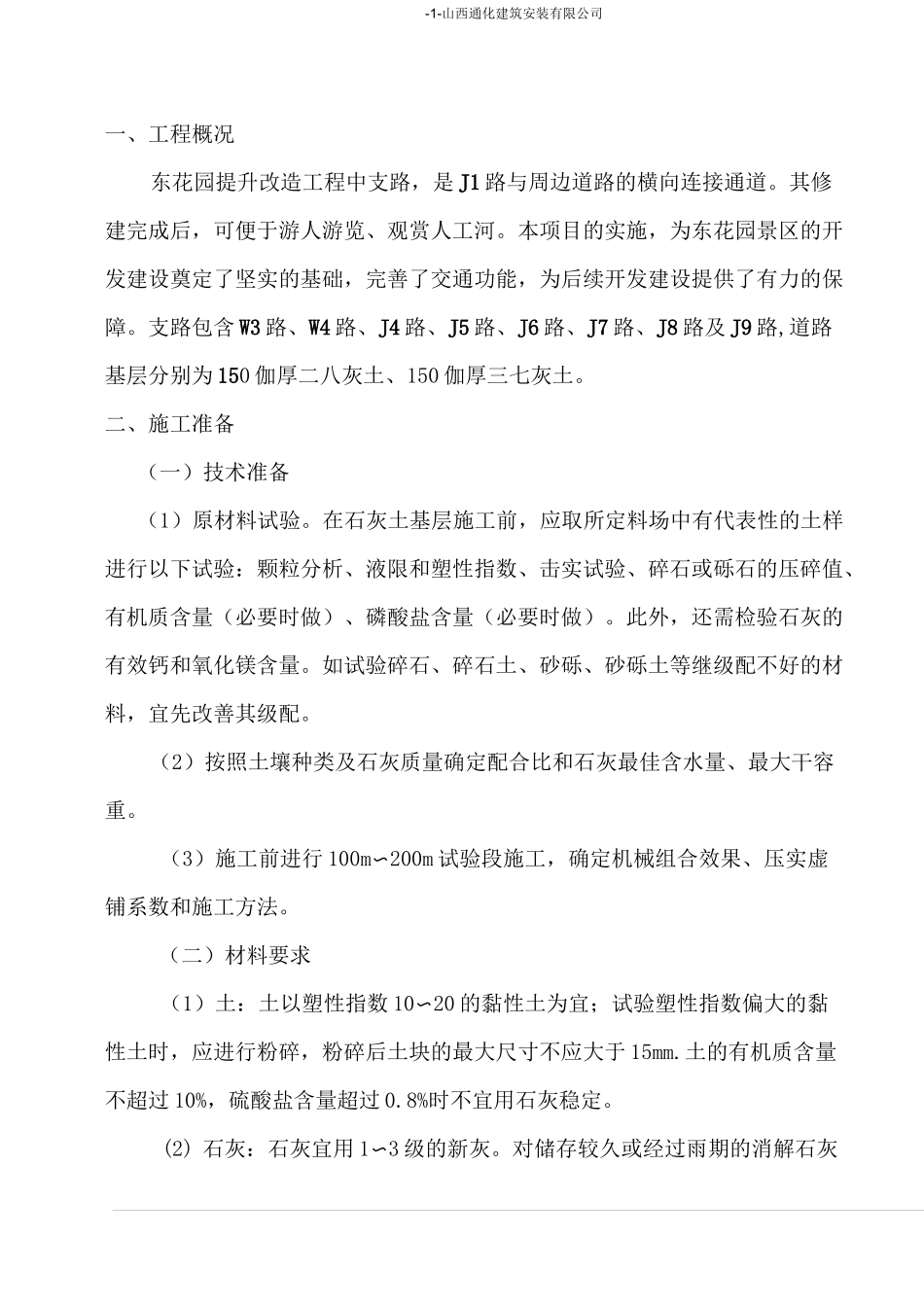

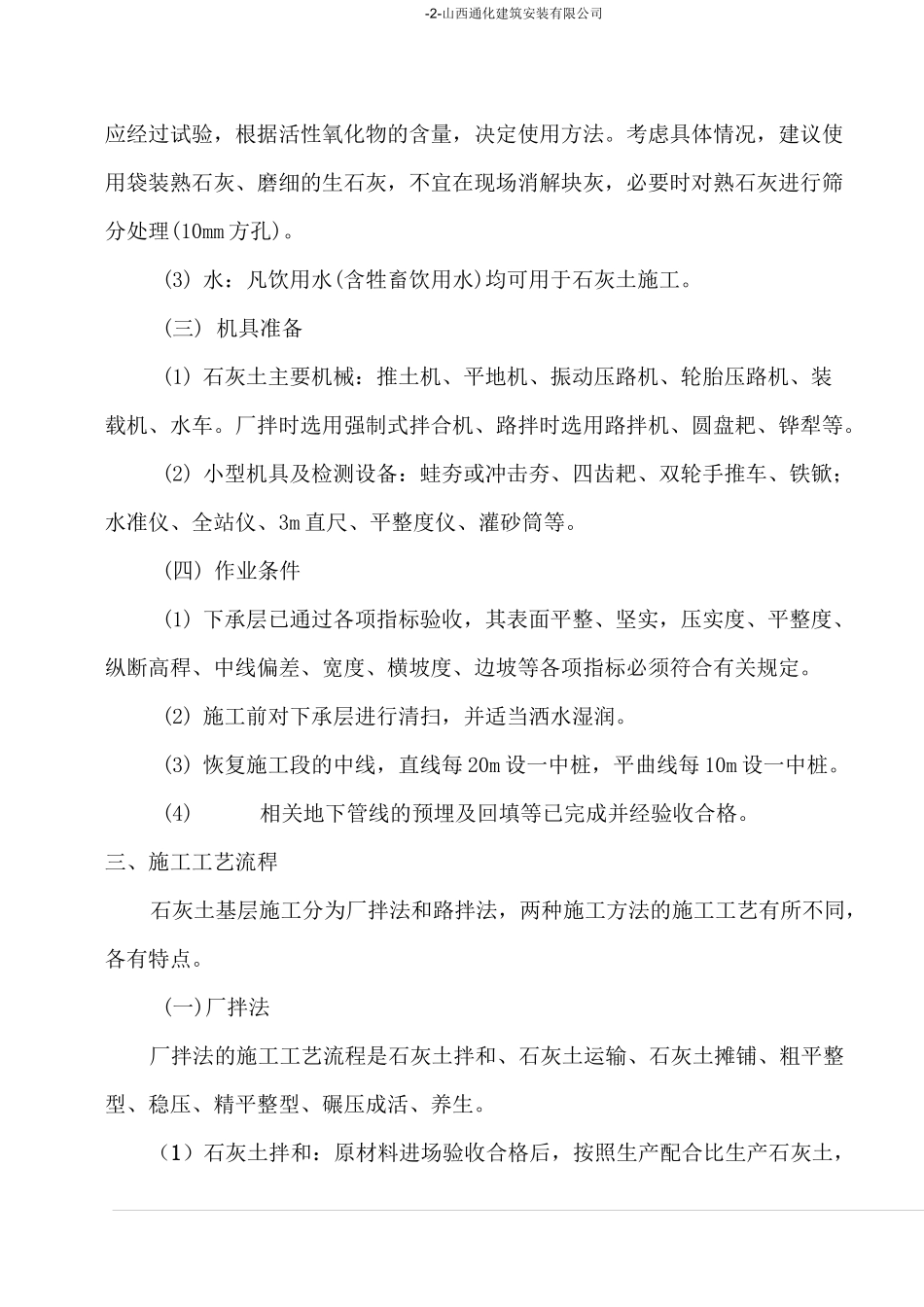

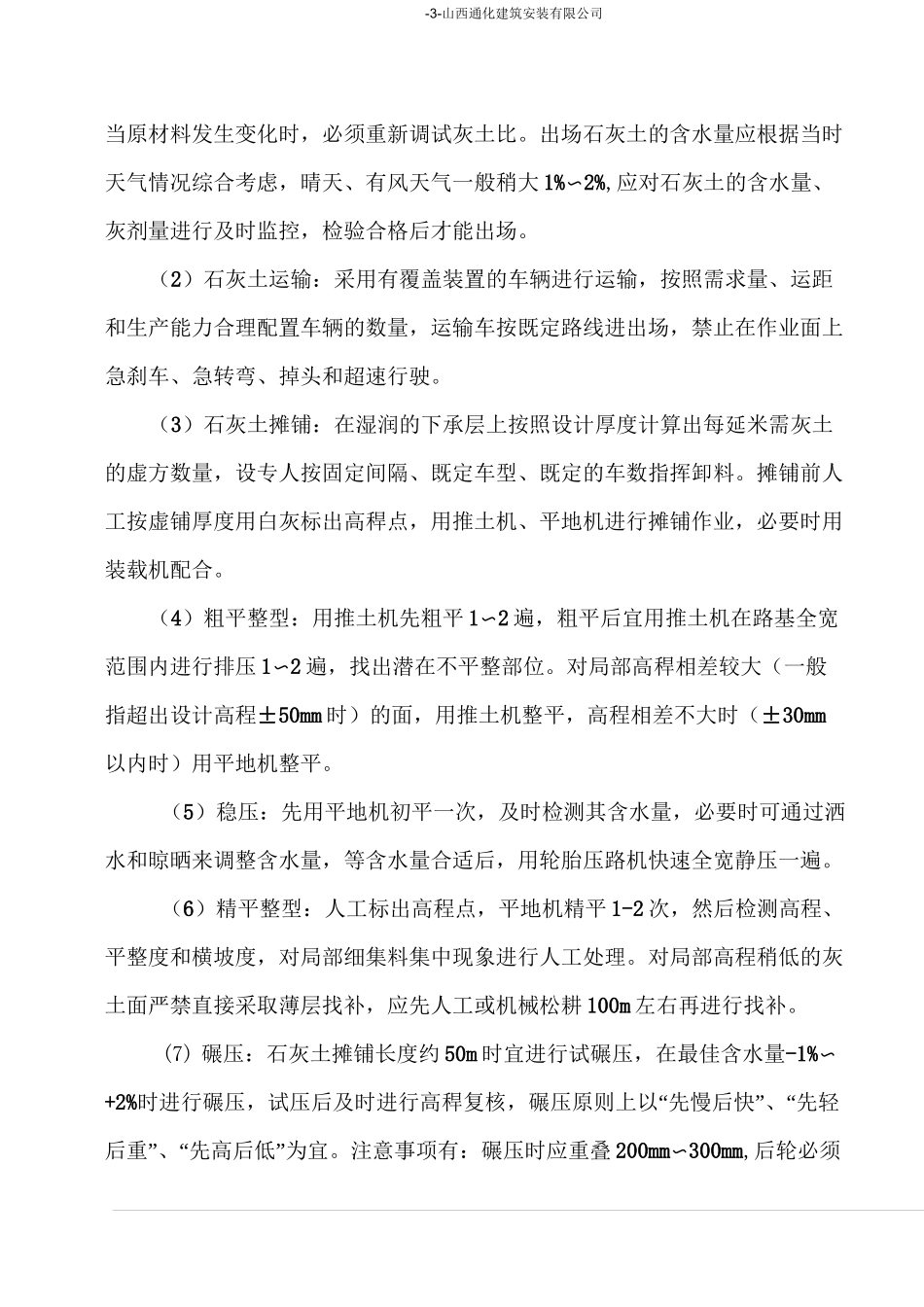

-1-山西通化建筑安装有限公司一、工程概况东花园提升改造工程中支路,是 J1 路与周边道路的横向连接通道。其修建完成后,可便于游人游览、观赏人工河。本项目的实施,为东花园景区的开发建设奠定了坚实的基础,完善了交通功能,为后续开发建设提供了有力的保障。支路包含 W3 路、W4 路、J4 路、J5 路、J6 路、J7 路、J8 路及 J9 路,道路基层分别为 150 伽厚二八灰土、150 伽厚三七灰土。二、施工准备(一)技术准备(1)原材料试验。在石灰土基层施工前,应取所定料场中有代表性的土样进行以下试验:颗粒分析、液限和塑性指数、击实试验、碎石或砾石的压碎值、有机质含量(必要时做)、磷酸盐含量(必要时做)。此外,还需检验石灰的有效钙和氧化镁含量。如试验碎石、碎石土、砂砾、砂砾土等继级配不好的材料,宜先改善其级配。(2)按照土壤种类及石灰质量确定配合比和石灰最佳含水量、最大干容重。(3)施工前进行 100m〜200m 试验段施工,确定机械组合效果、压实虚铺系数和施工方法。(二)材料要求(1)土:土以塑性指数 10〜20 的黏性土为宜;试验塑性指数偏大的黏性土时,应进行粉碎,粉碎后土块的最大尺寸不应大于 15mm.土的有机质含量不超过 10%,硫酸盐含量超过 0.8%时不宜用石灰稳定。(2) 石灰:石灰宜用 1〜3 级的新灰。对储存较久或经过雨期的消解石灰-2-山西通化建筑安装有限公司应经过试验,根据活性氧化物的含量,决定使用方法。考虑具体情况,建议使用袋装熟石灰、磨细的生石灰,不宜在现场消解块灰,必要时对熟石灰进行筛分处理(10mm 方孔)。(3) 水:凡饮用水(含牲畜饮用水)均可用于石灰土施工。(三) 机具准备(1) 石灰土主要机械:推土机、平地机、振动压路机、轮胎压路机、装载机、水车。厂拌时选用强制式拌合机、路拌时选用路拌机、圆盘耙、铧犁等。(2) 小型机具及检测设备:蛙夯或冲击夯、四齿耙、双轮手推车、铁锨;水准仪、全站仪、3m 直尺、平整度仪、灌砂筒等。(四) 作业条件(1) 下承层已通过各项指标验收,其表面平整、坚实,压实度、平整度、纵断高稈、中线偏差、宽度、横坡度、边坡等各项指标必须符合有关规定。(2) 施工前对下承层进行清扫,并适当洒水湿润。(3) 恢复施工段的中线,直线每 20m 设一中桩,平曲线每 10m 设一中桩。(4)相关地下管线的预埋及回填等已完成并经验收合格。三、施工工艺流稈石灰土基层施工分为厂拌法和路拌法,两种施工方法的施工工艺有所不同,各有特...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
