管道工程施工工艺及要求1.管道施工的一般规定:A、管道及设备安装前,必须清除内部污垢和杂物,安装中断或完毕的敞口处,应临时封闭
B、要合理安排施工程序,一般先装地下,后装地上;先装大口径管道,后装小口径管道,先装支、吊架,后装管道系统
C、各类管道在交叉安装时相碰,应按下列原则避让:小口径管让大口径管;有压力管道让无压力管道;一般管道让低温、高温管道
D、管道穿过基础,墙壁和楼板,应配合土建放置钢制套管,按设计要求和规范规定决定尺寸,管道焊缝不得设置在套管内,穿墙套管长度不得小于墙厚,穿楼板套管应高出楼面 50mm;穿过沉降缝时应采取防沉降措施
E、管道埋地时,要根据设计做好防腐工件
F、为保证空调器内的冷凝水能顺利的排除空调器机箱,必须按照空调器安装说明书中的要求在冷凝水的排除口设置存水弯(存水弯的高度必须符合说明书中的要求)
G、压力表安装时必须保证表盘是竖直安装的(即如果压力表安装在立管上时,必须在立管上接水平短管后打弯接上翻短管后接压力表)
H、机房管道、立管的最高处及形成门字框的管段最高处必须接自动排气阀,自动排气阀前必须装同口径的手动阀门
2.钢管焊接(法兰连接)施工工艺2
1 钢管切割:A、钢管宜采用机械方法切割,当采用氧乙炔火焰切割时,必须保证尺寸正确和表面平整;B、管子切口表面应平整,无裂纹、重皮、毛刺、凹凸、缩口、熔渣、氧化物、铁屑

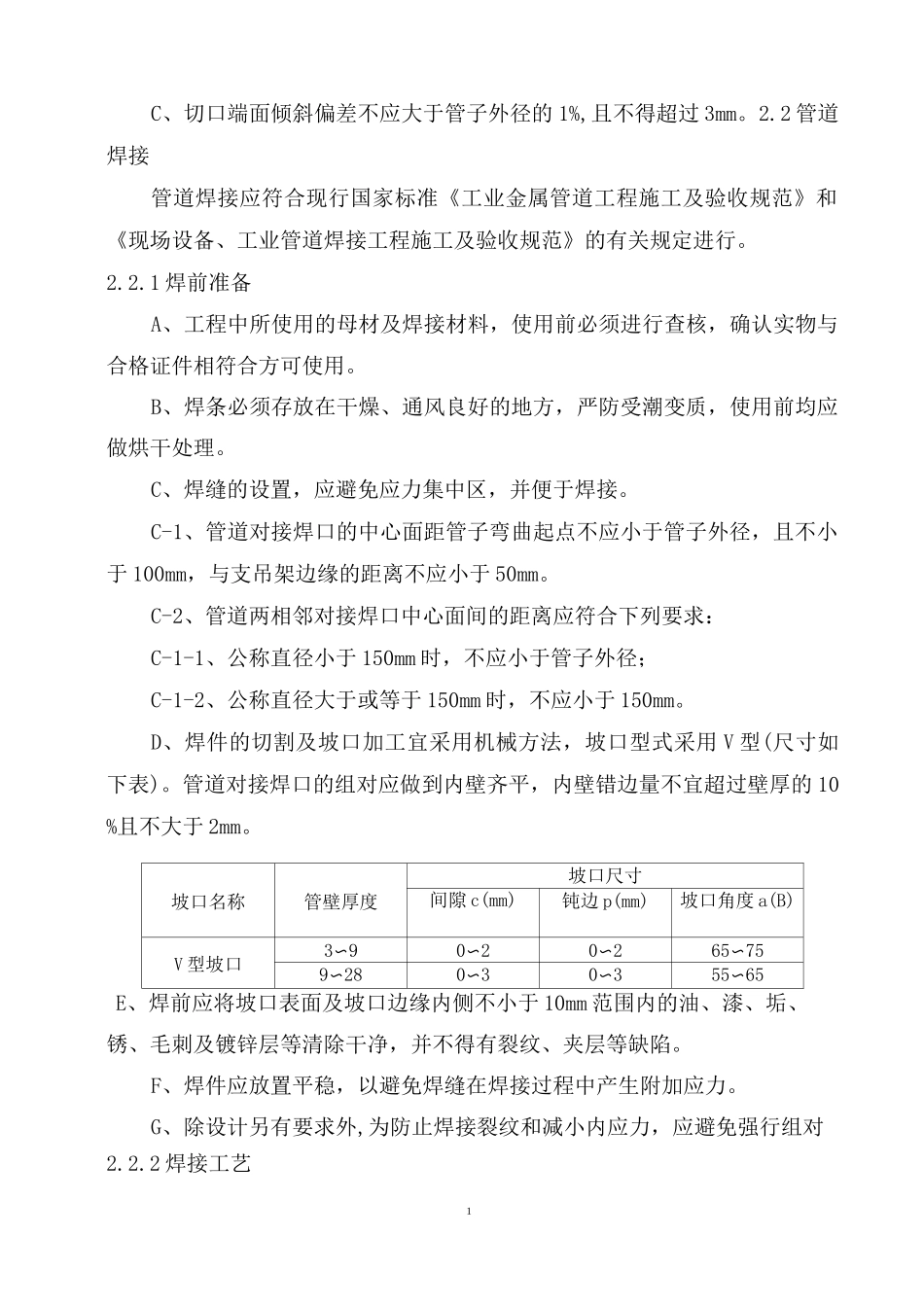

1C、切口端面倾斜偏差不应大于管子外径的 1%,且不得超过 3mm
2 管道焊接管道焊接应符合现行国家标准《工业金属管道工程施工及验收规范》和《现场设备、工业管道焊接工程施工及验收规范》的有关规定进行
1 焊前准备A、工程中所使用的母材及焊接材料,使用前必须进行查核,确认实物与合格证件相符合方可使用
B、焊条必须存放在干燥、通风良好的地方,严防受潮变质,使用前均应做烘干处理

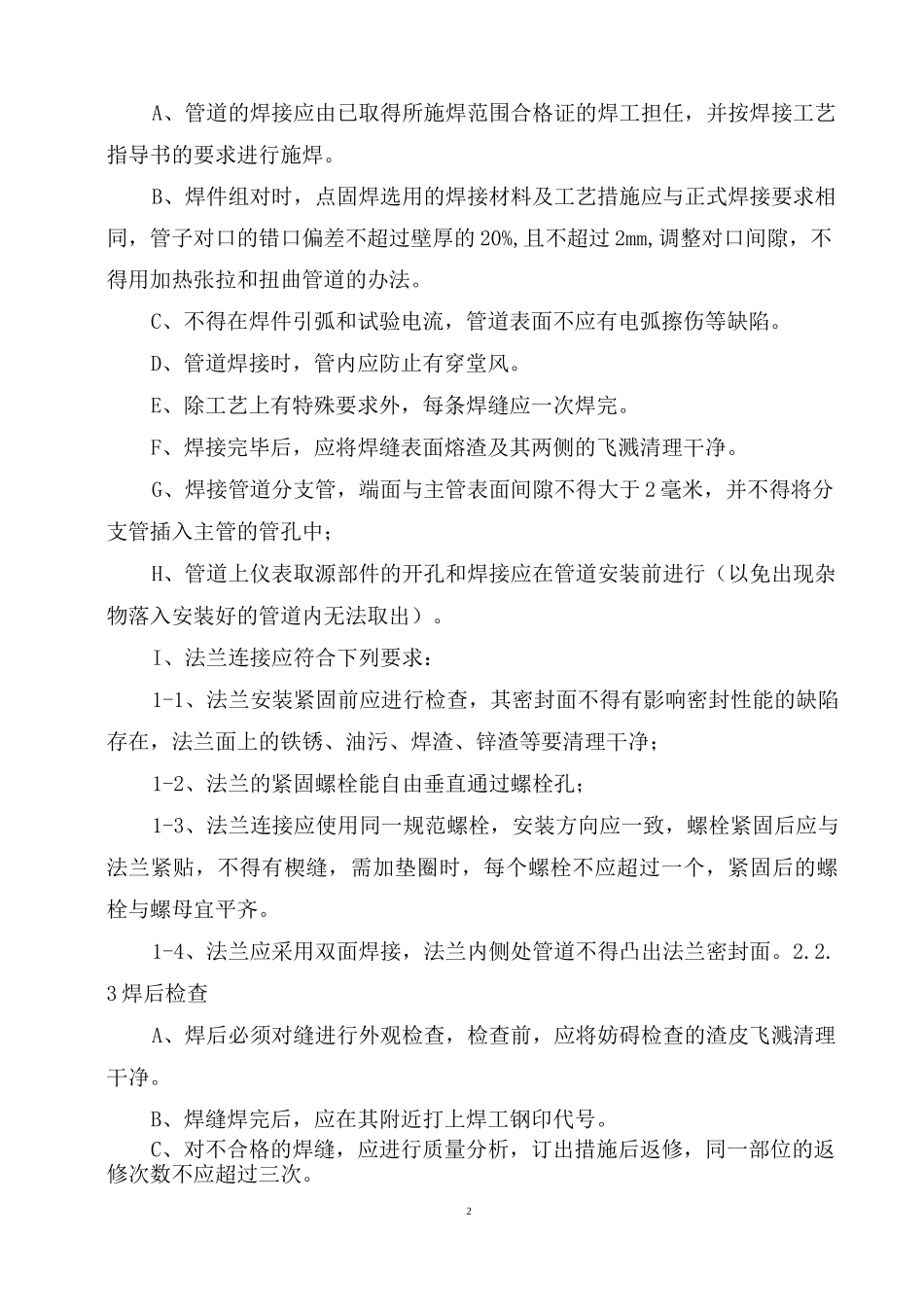

C、焊缝的设置,应避免应力集中区,并便
