机井灌溉工程施工方案

机井灌溉工程施工方案_第1页
机井灌溉工程施工方案_第2页
机井灌溉工程施工方案_第3页

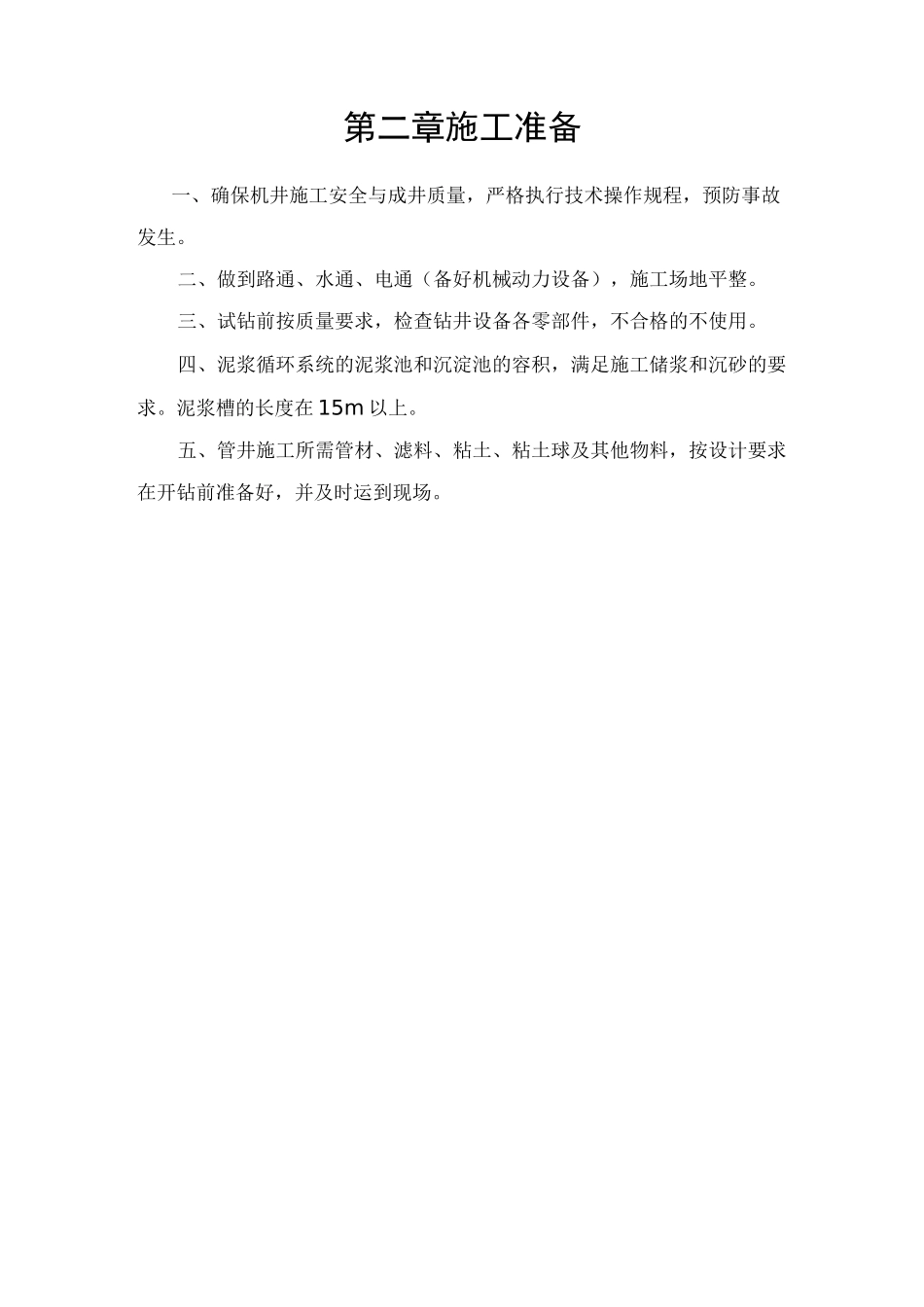

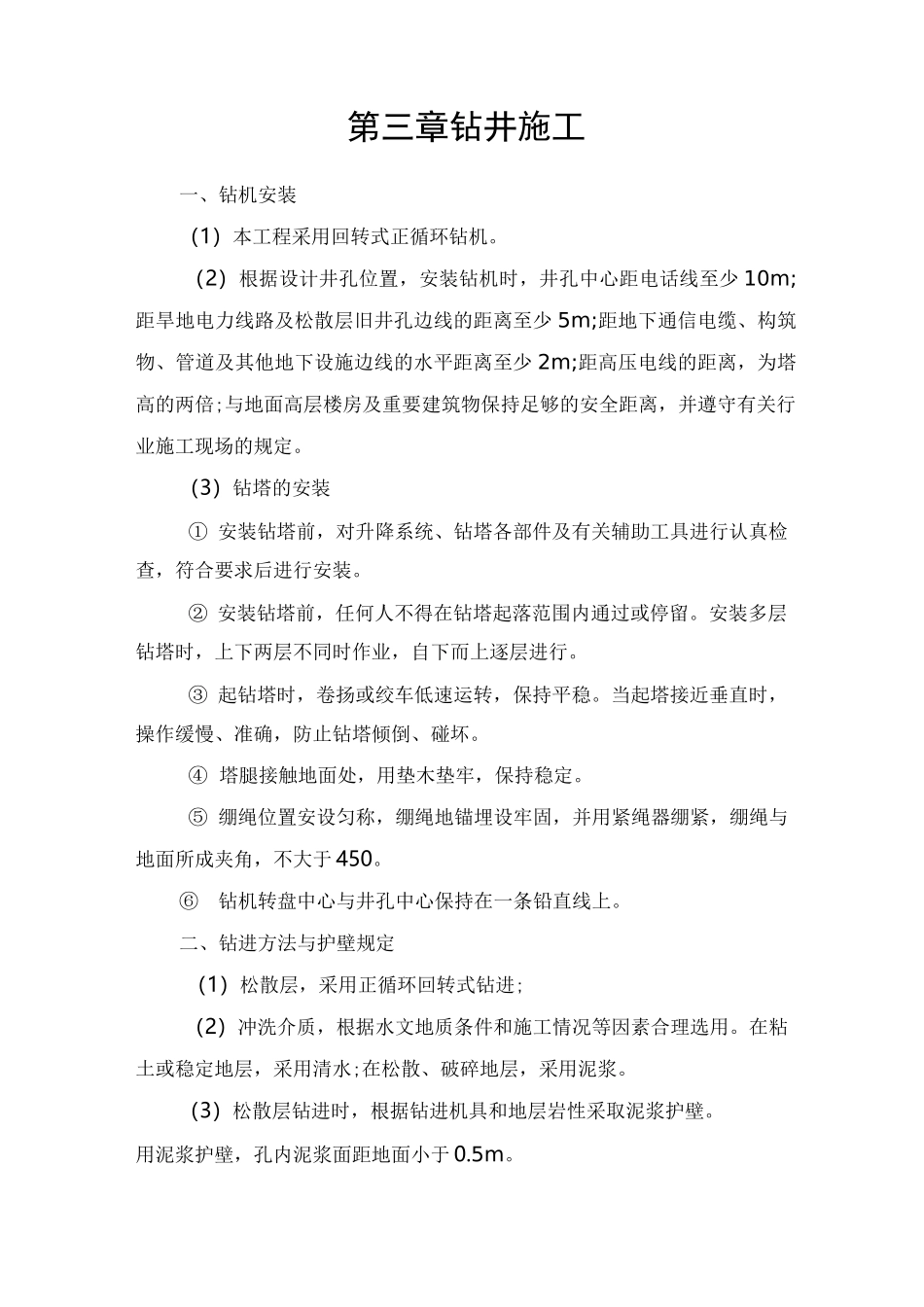

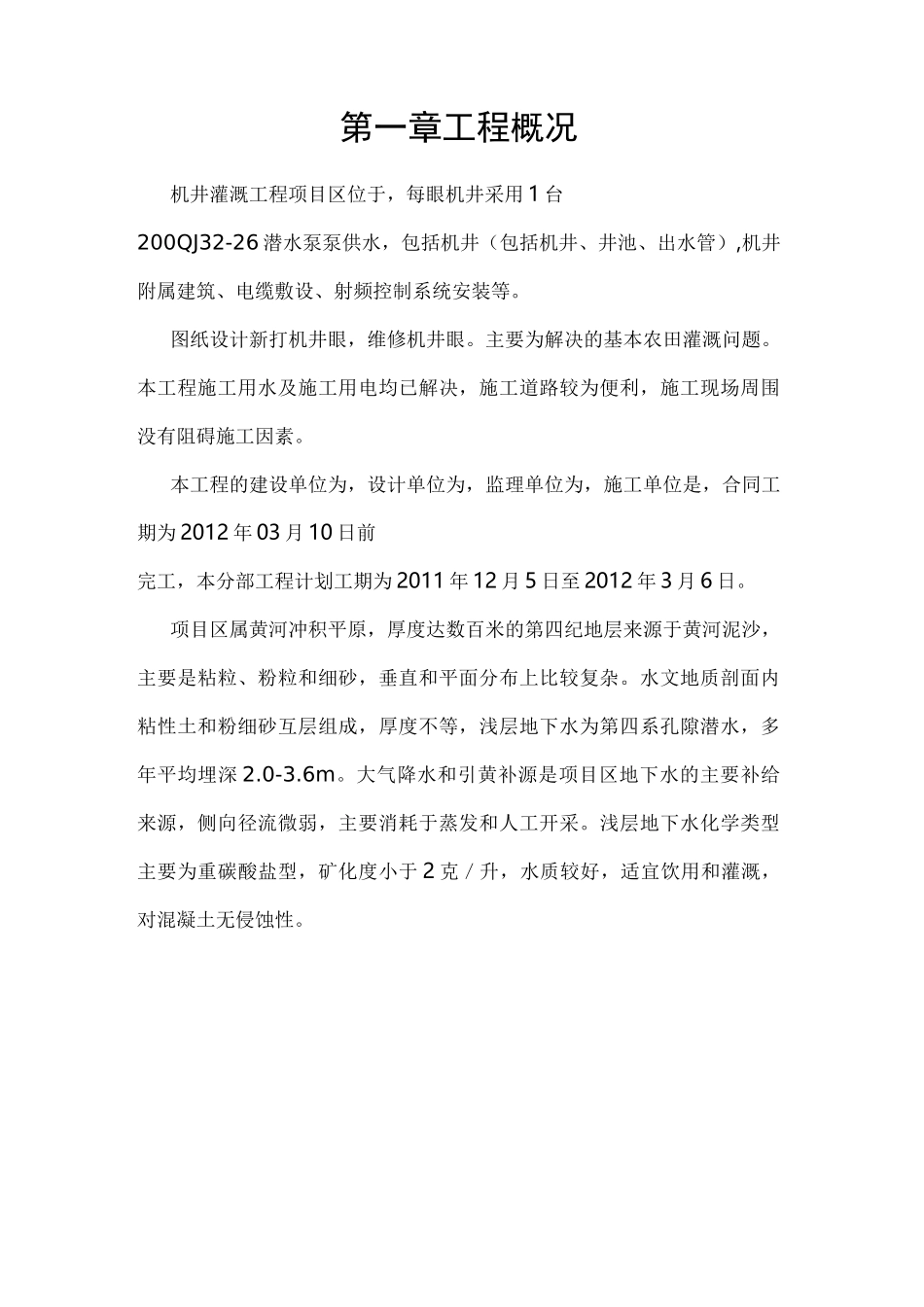

第一章工程概况机井灌溉工程项目区位于,每眼机井采用 1 台200QJ32-26 潜水泵泵供水,包括机井(包括机井、井池、出水管),机井附属建筑、电缆敷设、射频控制系统安装等。图纸设计新打机井眼,维修机井眼。主要为解决的基本农田灌溉问题。本工程施工用水及施工用电均已解决,施工道路较为便利,施工现场周围没有阻碍施工因素。本工程的建设单位为,设计单位为,监理单位为,施工单位是,合同工期为 2012 年 03 月 10 日前完工,本分部工程计划工期为 2011 年 12 月 5 日至 2012 年 3 月 6 日。项目区属黄河冲积平原,厚度达数百米的第四纪地层来源于黄河泥沙,主要是粘粒、粉粒和细砂,垂直和平面分布上比较复杂。水文地质剖面内粘性土和粉细砂互层组成,厚度不等,浅层地下水为第四系孔隙潜水,多年平均埋深 2.0-3.6m。大气降水和引黄补源是项目区地下水的主要补给来源,侧向径流微弱,主要消耗于蒸发和人工开采。浅层地下水化学类型主要为重碳酸盐型,矿化度小于 2 克/升,水质较好,适宜饮用和灌溉,对混凝土无侵蚀性。第二章施工准备一、确保机井施工安全与成井质量,严格执行技术操作规程,预防事故发生。二、做到路通、水通、电通(备好机械动力设备),施工场地平整。三、试钻前按质量要求,检查钻井设备各零部件,不合格的不使用。四、泥浆循环系统的泥浆池和沉淀池的容积,满足施工储浆和沉砂的要求。泥浆槽的长度在 15m 以上。五、管井施工所需管材、滤料、粘土、粘土球及其他物料,按设计要求在开钻前准备好,并及时运到现场。第三章钻井施工一、钻机安装(1)本工程采用回转式正循环钻机。(2)根据设计井孔位置,安装钻机时,井孔中心距电话线至少 10m;距旱地电力线路及松散层旧井孔边线的距离至少 5m;距地下通信电缆、构筑物、管道及其他地下设施边线的水平距离至少 2m;距高压电线的距离,为塔高的两倍;与地面高层楼房及重要建筑物保持足够的安全距离,并遵守有关行业施工现场的规定。(3)钻塔的安装① 安装钻塔前,对升降系统、钻塔各部件及有关辅助工具进行认真检查,符合要求后进行安装。② 安装钻塔前,任何人不得在钻塔起落范围内通过或停留。安装多层钻塔时,上下两层不同时作业,自下而上逐层进行。③ 起钻塔时,卷扬或绞车低速运转,保持平稳。当起塔接近垂直时,操作缓慢、准确,防止钻塔倾倒、碰坏。④ 塔腿接触地面处,用垫木垫牢,保持稳定。⑤ 绷绳位置安设匀称,绷绳地锚埋设牢固...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
