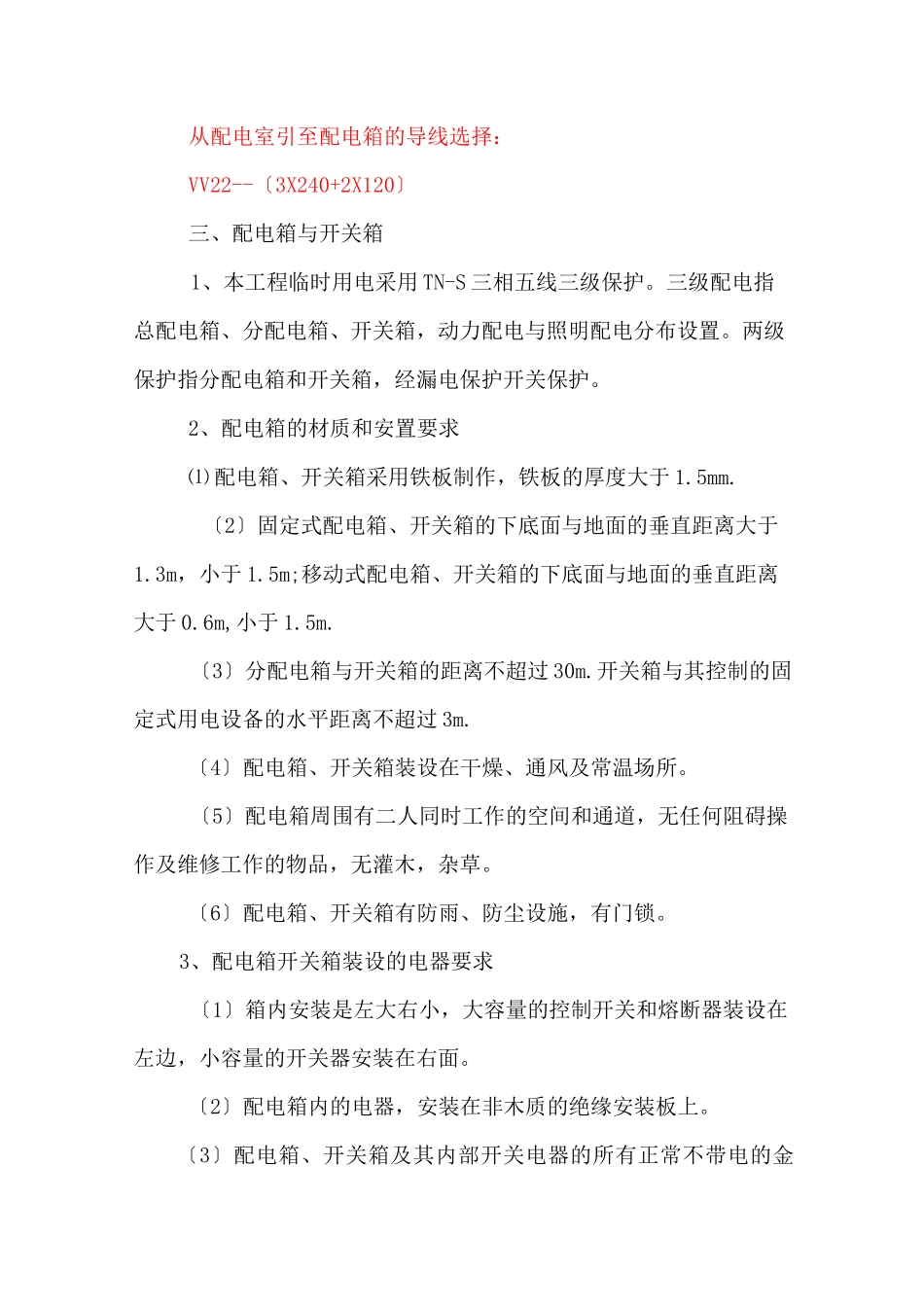

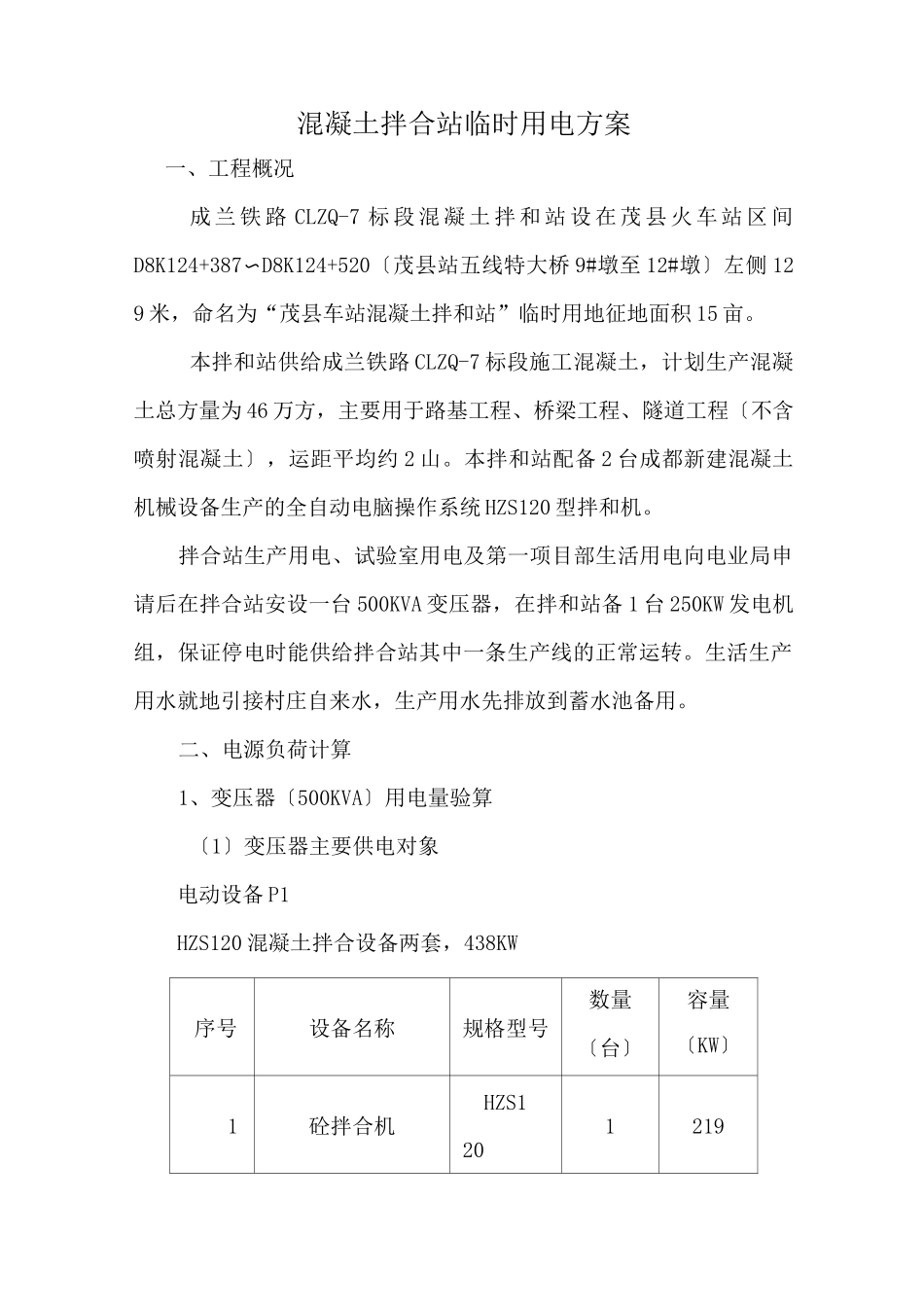

混凝土拌合站临时用电方案一、工程概况成 兰 铁 路 CLZQ-7 标 段 混 凝 土 拌 和 站 设 在 茂 县 火 车 站 区 间D8K124+387〜D8K124+520〔茂县站五线特大桥 9#墩至 12#墩〕左侧 129 米,命名为“茂县车站混凝土拌和站”临时用地征地面积 15 亩。本拌和站供给成兰铁路 CLZQ-7 标段施工混凝土,计划生产混凝土总方量为 46 万方,主要用于路基工程、桥梁工程、隧道工程〔不含喷射混凝土〕,运距平均约 2 山。本拌和站配备 2 台成都新建混凝土机械设备生产的全自动电脑操作系统 HZS120 型拌和机。拌合站生产用电、试验室用电及第一项目部生活用电向电业局申请后在拌合站安设一台 500KVA 变压器,在拌和站备 1 台 250KW 发电机组,保证停电时能供给拌合站其中一条生产线的正常运转。生活生产用水就地引接村庄自来水,生产用水先排放到蓄水池备用。二、电源负荷计算1、变压器〔500KVA〕用电量验算〔1〕变压器主要供电对象电动设备 P1HZS120 混凝土拌合设备两套,438KW序号设备名称规格型号数量〔台〕容量〔KW〕1砼拌合机HZS12012192砼拌合机HZS1201219合计438生活区、试验室用电 P2序号设备名称规格型号数量〔台〕容量〔KW〕1照明灯6042空调153热水器等设备6124试验设备505厨房用具25合计拌合站照明〔P3=6KW*3〕(2)施工用电量计算P=X〔K1£pl/coslO+K2ep2+K3sp3)=XX438X+3X6)=480.15明显 4KVA<500KVA故变压器〔500KVA〕满足要求。按临时用电系统的平面布置确定导线,按负荷计算电流,根据电流大小选择导线的型号规格,并确定导线的截面积。从配电室引至配电箱的导线选择:VV22--〔3X240+2X120〕三、配电箱与开关箱1、本工程临时用电采用 TN-S 三相五线三级保护。三级配电指总配电箱、分配电箱、开关箱,动力配电与照明配电分布设置。两级保护指分配电箱和开关箱,经漏电保护开关保护。2、配电箱的材质和安置要求⑴ 配电箱、开关箱采用铁板制作,铁板的厚度大于 1.5mm.〔2〕固定式配电箱、开关箱的下底面与地面的垂直距离大于1.3m,小于 1.5m;移动式配电箱、开关箱的下底面与地面的垂直距离大于 0.6m,小于 1.5m.〔3〕分配电箱与开关箱的距离不超过 30m.开关箱与其控制的固定式用电设备的水平距离不超过 3m.〔4〕配电箱、开关箱装设在干燥、通风及常温场所。〔5〕配电箱周围有二人同时工作的空间和通道,无任何阻碍操作及维修工作的物品,无灌木,杂草。〔6〕配电箱、开关箱有防雨、防尘设施,有...
