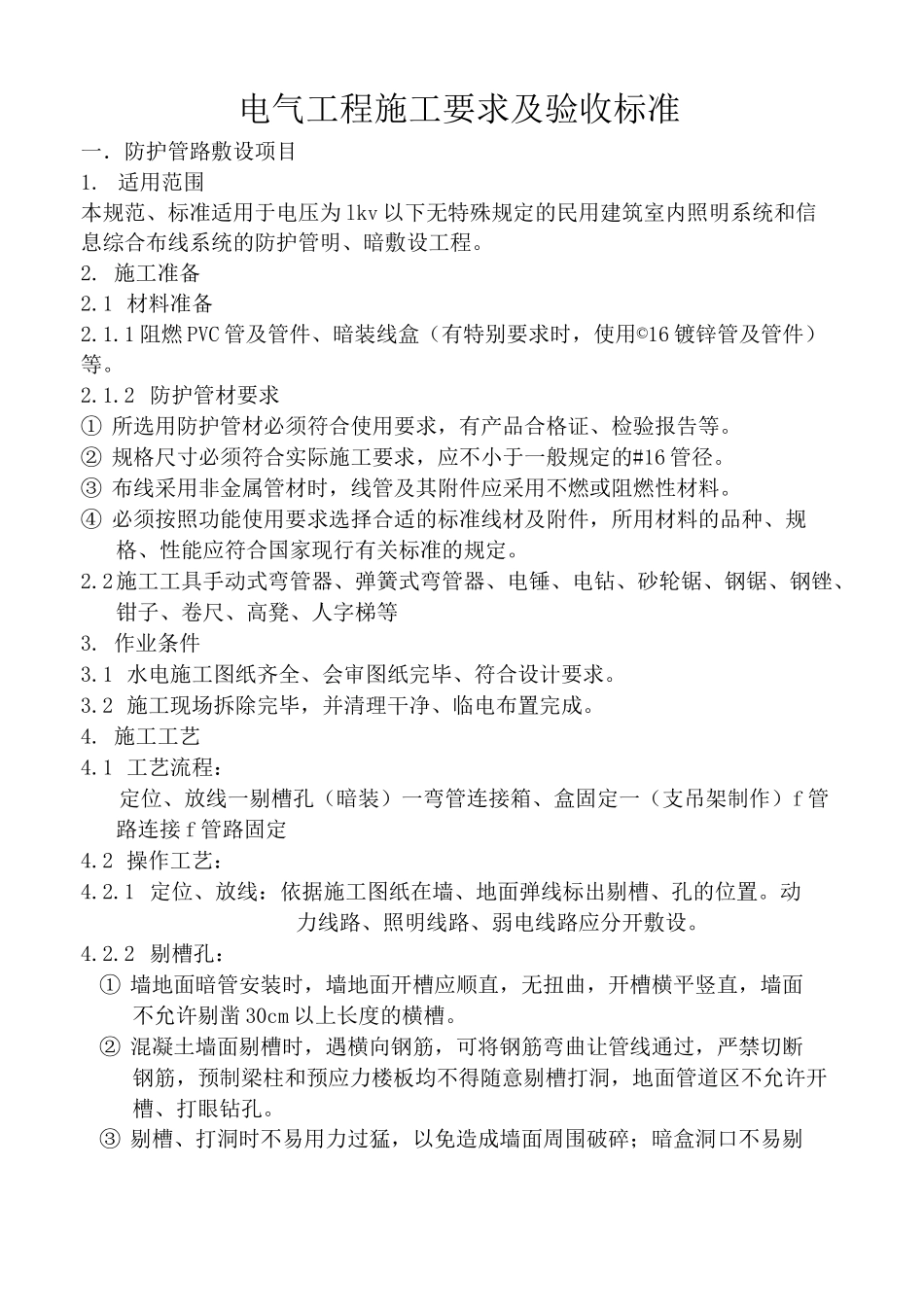

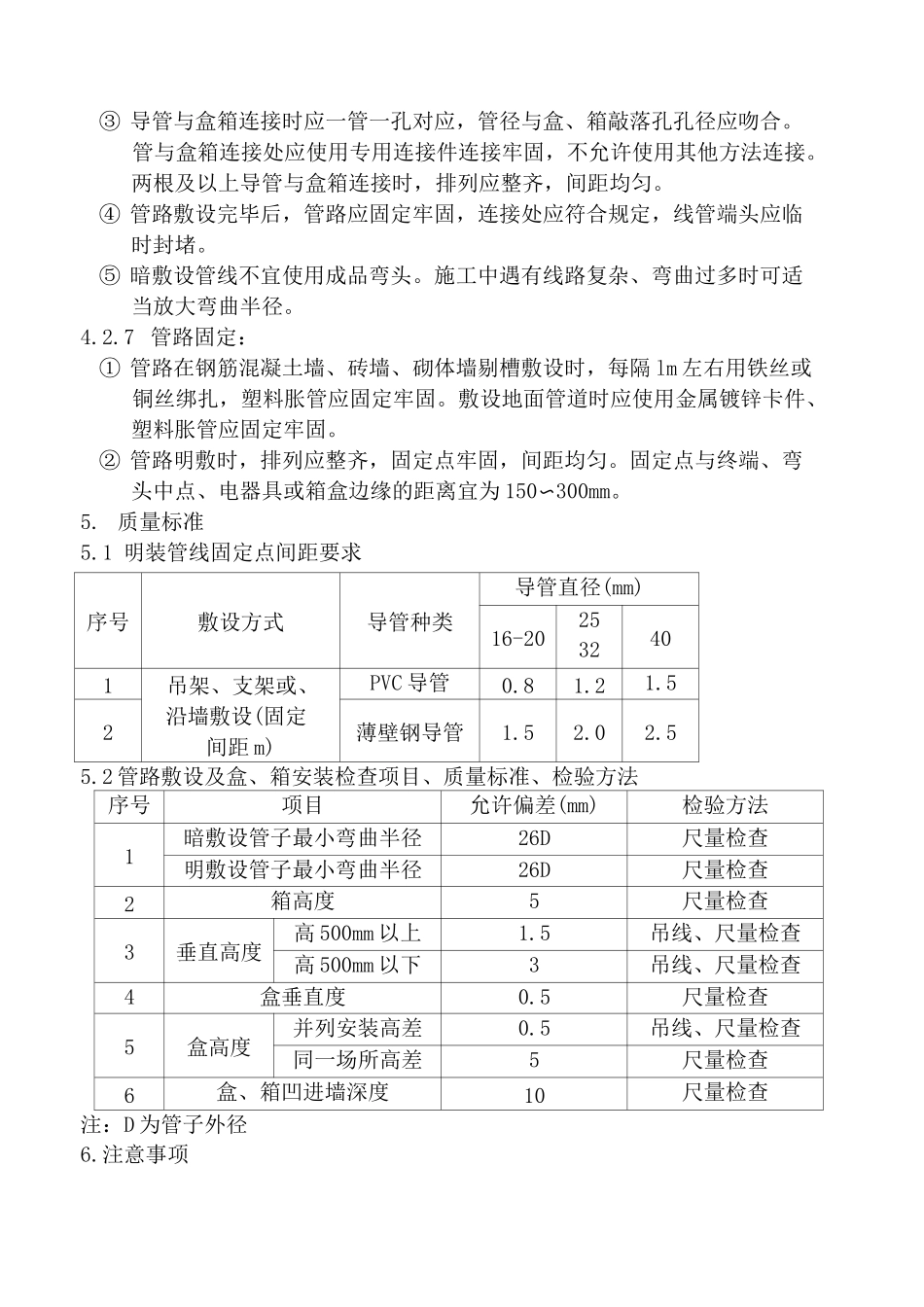

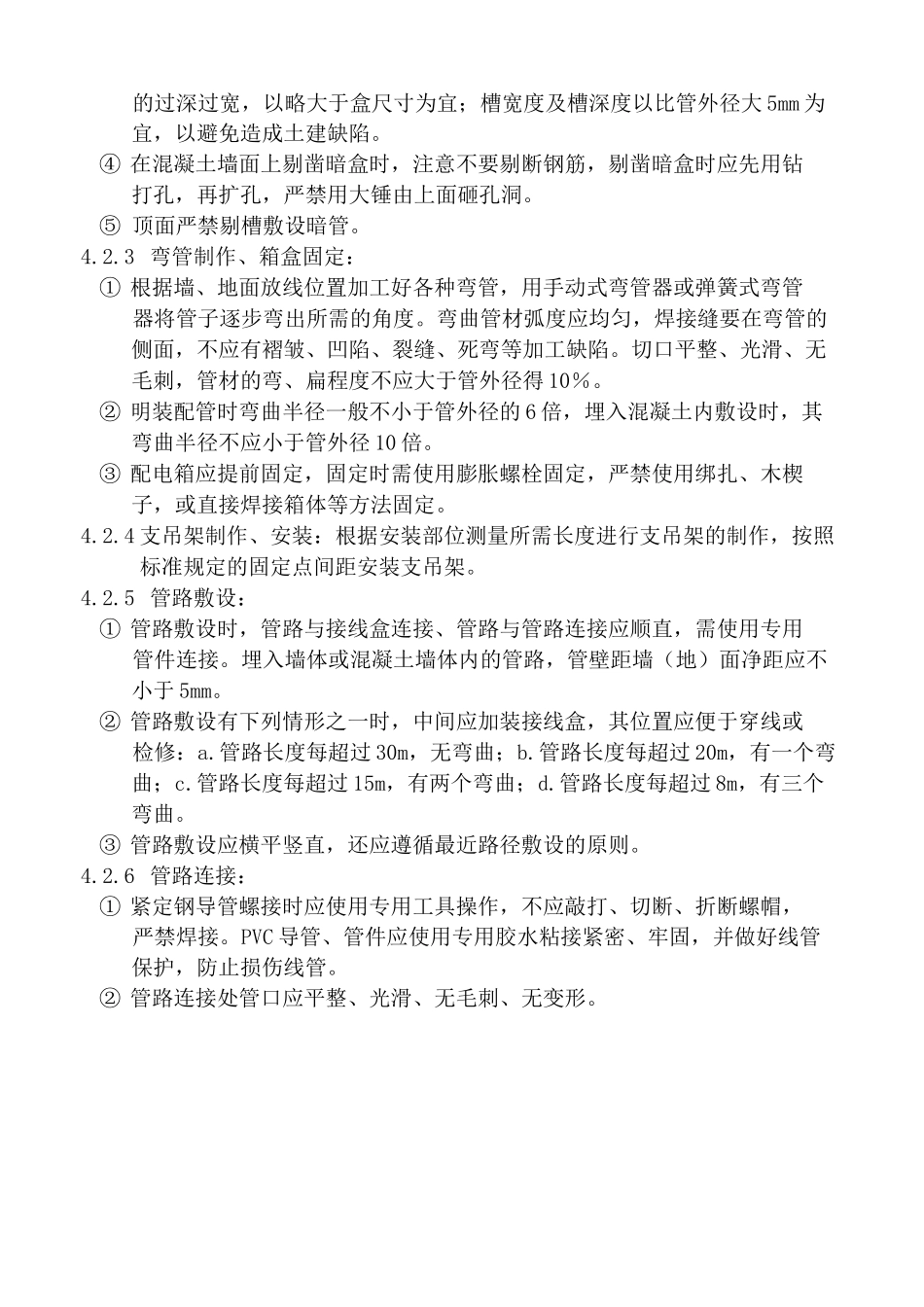

电气工程施工要求及验收标准一.防护管路敷设项目1. 适用范围本规范、标准适用于电压为 lkv 以下无特殊规定的民用建筑室内照明系统和信息综合布线系统的防护管明、暗敷设工程。2. 施工准备2.1 材料准备2.1.1 阻燃 PVC 管及管件、暗装线盒(有特别要求时,使用©16 镀锌管及管件)等。2.1.2 防护管材要求① 所选用防护管材必须符合使用要求,有产品合格证、检验报告等。② 规格尺寸必须符合实际施工要求,应不小于一般规定的#16 管径。③ 布线采用非金属管材时,线管及其附件应采用不燃或阻燃性材料。④ 必须按照功能使用要求选择合适的标准线材及附件,所用材料的品种、规格、性能应符合国家现行有关标准的规定。2.2施工工具手动式弯管器、弹簧式弯管器、电锤、电钻、砂轮锯、钢锯、钢锉、钳子、卷尺、高凳、人字梯等3. 作业条件3.1 水电施工图纸齐全、会审图纸完毕、符合设计要求。3.2 施工现场拆除完毕,并清理干净、临电布置完成。4. 施工工艺4.1 工艺流程:定位、放线一剔槽孔(暗装)一弯管连接箱、盒固定一(支吊架制作)f 管路连接 f 管路固定4.2 操作工艺:4.2.1 定位、放线:依据施工图纸在墙、地面弹线标出剔槽、孔的位置。动力线路、照明线路、弱电线路应分开敷设。4.2.2 剔槽孔:① 墙地面暗管安装时,墙地面开槽应顺直,无扭曲,开槽横平竖直,墙面不允许剔凿 30cm 以上长度的横槽。② 混凝土墙面剔槽时,遇横向钢筋,可将钢筋弯曲让管线通过,严禁切断钢筋,预制梁柱和预应力楼板均不得随意剔槽打洞,地面管道区不允许开槽、打眼钻孔。③ 剔槽、打洞时不易用力过猛,以免造成墙面周围破碎;暗盒洞口不易剔的过深过宽,以略大于盒尺寸为宜;槽宽度及槽深度以比管外径大 5mm 为宜,以避免造成土建缺陷。④ 在混凝土墙面上剔凿暗盒时,注意不要剔断钢筋,剔凿暗盒时应先用钻打孔,再扩孔,严禁用大锤由上面砸孔洞。⑤ 顶面严禁剔槽敷设暗管。4.2.3 弯管制作、箱盒固定:① 根据墙、地面放线位置加工好各种弯管,用手动式弯管器或弹簧式弯管器将管子逐步弯出所需的角度。弯曲管材弧度应均匀,焊接缝要在弯管的侧面,不应有褶皱、凹陷、裂缝、死弯等加工缺陷。切口平整、光滑、无毛刺,管材的弯、扁程度不应大于管外径得 10%。② 明装配管时弯曲半径一般不小于管外径的 6 倍,埋入混凝土内敷设时,其弯曲半径不应小于管外径 10 倍。③ 配电箱应提前固定,固定时需使用膨胀螺栓固定,严禁使...
