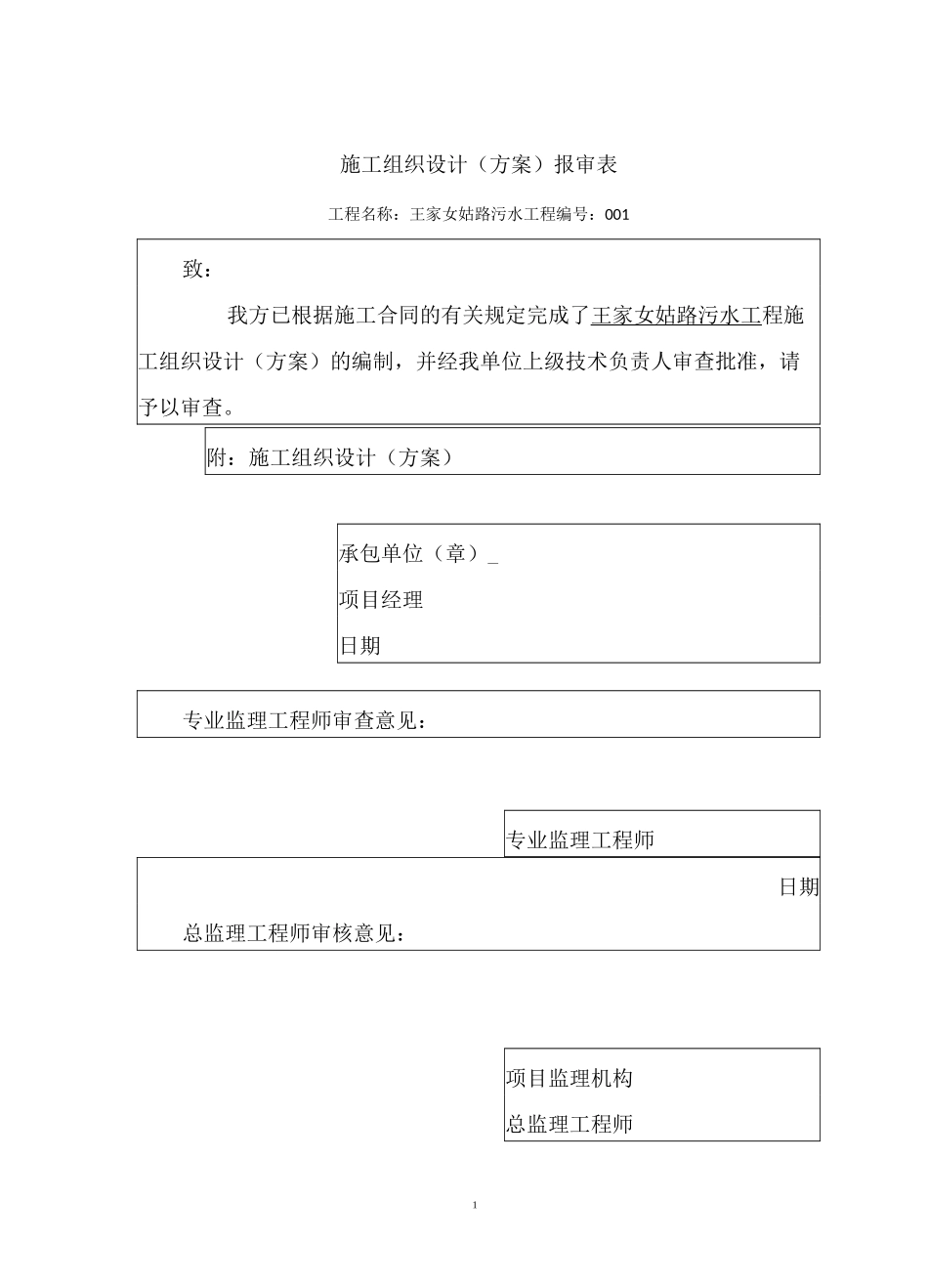

1施工组织设计(方案)报审表工程名称:王家女姑路污水工程编号:001致:我方已根据施工合同的有关规定完成了王家女姑路污水工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查

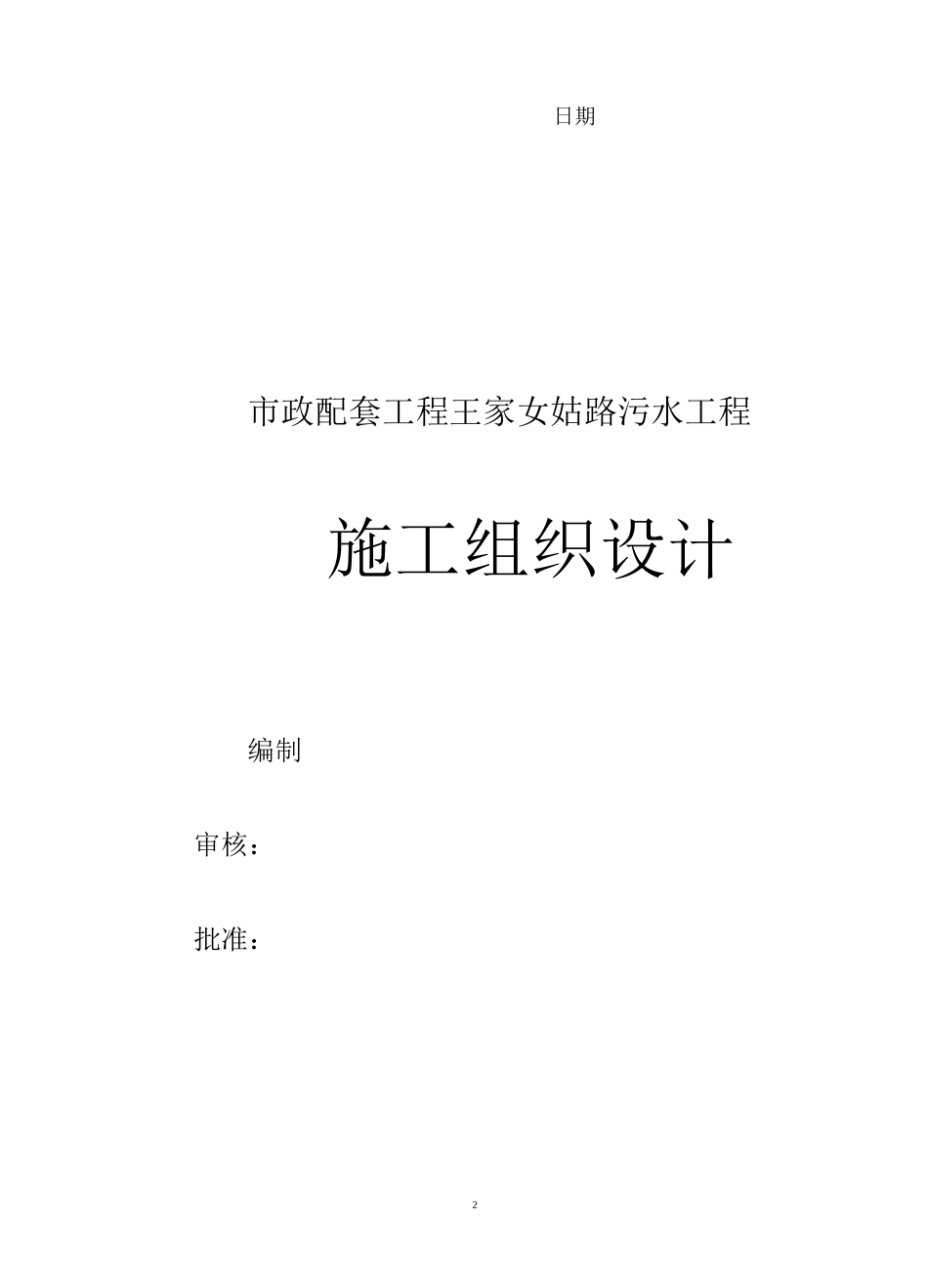

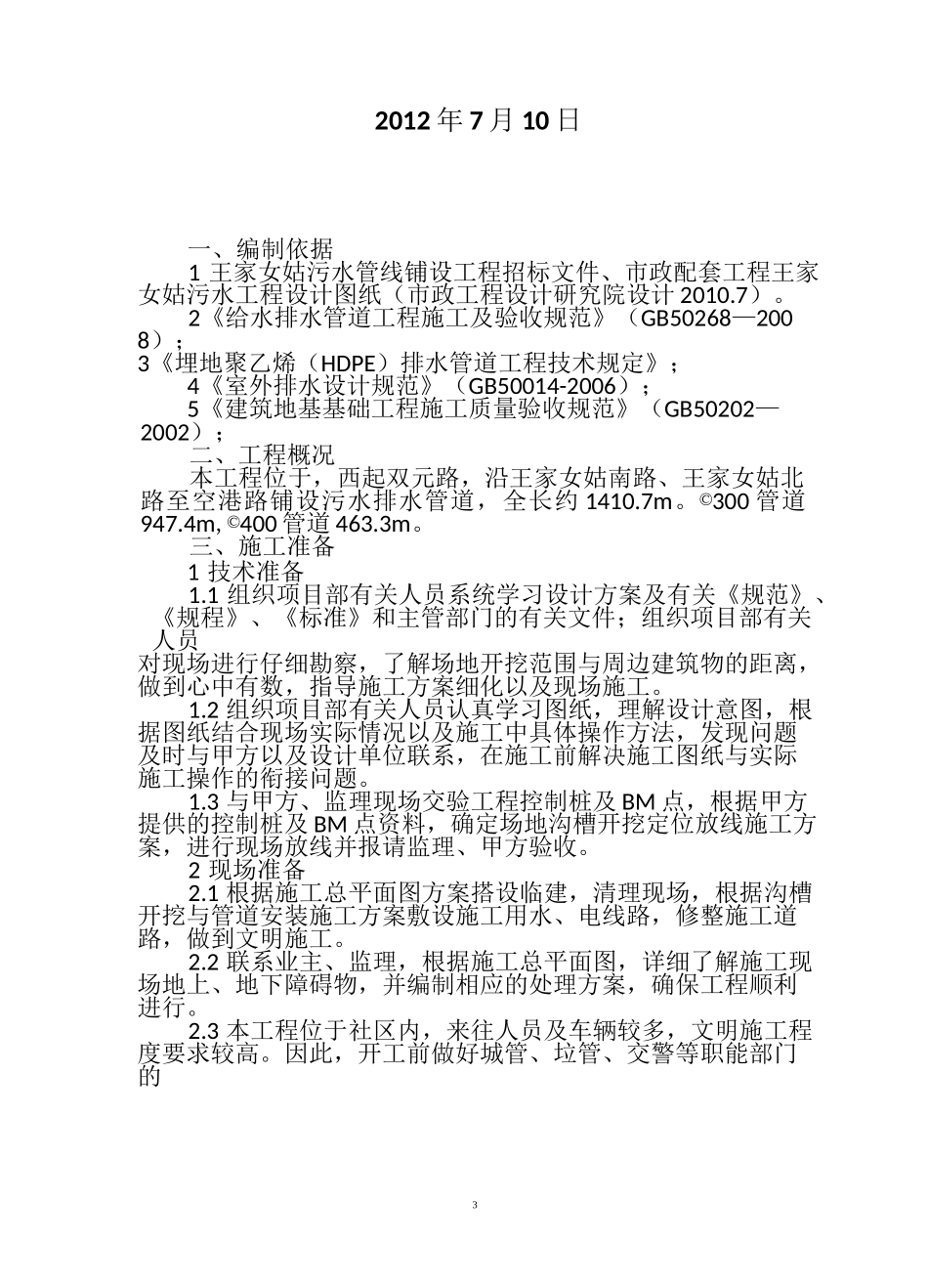

附:施工组织设计(方案)承包单位(章)_项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审核意见:项目监理机构总监理工程师2日期市政配套工程王家女姑路污水工程施工组织设计编制审核:批准:32012 年 7 月 10 日一、编制依据1 王家女姑污水管线铺设工程招标文件、市政配套工程王家女姑污水工程设计图纸(市政工程设计研究院设计 2010
2《给水排水管道工程施工及验收规范》(GB50268—2008);3《埋地聚乙烯(HDPE)排水管道工程技术规定》;4《室外排水设计规范》(GB50014-2006);5《建筑地基基础工程施工质量验收规范》(GB50202—1 技术准备1
1 组织项目部有关人员系统学习设计方案及有关《规范》、《规程》、《标准》和主管部门的有关文件;组织项目部有关人员对现场进行仔细勘察,了解场地开挖范围与周边建筑物的距离,做到心中有数,指导施工方案细化以及现场施工
2 组织项目部有关人员认真学习图纸,理解设计意图,根据图纸结合现场实际情况以及施工中具体操作方法,发现问题及时与甲方以及设计单位联系,在施工前解决施工图纸与实际施工操作的衔接问题
3 与甲方、监理现场交验工程控制桩及 BM 点,根据甲方提供的控制桩及 BM 点资料,确定场地沟槽开挖定位放线施工方案,进行现场放线并报请监理、甲方验收
2 现场准备2
1 根据施工总平面图方案搭设临建,清理现场,根据沟槽开挖与管道安装施工方案敷设施工用水、电线路,修整施工道路,做到文明施工
2 联系业主、监理,根据施工总平面图,详细了解施工现场地上、地下障碍物,并编制相应的处理方案,确保工
