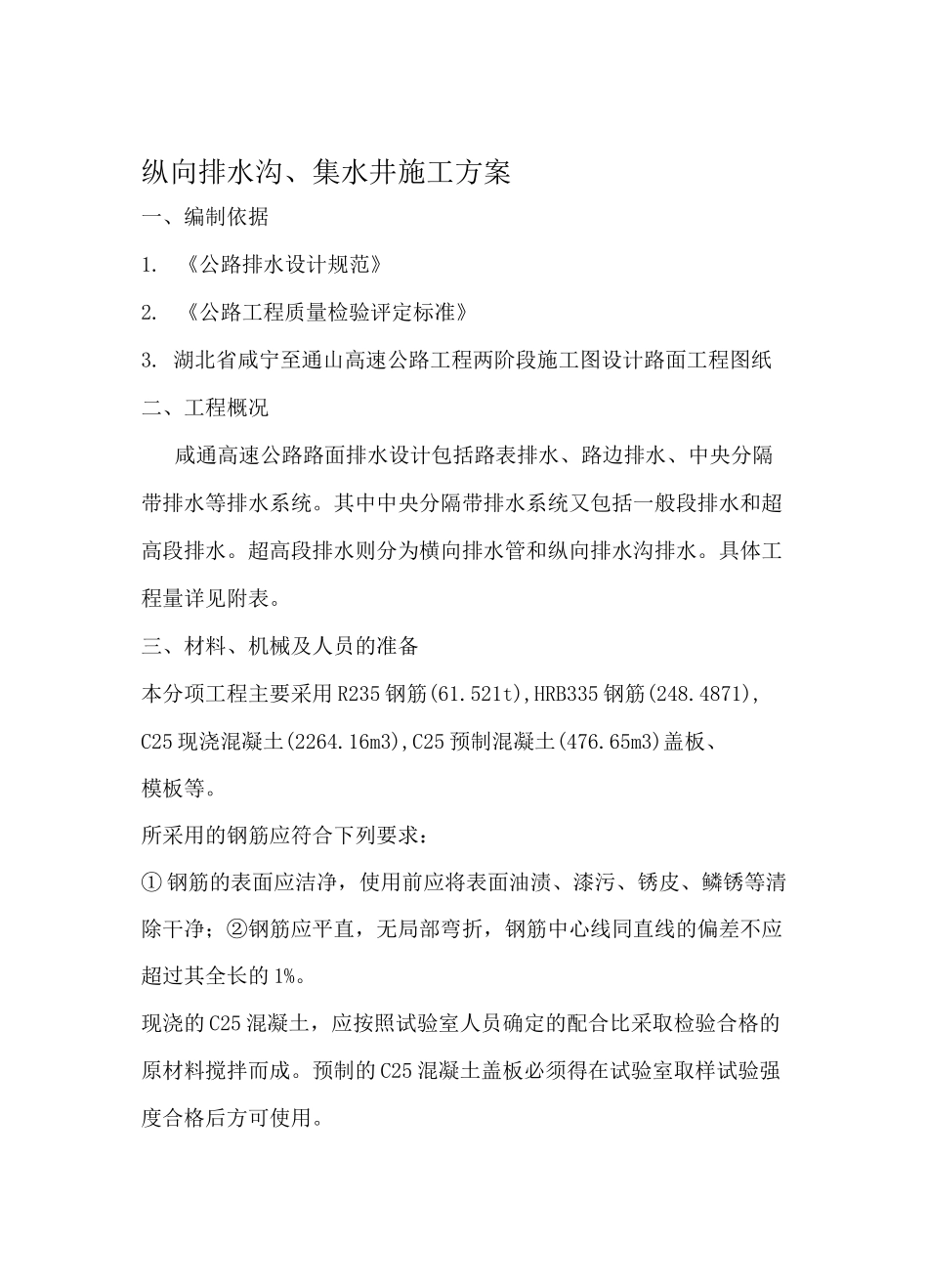

纵向排水沟、集水井施工方案一、编制依据1
《公路排水设计规范》2
《公路工程质量检验评定标准》3
湖北省咸宁至通山高速公路工程两阶段施工图设计路面工程图纸二、工程概况咸通高速公路路面排水设计包括路表排水、路边排水、中央分隔带排水等排水系统
其中中央分隔带排水系统又包括一般段排水和超高段排水
超高段排水则分为横向排水管和纵向排水沟排水
具体工程量详见附表
三、材料、机械及人员的准备本分项工程主要采用 R235 钢筋(61
521t),HRB335 钢筋(248
4871),C25 现浇混凝土(2264
16m3),C25 预制混凝土(476
65m3)盖板、模板等
所采用的钢筋应符合下列要求:① 钢筋的表面应洁净,使用前应将表面油渍、漆污、锈皮、鳞锈等清除干净;②钢筋应平直,无局部弯折,钢筋中心线同直线的偏差不应超过其全长的 1%
现浇的 C25 混凝土,应按照试验室人员确定的配合比采取检验合格的原材料搅拌而成
预制的 C25 混凝土盖板必须得在试验室取样试验强度合格后方可使用

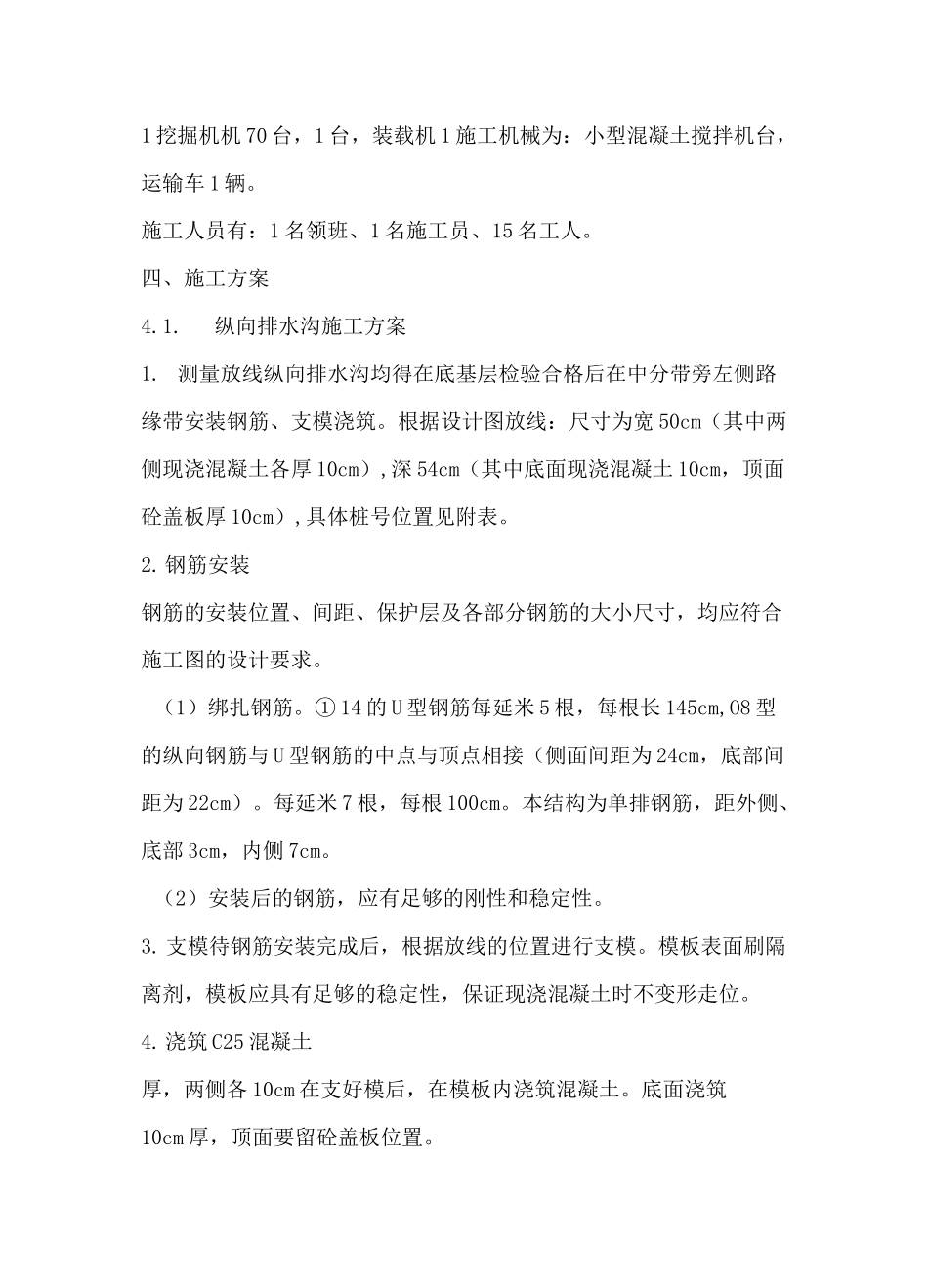

1 挖掘机机 70 台,1 台,装载机 1 施工机械为:小型混凝土搅拌机台,运输车 1 辆
施工人员有:1 名领班、1 名施工员、15 名工人
四、施工方案4
纵向排水沟施工方案1
测量放线纵向排水沟均得在底基层检验合格后在中分带旁左侧路缘带安装钢筋、支模浇筑
根据设计图放线:尺寸为宽 50cm(其中两侧现浇混凝土各厚 10cm),深 54cm(其中底面现浇混凝土 10cm,顶面砼盖板厚 10cm),具体桩号位置见附表
钢筋安装钢筋的安装位置、间距、保护层及各部分钢筋的大小尺寸,均应符合施工图的设计要求
(1)绑扎钢筋
① 14 的 U 型钢筋每延米 5 根,每根长 145cm,O8 型的纵向钢筋与 U 型钢筋的中点与顶点相接(侧面间距为 24cm,底部间距为 22cm)
