合同技术条款目 录1、一般规定2、施工临时设施3、施工安全措施4、环境保护和水土保持5、土方明挖6、土石方填筑工程7、混凝土工程1

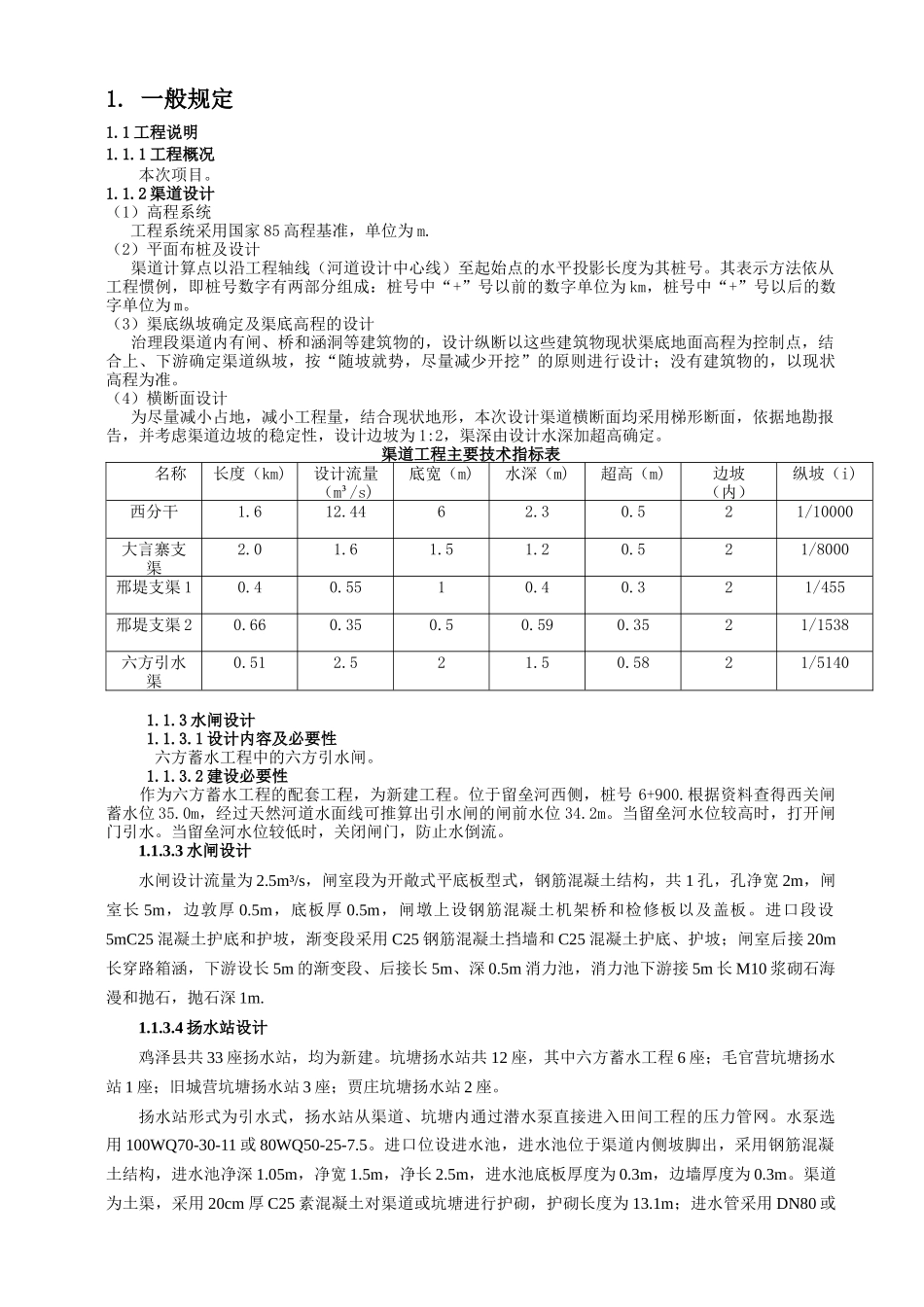

1 工程说明1
1 工程概况本次项目
2 渠道设计(1)高程系统 工程系统采用国家 85 高程基准,单位为 m
(2)平面布桩及设计 渠道计算点以沿工程轴线(河道设计中心线)至起始点的水平投影长度为其桩号
其表示方法依从工程惯例,即桩号数字有两部分组成:桩号中“+”号以前的数字单位为 km,桩号中“+”号以后的数字单位为 m
(3)渠底纵坡确定及渠底高程的设计 治理段渠道内有闸、桥和涵洞等建筑物的,设计纵断以这些建筑物现状渠底地面高程为控制点,结合上、下游确定渠道纵坡,按“随坡就势,尽量减少开挖”的原则进行设计;没有建筑物的,以现状高程为准
(4)横断面设计 为尽量减小占地,减小工程量,结合现状地形,本次设计渠道横断面均采用梯形断面,依据地勘报告,并考虑渠道边坡的稳定性,设计边坡为 1:2,渠深由设计水深加超高确定
渠道工程主要技术指标表名称长度(km)设计流量(m³/s)底宽(m)水深(m)超高(m)边坡(内)纵坡(i)西分干1
521/10000大言寨支渠2
521/8000邢堤支渠 10
321/455邢堤支渠 20
3521/1538六方引水渠0
5821/5140 1
3 水闸设计 1
1 设计内容及必要性 六方蓄水工程中的六方引水闸
2 建设必要性 作为六方蓄水工程的配套工程,为新建工程
位于留垒河西侧,桩号 6+900
根据资料查得西关闸蓄水位 35
0m,经过天然河道水面线可推算出引水闸的闸前水位 34
当留垒河水位较高时,打开闸门引水
当留垒河水位较
