墩身加固施工方案加固原则加固原则:首先按《公路桥梁加固设计规范》(JTG/TJ22-2008)要求采用压力灌注法进行裂缝修补,修补用胶应符合该规范要求
然后对寨河桥素混凝土圆端形实体桥墩采用既有墩身外包钢筋混凝土,将既有墩加宽加厚的加固方案
裂缝处理和外包混凝土施工期间宜对铁路进行限速
加固方法:混凝土圆端形实体墩加固采用在原墩身四周加厚的加固方案,在原墩身四周最小加固厚度为0
3m,加固后桥墩仍为圆端形截面,加固高度均按实际墩身高加固,即从承台顶面开始加固至顶帽底为止
1 施工工艺和注意事项施工工艺流程墩身裂缝封闭处理一墩身及承台表面凿毛处理一测量放样一安装上下通道一墩身、承台钻孔一钢筋加工、绑扎及安装一模板安装一预埋件埋设一混凝土浇筑一拆模一混凝土养护
主要机具设备混凝土振捣器、电气焊设备、凿毛设备、钢筋切割机、电锤钻、小型气泵、钢筋探测仪等
主要材料钢筋、植筋胶、裂缝修补胶等材料进场及检验()材料进场砼由光山县祥瑞砼拌合站通过水泥混凝土罐车运至现场到地泵内再泵送入墩身模板内;钢筋在钢筋加工厂集中加工然后运至施工现场安装
()材料检验① 钢筋进场后送试验室检验,合格后方可使用
② 商品砼用水泥应符合设计图纸要求《通用硅酸盐水泥》标准中的硅酸盐水泥
③ 商品砼砂应选用符合《普通混凝土用砂、石质量标准及检验方法》的中粗砂
④ 商品砼用碎石应选用符合《普通混凝土用砂、石质量标准及检验方法》的碎石,粒径以为宜
⑤ 砼养护用水取自寨河,应事先化验,符合要求后方准使用
⑥ 砼的每一组份必须采用检测合格的计量工具准确计量,其中允许误差为:水泥土,砂、石子土,水及添加剂土
裂缝封闭施工()裂缝封闭施工方法首先对裂缝周边进行打磨,然后采用铁科院的裂缝修补胶对裂缝进行封闭,裂缝注胶封闭合格后方可进行下道工序施工

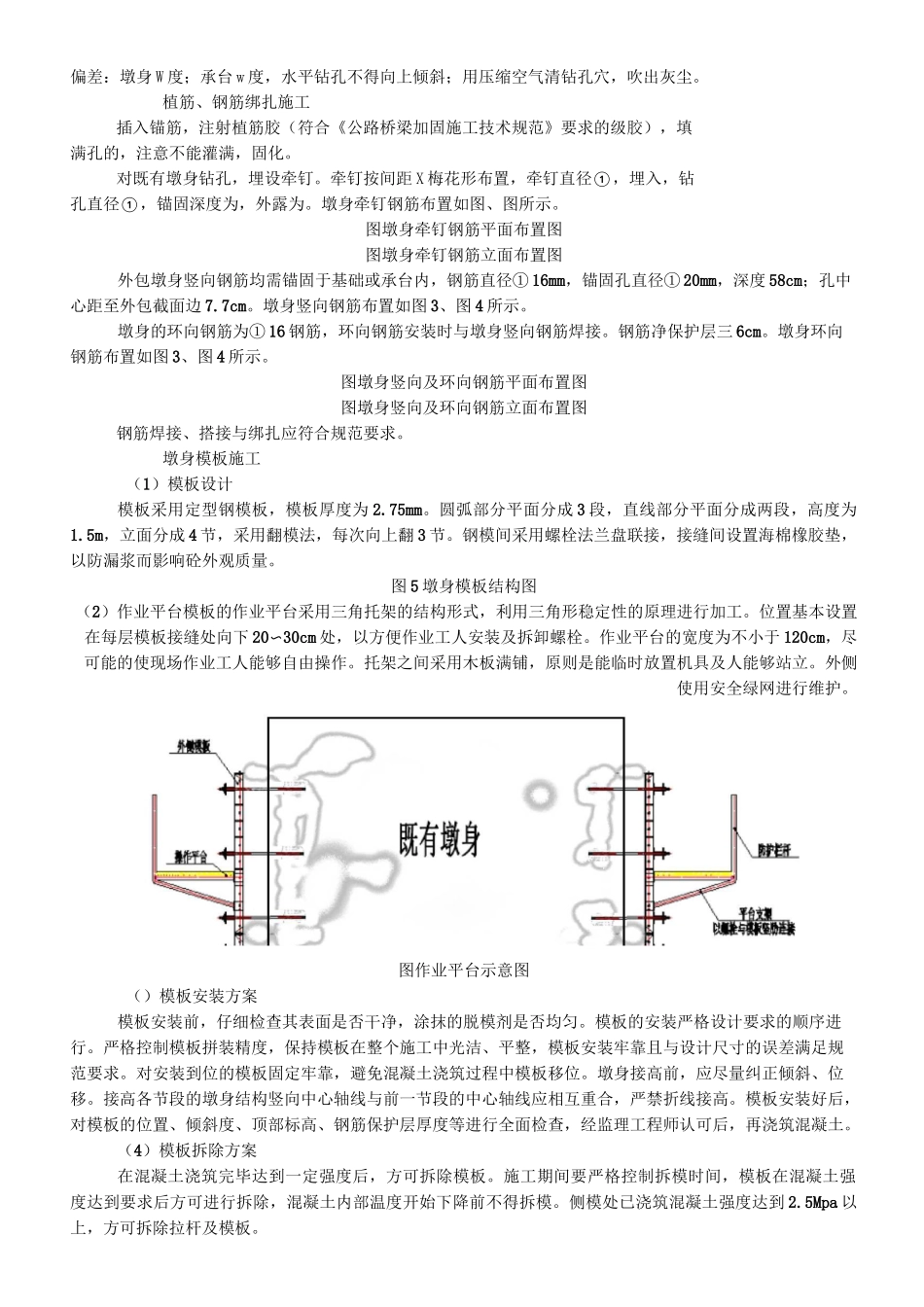

裂缝封闭施工时根据不同的裂缝宽度、深度、数量采用相应的处理方案:裂缝宽度小
