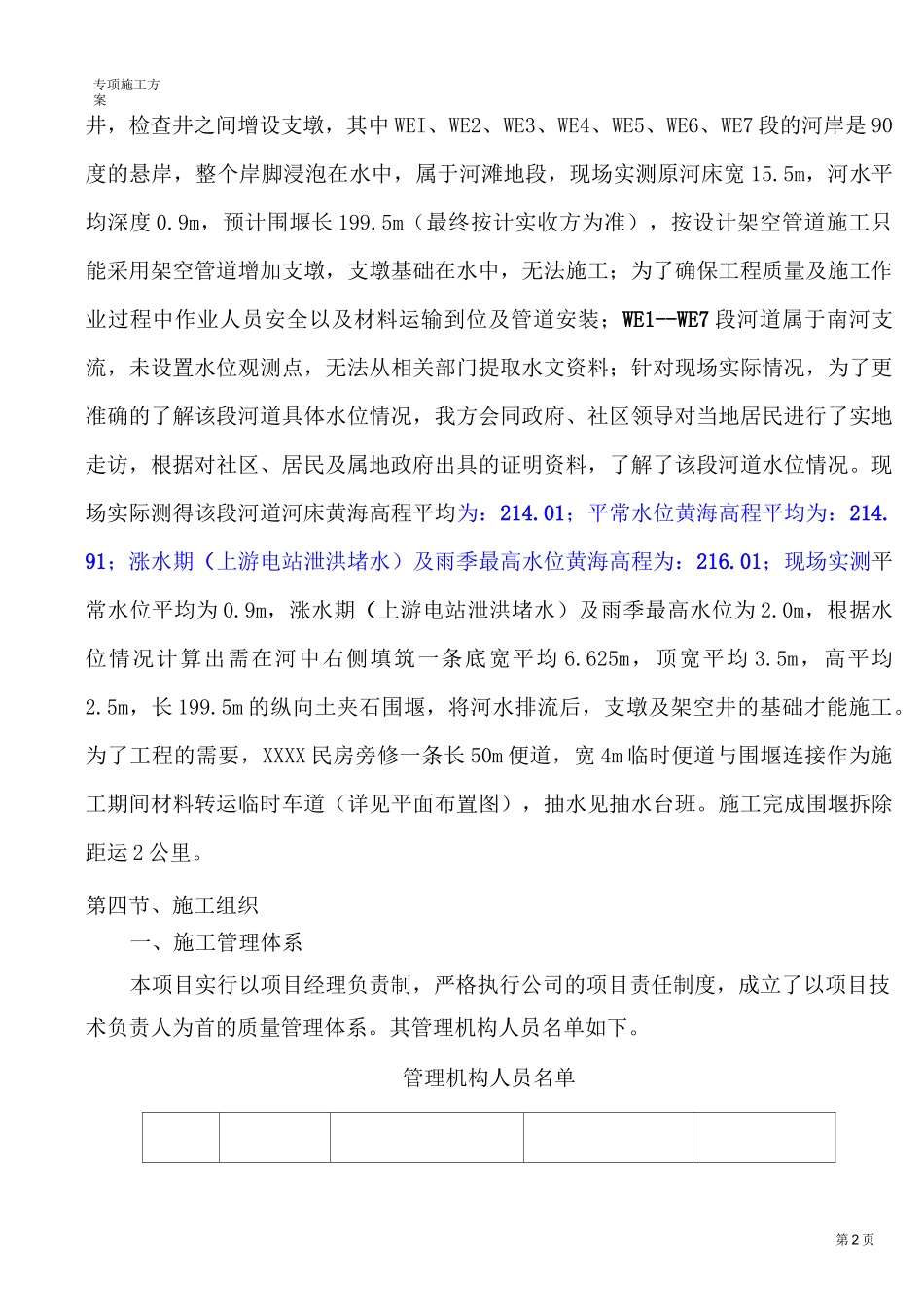

目录第一节、编制依据 1第二节、参建单位 1第三节、工程概况 1第四节、施工组织 2第五节、提升泵井及架空管道安装施工工艺顺序及安全质量要求..6 第六节、施工主要危险源及采取的防范措施 7第七节、质量保证措施 8第八节、安全保障措施 9第九节、文明施工保证措施 11第十节、应急预案 12第十一节、处理措施 15第十三节、围堰及临时便道平面布置图 15第 1 页专项施工方案第一节、编制依据(1)本工程的施工合同、施工图纸、图纸会审纪要;(2)《给水排水管道工程施工质量验收规范》GB50268-2008;(3)《施工现场临时用电安全技术规范》JGJ13-2016(4)《混凝土结构工程施工质量验收规范》GB50204-2015(5)《给排水构筑物工程施工及验收规范》GB50141-2008(6)本工程现场踏勘实际情况、环境条件及会同政府、社区领导走访当地居民情况。第二节、参建单位建设单位:XXXXX监理单位:XXXXX设计单位:XXXXX勘察单位:XXXXX施工单位:XXXXX第三节、工程概况xxxx,位于 xxx,工程造价:xxxx 元,工期:360 日历天。此施工段为 xxxxx;长度 170 米,其中架空检查井及检查井支墩 7 座,架空管支墩 15 座。(1)XX 段提升泵井位于 XXX 桥下游约 20m 河道回水湾处河床上,采用提升泵及 1 根 DN100 压力钢管挂壁安装在 xxxx,将 xxxx 区域的污水提升到已建好的一级管网排放到巫山镇污水处理厂进行处理,挂壁钢管长度为 90 米。为确保施工过程中作业人员安全及工程质量,避免河水对施工的影响,需筑围堰后方能施工。(2)WE1-WE7 段架空管道位于 xxxx,架空管道共长 170m,共有 7 个检查专项施工方案第 2 页井,检查井之间增设支墩,其中 WEI、WE2、WE3、WE4、WE5、WE6、WE7 段的河岸是 90度的悬岸,整个岸脚浸泡在水中,属于河滩地段,现场实测原河床宽 15.5m,河水平均深度 0.9m,预计围堰长 199.5m(最终按计实收方为准),按设计架空管道施工只能采用架空管道增加支墩,支墩基础在水中,无法施工;为了确保工程质量及施工作业过程中作业人员安全以及材料运输到位及管道安装;WE1--WE7 段河道属于南河支流,未设置水位观测点,无法从相关部门提取水文资料;针对现场实际情况,为了更准确的了解该段河道具体水位情况,我方会同政府、社区领导对当地居民进行了实地走访,根据对社区、居民及属地政府出具的证明资料,了解了该段河道水位情况。现场实际测得该段河道河床黄海高程平均为:214.01;平常水位...
