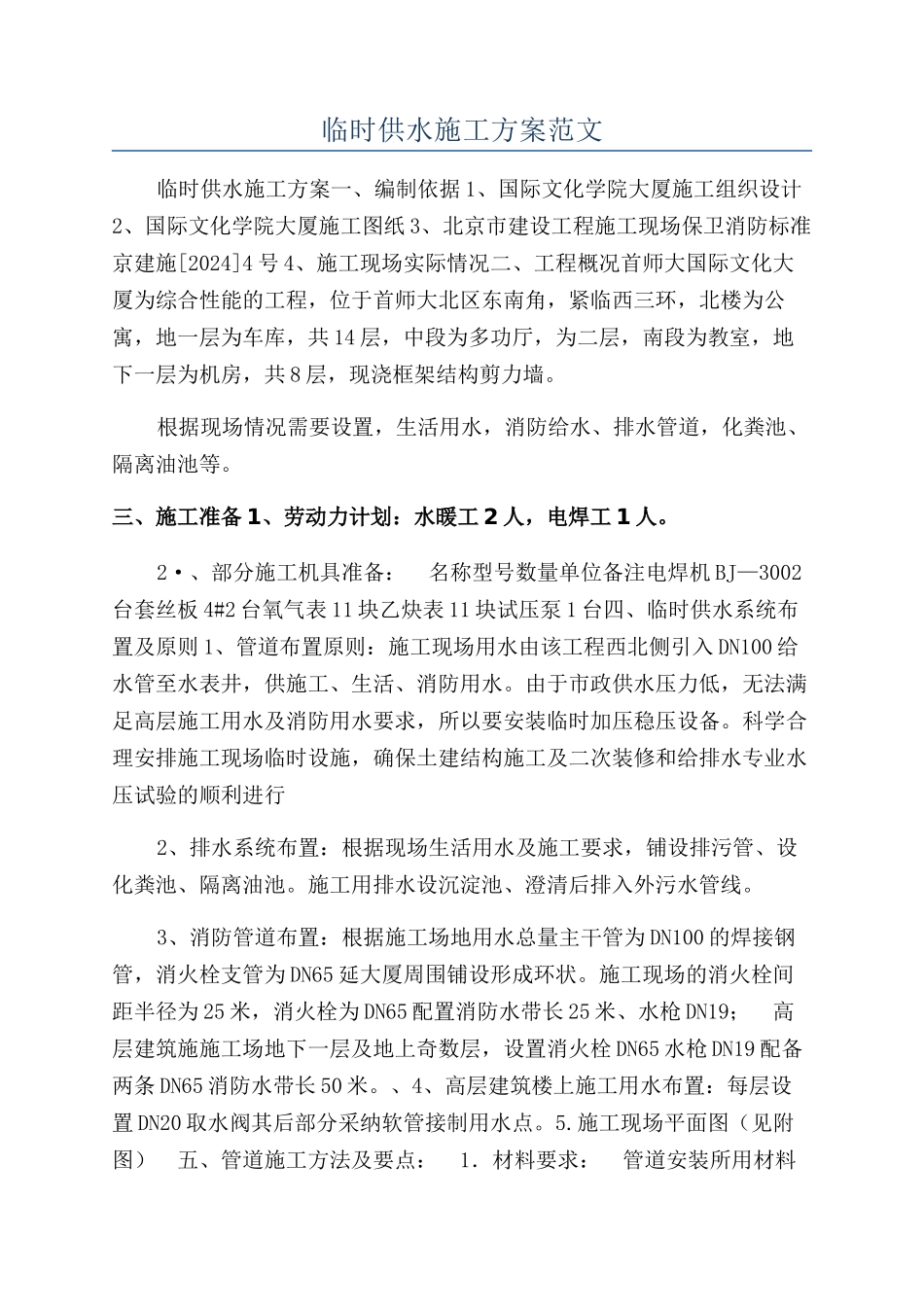

临时供水施工方案范文临时供水施工方案一、编制依据 1、国际文化学院大厦施工组织设计2、国际文化学院大厦施工图纸 3、北京市建设工程施工现场保卫消防标准京建施[2024]4 号 4、施工现场实际情况二、工程概况首师大国际文化大厦为综合性能的工程,位于首师大北区东南角,紧临西三环,北楼为公寓,地一层为车库,共 14 层,中段为多功厅,为二层,南段为教室,地下一层为机房,共 8 层,现浇框架结构剪力墙
根据现场情况需要设置,生活用水,消防给水、排水管道,化粪池、隔离油池等
三、施工准备 1、劳动力计划:水暖工 2 人,电焊工 1 人
2·、部分施工机具准备: 名称型号数量单位备注电焊机 BJ—3002台套丝板 4#2 台氧气表 11 块乙炔表 11 块试压泵 1 台四、临时供水系统布置及原则 1、管道布置原则:施工现场用水由该工程西北侧引入 DN100 给水管至水表井,供施工、生活、消防用水
由于市政供水压力低,无法满足高层施工用水及消防用水要求,所以要安装临时加压稳压设备
科学合理安排施工现场临时设施,确保土建结构施工及二次装修和给排水专业水压试验的顺利进行2、排水系统布置:根据现场生活用水及施工要求,铺设排污管、设化粪池、隔离油池
施工用排水设沉淀池、澄清后排入外污水管线
3、消防管道布置:根据施工场地用水总量主干管为 DN100 的焊接钢管,消火栓支管为 DN65 延大厦周围铺设形成环状
施工现场的消火栓间距半径为 25 米,消火栓为 DN65 配置消防水带长 25 米、水枪 DN19; 高层建筑施施工场地下一层及地上奇数层,设置消火栓 DN65 水枪 DN19 配备两条 DN65 消防水带长 50 米
、4、高层建筑楼上施工用水布置:每层设置 DN20 取水阀其后部分采纳软管接制用水点

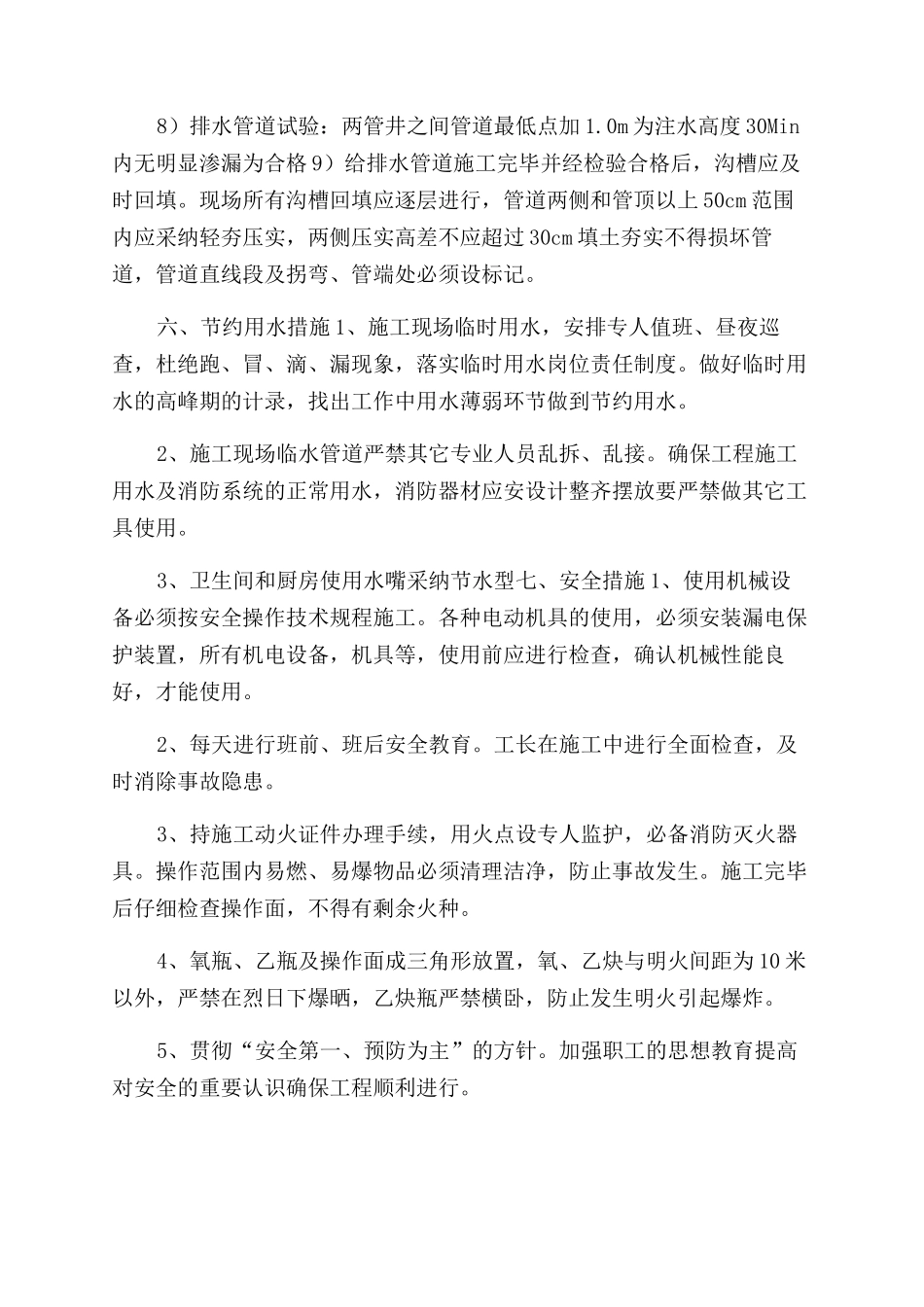

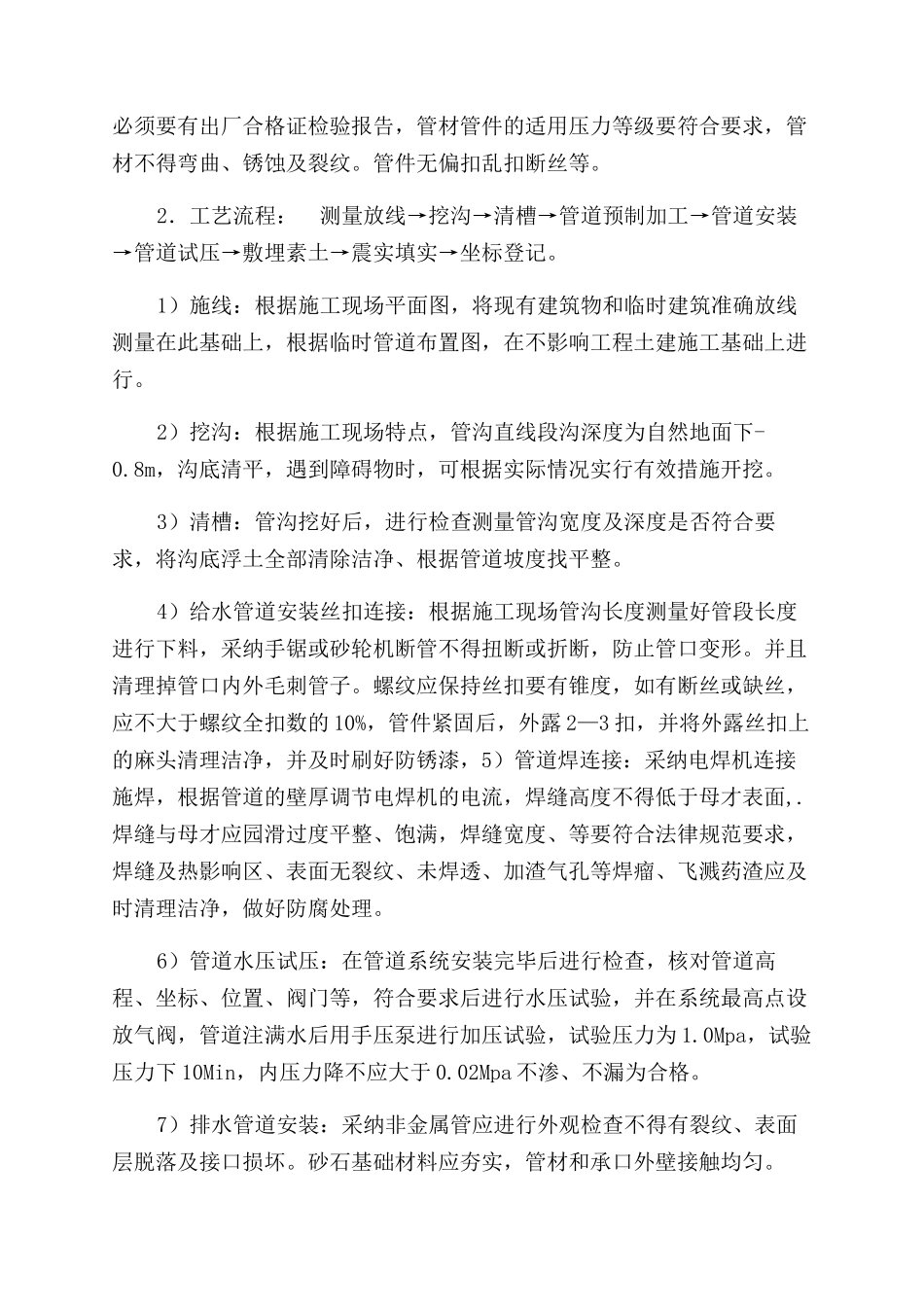

施工现场平面图(见附图) 五、管道施工方法及要点: 1.材料要求: 管道安装所用材
