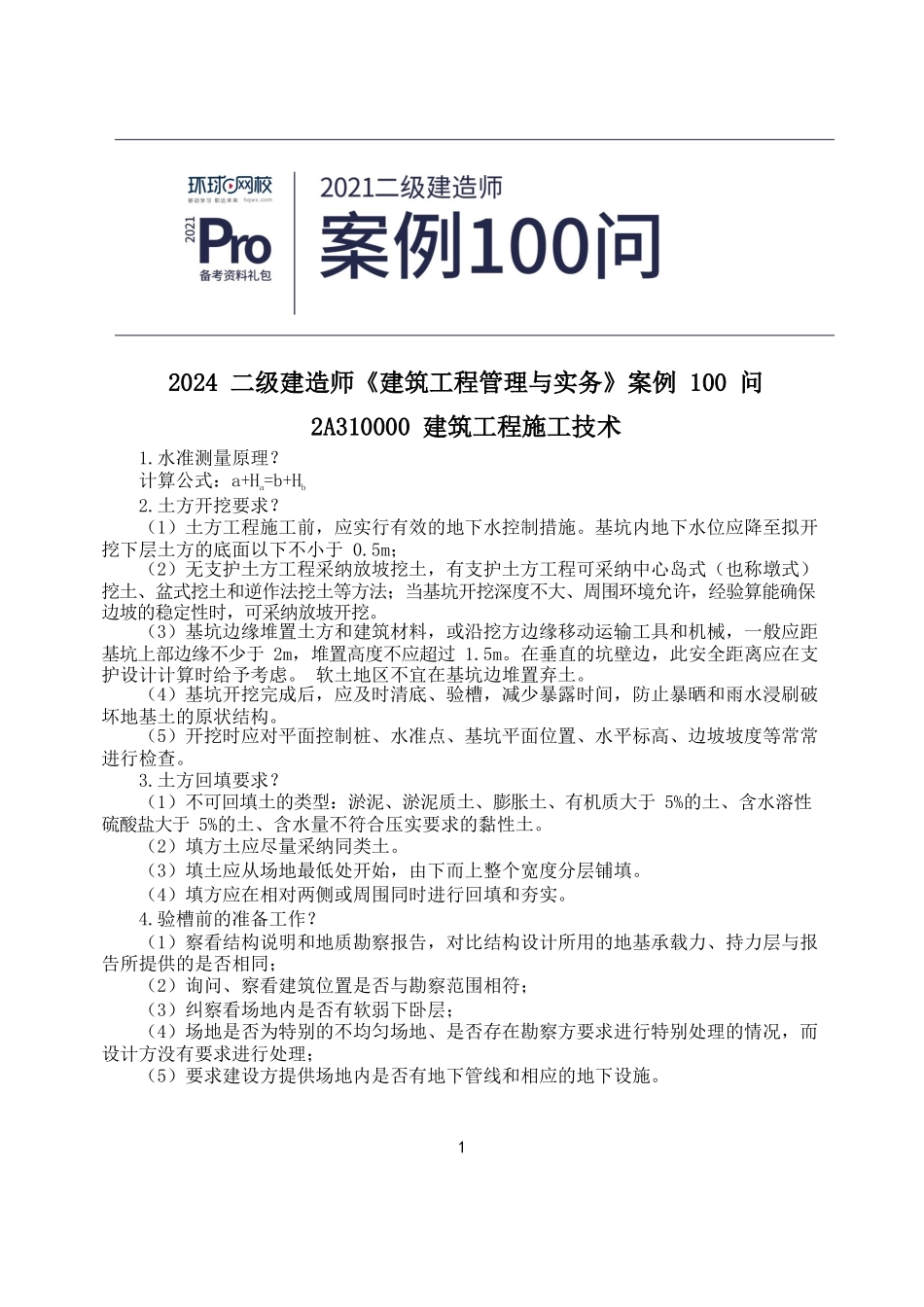

2024 二级建造师《建筑工程管理与实务》案例 100 问 2A310000 建筑工程施工技术 1
水准测量原理
计算公式:a+Ha=b+Hb 2
土方开挖要求
(1)土方工程施工前,应实行有效的地下水控制措施
基坑内地下水位应降至拟开挖下层土方的底面以下不小于 0
5m; (2)无支护土方工程采纳放坡挖土,有支护土方工程可采纳中心岛式(也称墩式) 挖土、盆式挖土和逆作法挖土等方法;当基坑开挖深度不大、周围环境允许,经验算能确保边坡的稳定性时,可采纳放坡开挖
(3)基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于 2m,堆置高度不应超过 1
在垂直的坑壁边,此安全距离应在支护设计计算时给予考虑
软土地区不宜在基坑边堆置弃土
(4)基坑开挖完成后,应及时清底、验槽,减少暴露时间,防止暴晒和雨水浸刷破坏地基土的原状结构
(5)开挖时应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等常常进行检查
土方回填要求
(1)不可回填土的类型:淤泥、淤泥质土、膨胀土、有机质大于 5%的土、含水溶性硫酸盐大于 5%的土、含水量不符合压实要求的黏性土
(2)填方土应尽量采纳同类土
(3)填土应从场地最低处开始,由下而上整个宽度分层铺填
(4)填方应在相对两侧或周围同时进行回填和夯实

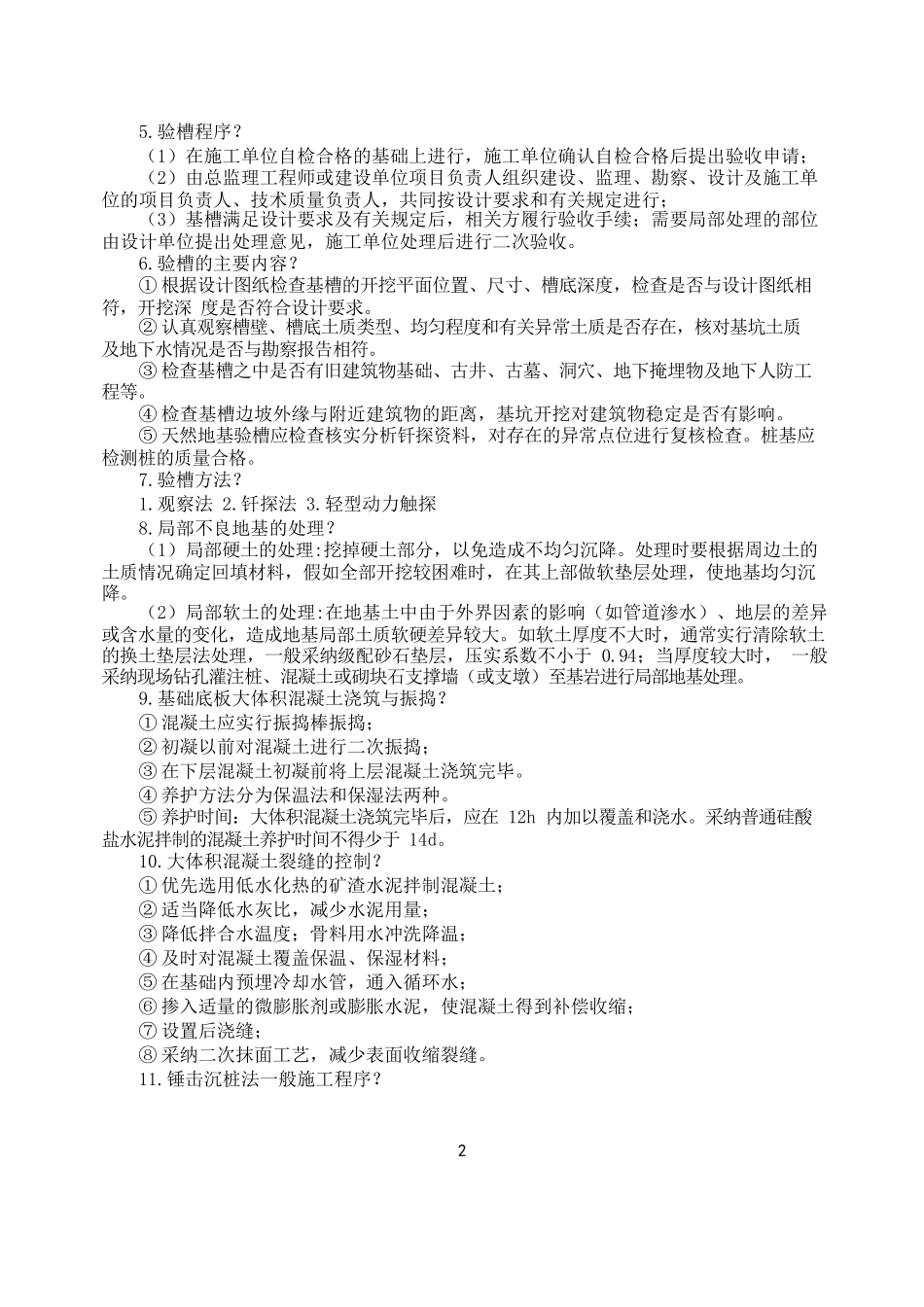

验槽前的准备工作
(1)察看结构说明和地质勘察报告,对比结构设计所用的地基承载力、持力层与报告所提供的是否相同; (2)询问、察看建筑位置是否与勘察范围相符; (3)纠察看场地内是否有软弱下卧层; (4)场地是否为特别的不均匀场地、是否存在勘察方要求进行特别处理的情况,而设计方没有要求进行处理; (5)要求建设方提供场地内是否有地下管线和相应的地下设施
(1)在施工单位自检合格的基础上进行,施工单位确认自检合格
