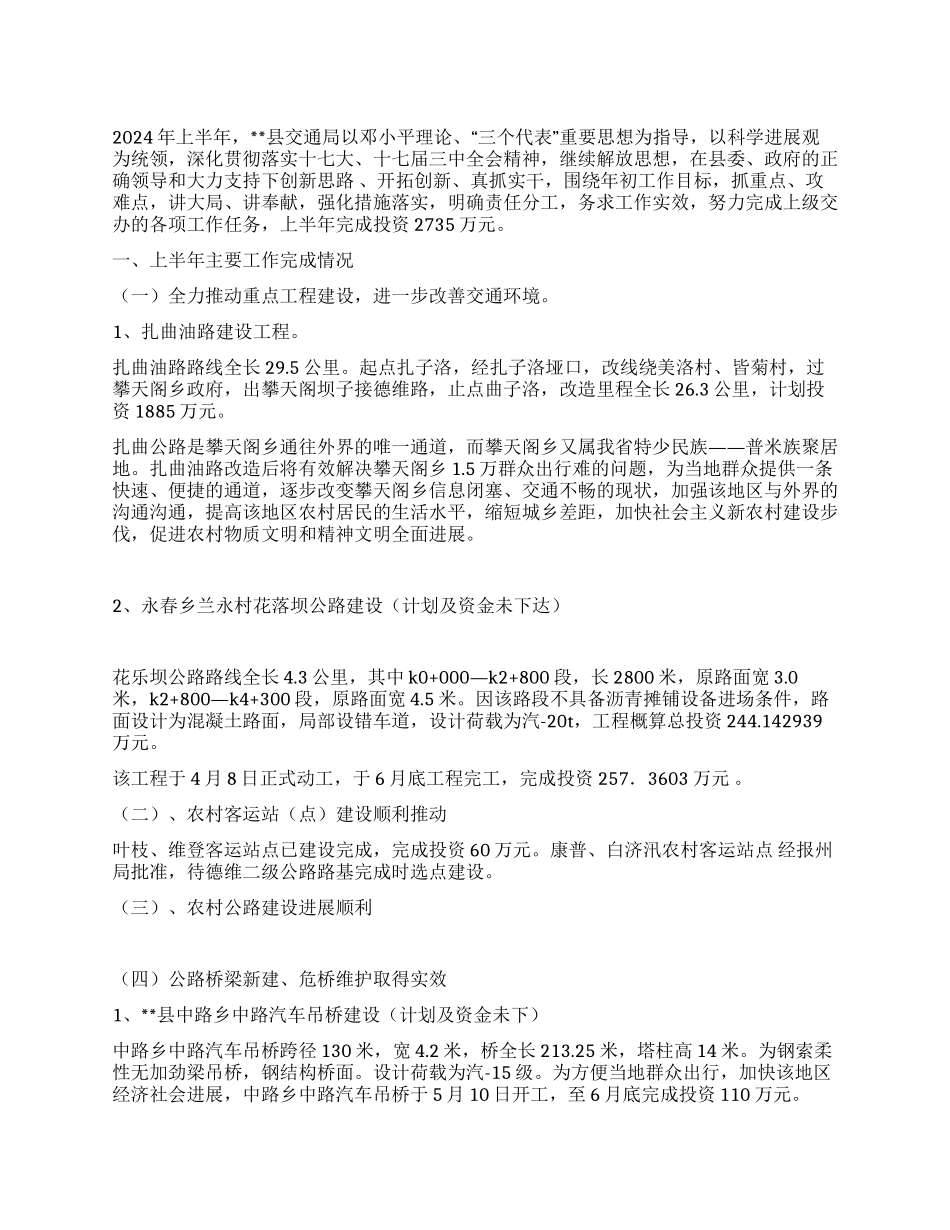

2024 年上半年,**“”县交通局以邓小平理论、 三个代表 重要思想为指导,以科学进展观为统领,深化贯彻落实十七大、十七届三中全会精神,继续解放思想,在县委、政府的正 确领导和大力支持下创新思路 、开拓创新、真抓实干,围绕年初工作目标,抓重点、攻难点,讲大局、讲奉献,强化措施落实,明确责任分工,务求工作实效,努力完成上级交办的各项工作任务,上半年完成投资 2735 万元。一、上半年主要工作完成情况(一)全力推动重点工程建设,进一步改善交通环境。1、扎曲油路建设工程。扎曲油路路线全长 29.5 公里。起点扎子洛,经扎子洛垭口,改线绕美洛村、皆菊村,过攀天阁乡政府,出攀天阁坝子接德维路,止点曲子洛,改造里程全长 26.3 公里,计划投资 1885 万元。——扎曲公路是攀天阁乡通往外界的唯一通道,而攀天阁乡又属我省特少民族普米族聚居地。扎曲油路改造后将有效解决攀天阁乡 1.5 万群众出行难的问题,为当地群众提供一条快速、便捷的通道,逐步改变攀天阁乡信息闭塞、交通不畅的现状,加强该地区与外界的沟通沟通,提高该地区农村居民的生活水平,缩短城乡差距,加快社会主义新农村建设步伐,促进农村物质文明和精神文明全面进展。2、永春乡兰永村花落坝公路建设(计划及资金未下达)花乐坝公路路线全长 4.3 公里,其中 k0+000—k2+800 段,长 2800 米,原路面宽 3.0米,k2+800—k4+300 段,原路面宽 4.5 米。因该路段不具备沥青摊铺设备进场条件,路面设计为混凝土路面,局部设错车道,设计荷载为汽-20t,工程概算总投资 244.142939万元。该工程于 4 月 8 日正式动工,于 6 月底工程完工,完成投资 257.3603 万元 。(二)、农村客运站(点)建设顺利推动叶枝、维登客运站点已建设完成,完成投资 60 万元。康普、白济汛农村客运站点 经报州局批准,待德维二级公路路基完成时选点建设。(三)、农村公路建设进展顺利(四)公路桥梁新建、危桥维护取得实效1、**县中路乡中路汽车吊桥建设(计划及资金未下)中路乡中路汽车吊桥跨径 130 米,宽 4.2 米,桥全长 213.25 米,塔柱高 14 米。为钢索柔性无加劲梁吊桥,钢结构桥面。设计荷载为汽-15 级。为方便当地群众出行,加快该地区经济社会进展,中路乡中路汽车吊桥于 5 月 10 日开工,至 6 月底完成投资 110 万元。2、白济汛干坝子吊桥建设(计划及资金未下达)干坝子吊桥跨径 95 米,宽 3.2 米,桥全长 142.5 米...
