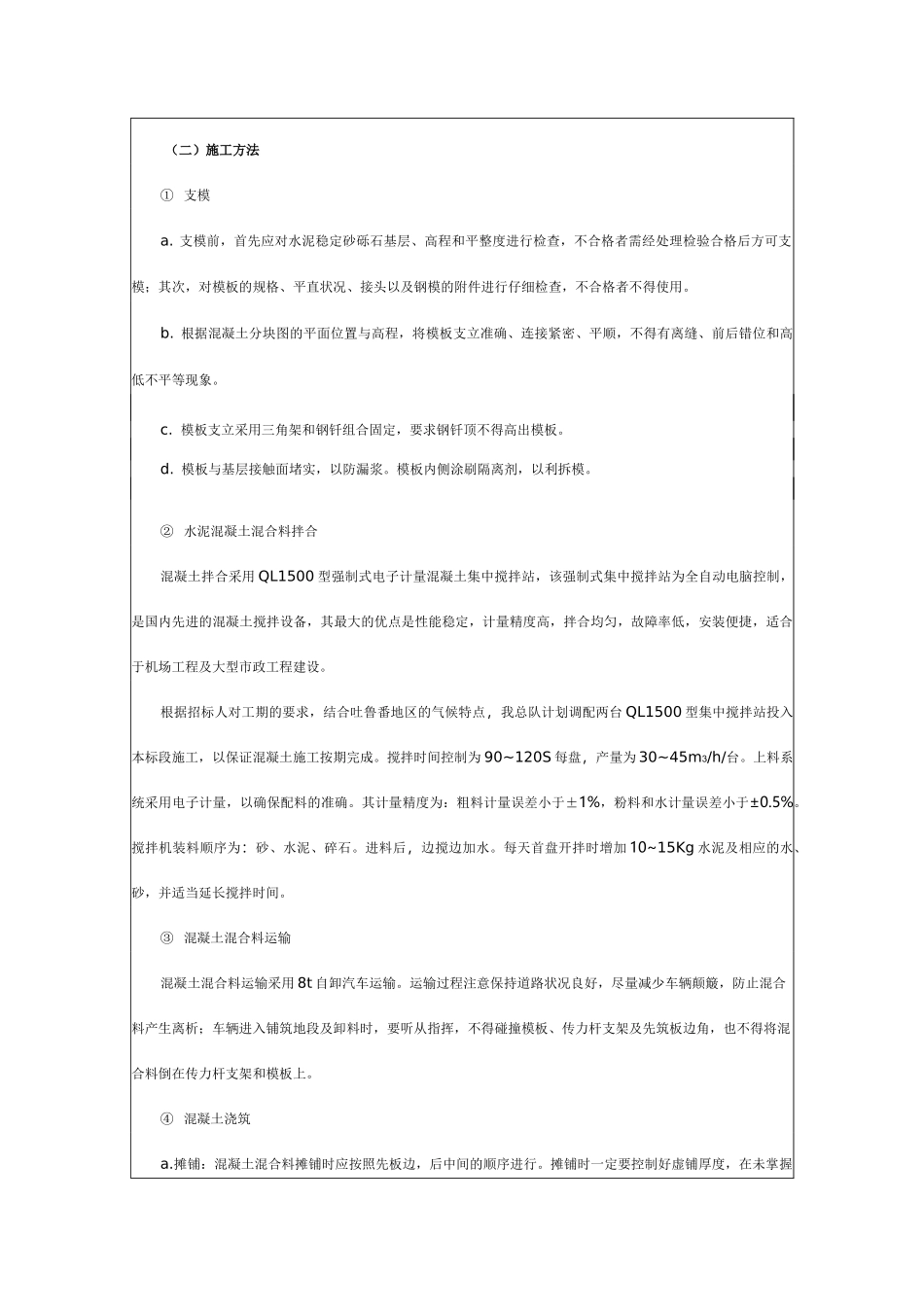

技术交底工程名称阿克苏机场改扩建工程建设单位阿克苏机场改扩建工程指挥部监理单位西北民航机场建设监理咨询有限责任公司施工单位中国航空港建设第七工程总队交底部位交底日期交底人签字接受人签字―、目标质量目标:确保优良工程;安全、文明施工目标:确保无重大伤亡事故发生,确保创阿克苏市文明工地。二、主要施工方案、施工方法(一)施工准备1 技术准备a.施工前组织所有参加水泥混凝土工程施工的管理、技术、质检人员认真学习本工程施工招标文件、《民航机场场道工程施工技术要求》、《新疆吐鲁番机场迁建工程施工图设计说明及施工技术要求》及有关设计要求。熟悉施工图纸,牢记规格尺寸(如混凝土道面板的长、宽、厚和分块尺寸等)技术要求及隐蔽工程的位置等。需加筋补强的混凝土板,事先做好标记,以免遗漏。2 其它方面的准备a. 备料必须保证质量和数量,防止停工待料。水泥、砂、石和钢筋等材料进场时,均分别对其品种、品质、规格及数量进行检查验收。水泥:选用收缩性小、耐磨性强、抗冻性好、含碱量低的 42.5MPa 硅酸盐水泥。水泥的物理性质及化学成分应符合现行的国家标准《硅酸盐水泥、普通硅酸盐水泥》或《道路水泥》的规定。水泥中碱含量不得超过 0.6%。粗集料:采用质地坚硬、耐久、耐磨、洁净,符合规定级配的碎石。其技术指标应符合设计要求。细集料:采用清洁、坚硬且耐久的天然砂或人工砂,细度模数为 2.65~3.20 的中、粗砂。按《公路工程水泥混凝土试验规程》(JTJ053—94)的标准方法试验,其技术指标应满足设计要求。水:冲洗集料、拌合混凝土及混凝土养生采用一般饮用水。b. 对施工用机械、工具、设备及模板(含附件)的规格、数量和质量,根据工程量、计划工期的要求及时检查和充分准备。c. 对跑道的中心线、水准点、控制桩(网)进行复查校核,发现问题及时纠正。d.在专业技术交底的基础上,组织混凝土试打,全面检查劳动力组织、机具和工具配备、模板支立、工序衔接、操作要领、水电技术保障以及运输混凝土的车况和路况等,如有不当,应适时调整。(二)施工方法① 支模a. 支模前,首先应对水泥稳定砂砾石基层、高程和平整度进行检查,不合格者需经处理检验合格后方可支模;其次,对模板的规格、平直状况、接头以及钢模的附件进行仔细检查,不合格者不得使用。b. 根据混凝土分块图的平面位置与高程,将模板支立准确、连接紧密、平顺,不得有离缝、前后错位和高低不平等现象。c. 模板支立采用三角架和...
