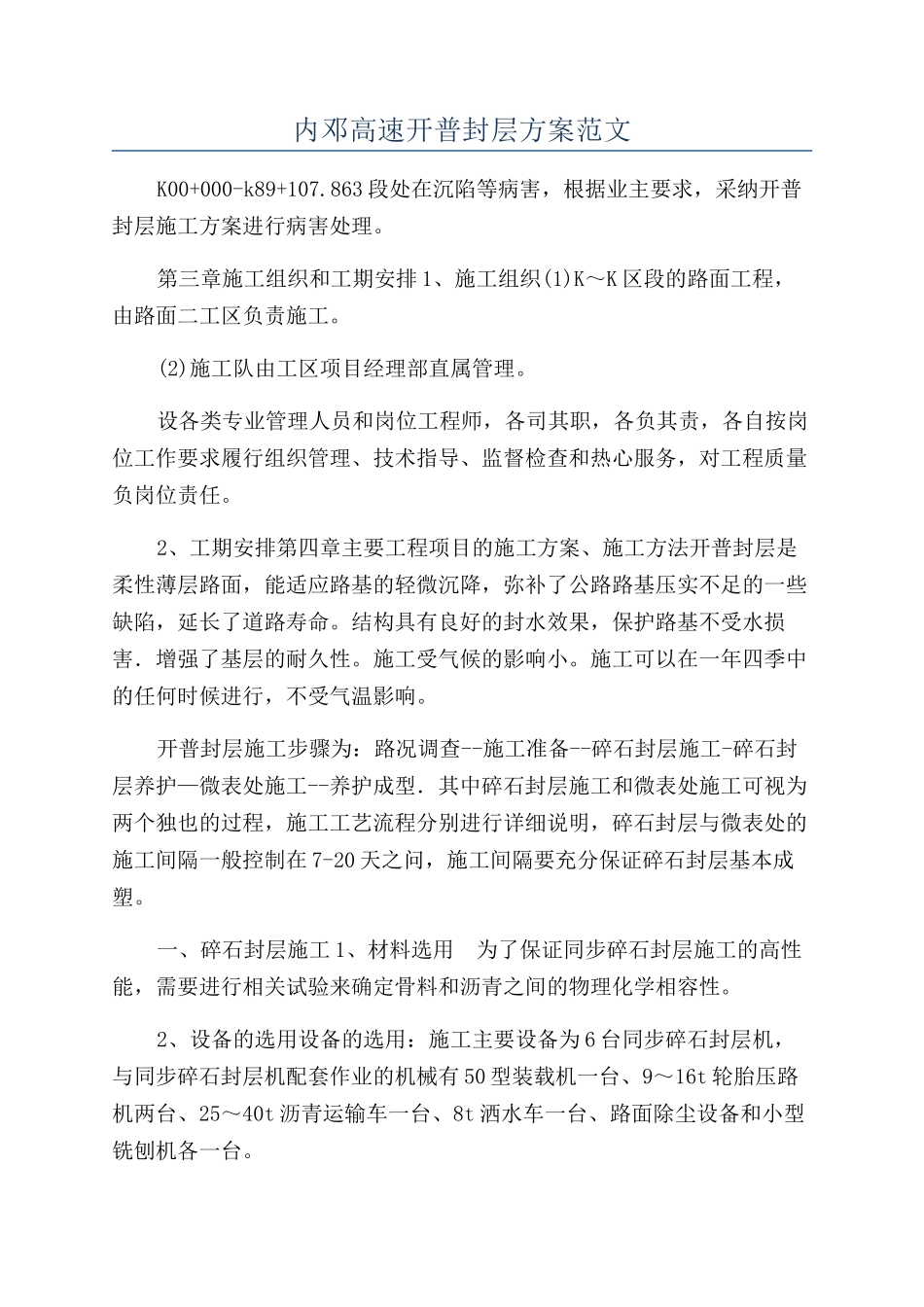

内邓高速开普封层方案范文K00+000-k89+107
863 段处在沉陷等病害,根据业主要求,采纳开普封层施工方案进行病害处理
第三章施工组织和工期安排 1、施工组织(1)K~K 区段的路面工程,由路面二工区负责施工
(2)施工队由工区项目经理部直属管理
设各类专业管理人员和岗位工程师,各司其职,各负其责,各自按岗位工作要求履行组织管理、技术指导、监督检查和热心服务,对工程质量负岗位责任
2、工期安排第四章主要工程项目的施工方案、施工方法开普封层是柔性薄层路面,能适应路基的轻微沉降,弥补了公路路基压实不足的一些缺陷,延长了道路寿命
结构具有良好的封水效果,保护路基不受水损害.增强了基层的耐久性
施工受气候的影响小
施工可以在一年四季中的任何时候进行,不受气温影响
开普封层施工步骤为:路况调查--施工准备--碎石封层施工-碎石封层养护—微表处施工--养护成型.其中碎石封层施工和微表处施工可视为两个独也的过程,施工工艺流程分别进行详细说明,碎石封层与微表处的施工间隔一般控制在 7-20 天之问,施工间隔要充分保证碎石封层基本成塑
一、碎石封层施工 1、材料选用 为了保证同步碎石封层施工的高性能,需要进行相关试验来确定骨料和沥青之间的物理化学相容性
2、设备的选用设备的选用:施工主要设备为 6 台同步碎石封层机,与同步碎石封层机配套作业的机械有 50 型装载机一台、9~16t 轮胎压路机两台、25~40t 沥青运输车一台、8t 洒水车一台、路面除尘设备和小型铣刨机各一台

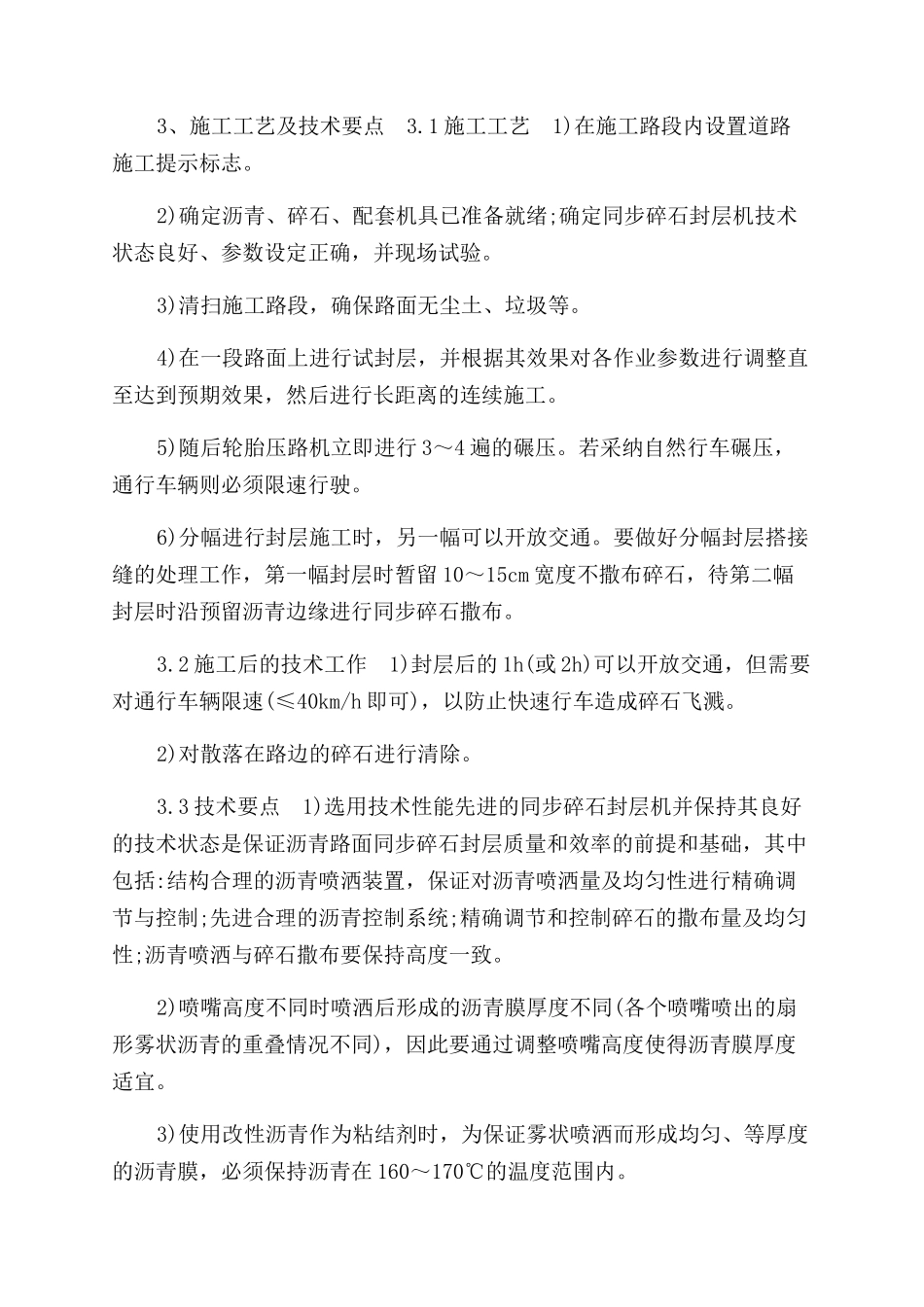

3、施工工艺及技术要点 3
1 施工工艺 1)在施工路段内设置道路施工提示标志
2)确定沥青、碎石、配套机具已准备就绪;确定同步碎石封层机技术状态良好、参数设定正确,并现场试验
3)清扫施工路段,确保路面无尘土、垃圾等

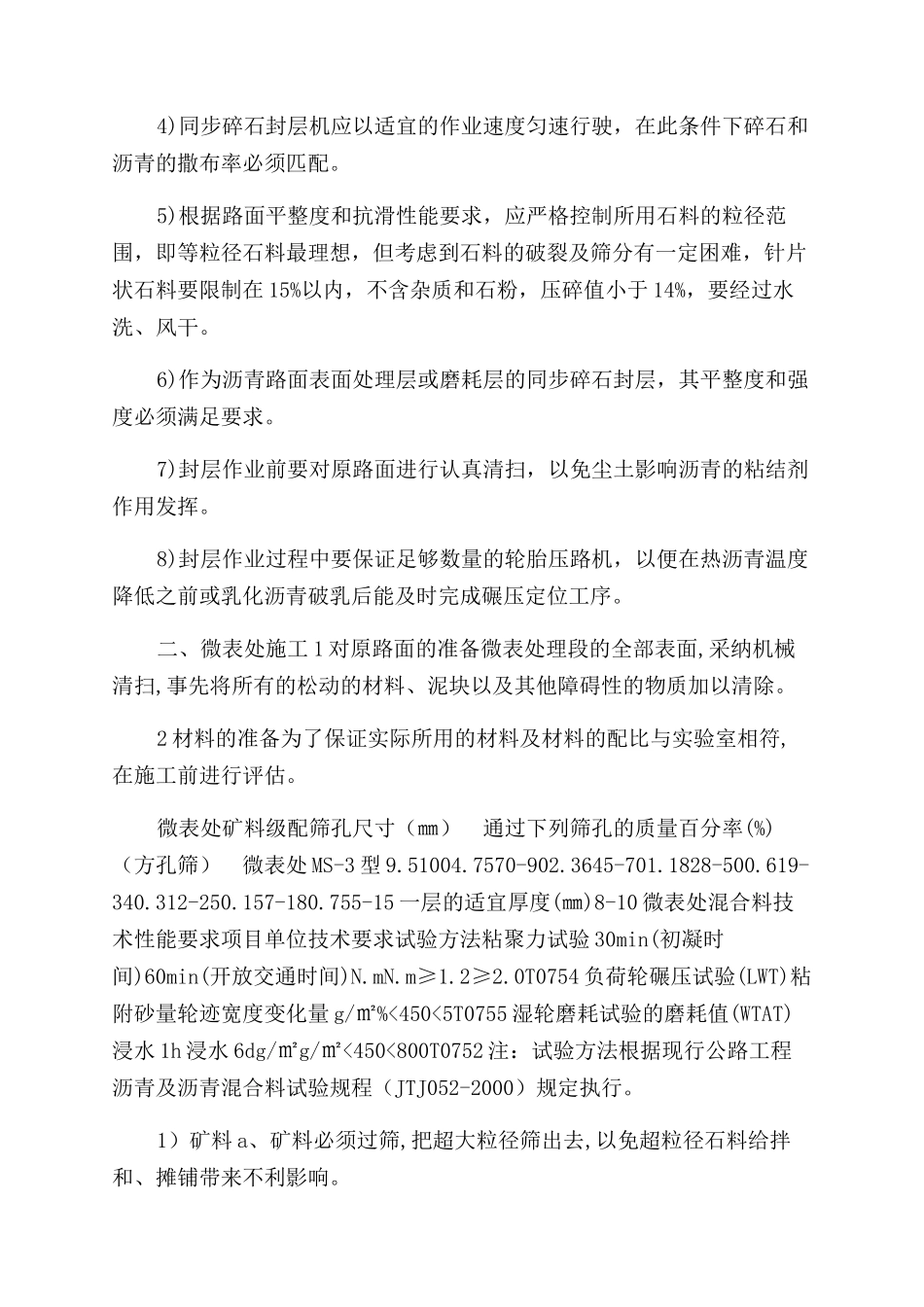

4)在一段路面上进行试封层,并根据其效果对各作业参数进行调整直至达到预期效果,然后进行长距离
