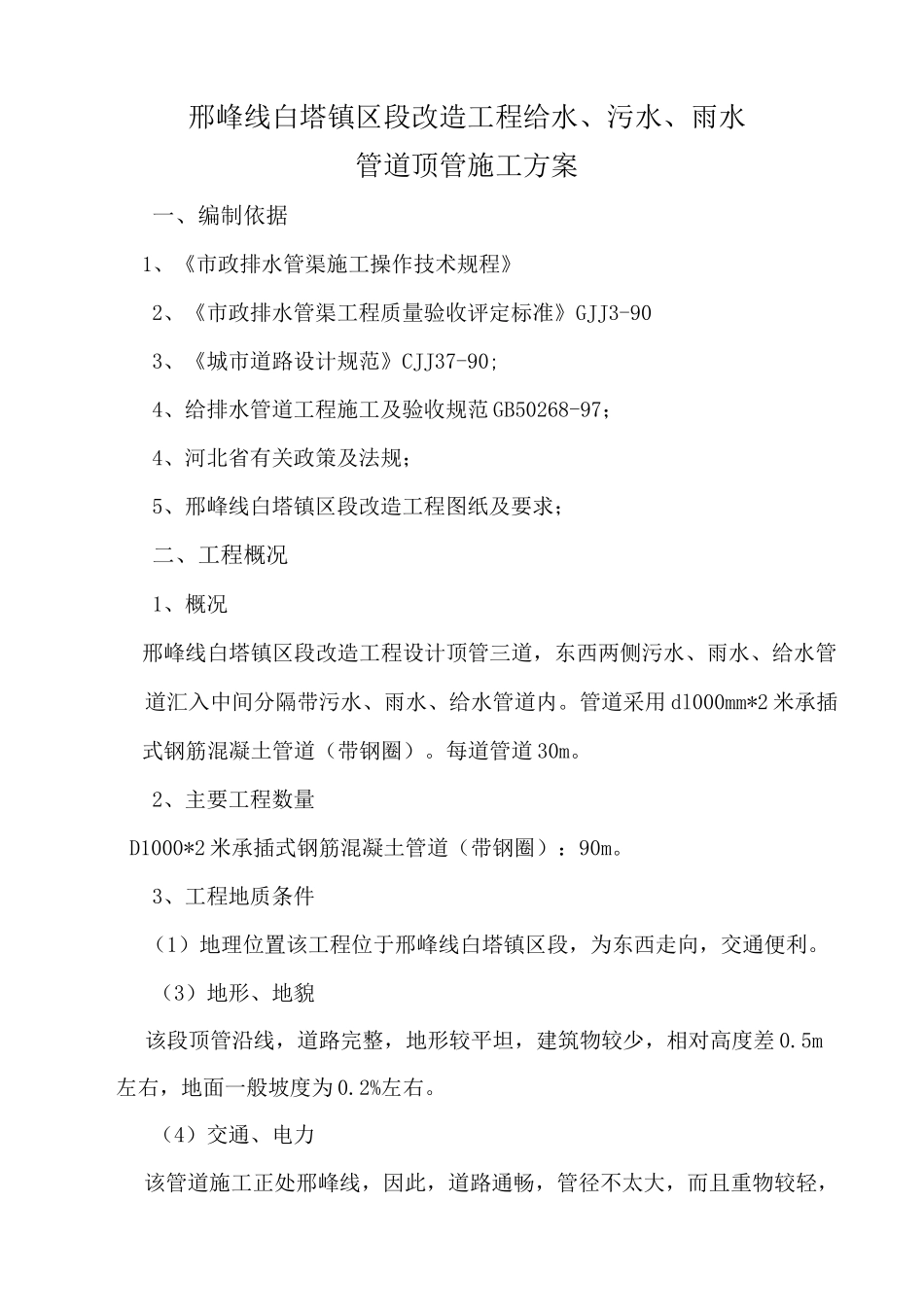

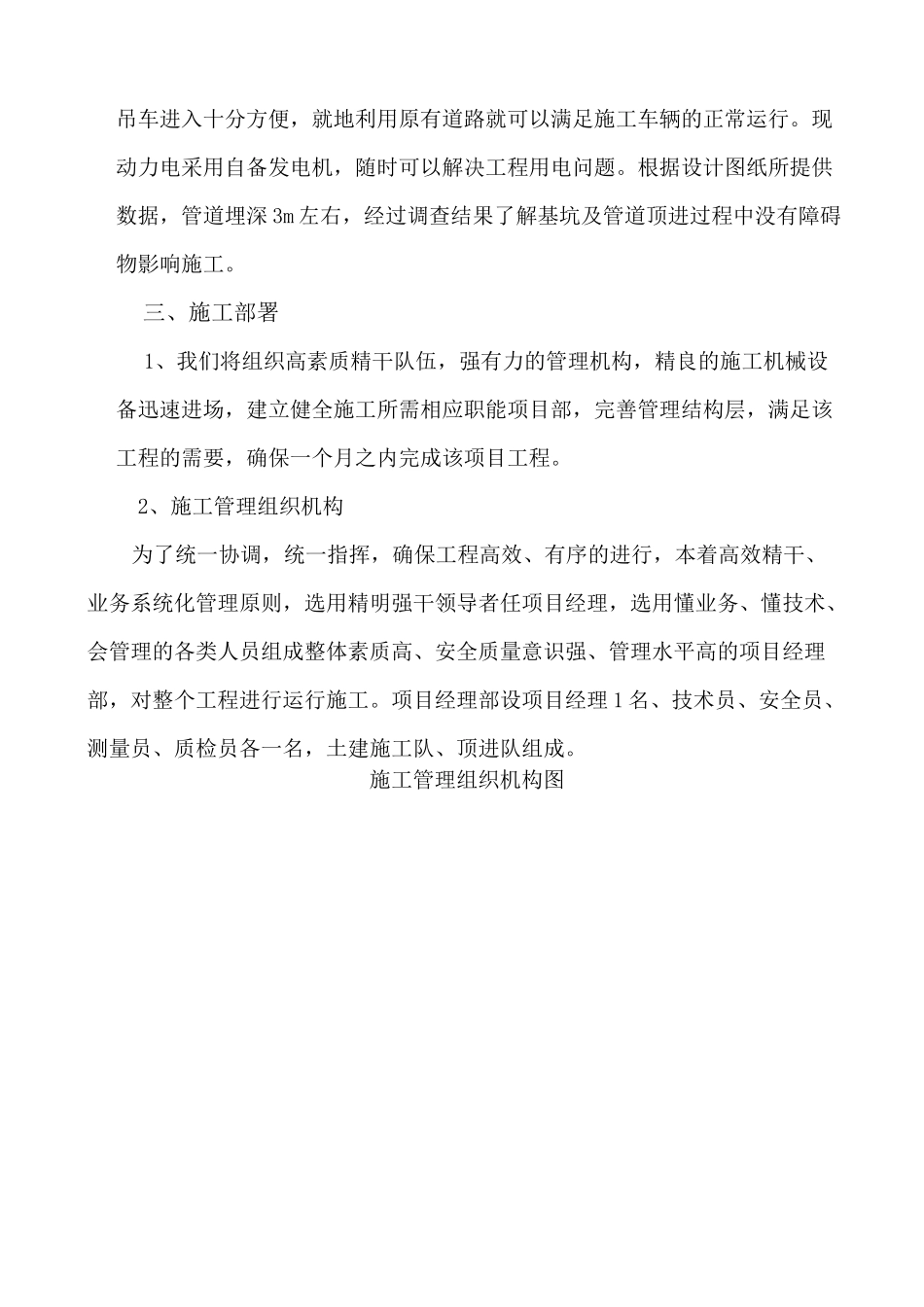

邢峰线白塔镇区段改造工程给水、污水、雨水管道顶管施工方案一、编制依据1、《市政排水管渠施工操作技术规程》2、《市政排水管渠工程质量验收评定标准》GJJ3-903、《城市道路设计规范》CJJ37-90;4、给排水管道工程施工及验收规范 GB50268-97;4、河北省有关政策及法规;5、邢峰线白塔镇区段改造工程图纸及要求;二、工程概况1、概况邢峰线白塔镇区段改造工程设计顶管三道,东西两侧污水、雨水、给水管道汇入中间分隔带污水、雨水、给水管道内。管道采用 dl000mm*2 米承插式钢筋混凝土管道(带钢圈)。每道管道 30m。2、主要工程数量D1000*2 米承插式钢筋混凝土管道(带钢圈):90m。3、工程地质条件(1)地理位置该工程位于邢峰线白塔镇区段,为东西走向,交通便利。(3)地形、地貌该段顶管沿线,道路完整,地形较平坦,建筑物较少,相对高度差 0.5m左右,地面一般坡度为 0.2%左右。(4)交通、电力该管道施工正处邢峰线,因此,道路通畅,管径不太大,而且重物较轻,吊车进入十分方便,就地利用原有道路就可以满足施工车辆的正常运行。现动力电采用自备发电机,随时可以解决工程用电问题。根据设计图纸所提供数据,管道埋深 3m 左右,经过调查结果了解基坑及管道顶进过程中没有障碍物影响施工。三、施工部署1、我们将组织高素质精干队伍,强有力的管理机构,精良的施工机械设备迅速进场,建立健全施工所需相应职能项目部,完善管理结构层,满足该工程的需要,确保一个月之内完成该项目工程。2、施工管理组织机构为了统一协调,统一指挥,确保工程高效、有序的进行,本着高效精干、业务系统化管理原则,选用精明强干领导者任项目经理,选用懂业务、懂技术、会管理的各类人员组成整体素质高、安全质量意识强、管理水平高的项目经理部,对整个工程进行运行施工。项目经理部设项目经理 1 名、技术员、安全员、测量员、质检员各一名,土建施工队、顶进队组成。施工管理组织机构图四、主要施工方法顶管施工主要工艺流程施工准备——测量放线——场地平整——设置施工标志和隔离带——工作坑开挖设置——设备安装——管道顶进——闭水实验。(一)施工准备1、进场后迅速进行临时设施搭设,及时解决施工用水、用电。熟悉图纸,了解顶进管道的实际长度,埋深,管道的设计要求和结构要求,掌握穿越段地质情况。因该顶管段无准确勘察报告说明地下土质,要挖深坑取得准确资料,确保万无一失。2、与相关部门取得联系,了解穿越段地下管线,障碍物实...
