电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

电加热锅炉安装施工方案

电加热锅炉安装施工方案_第1页
电加热锅炉安装施工方案_第2页
电加热锅炉安装施工方案_第3页

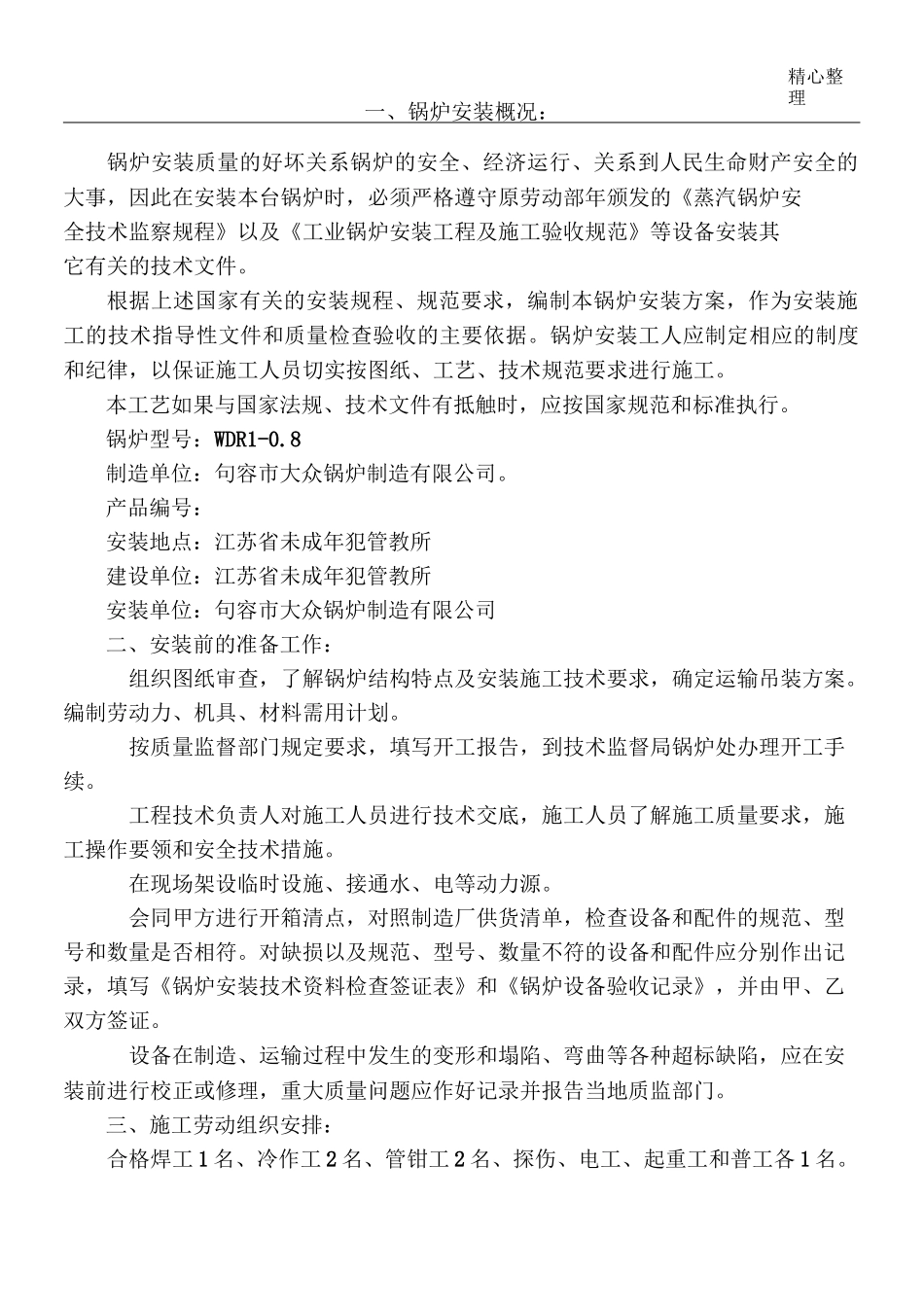

精心整理一、锅炉安装概况:锅炉安装质量的好坏关系锅炉的安全、经济运行、关系到人民生命财产安全的大事,因此在安装本台锅炉时,必须严格遵守原劳动部年颁发的《蒸汽锅炉安全技术监察规程》以及《工业锅炉安装工程及施工验收规范》等设备安装其它有关的技术文件。根据上述国家有关的安装规程、规范要求,编制本锅炉安装方案,作为安装施工的技术指导性文件和质量检查验收的主要依据。锅炉安装工人应制定相应的制度和纪律,以保证施工人员切实按图纸、工艺、技术规范要求进行施工。本工艺如果与国家法规、技术文件有抵触时,应按国家规范和标准执行。锅炉型号:WDR1-0.8制造单位:句容市大众锅炉制造有限公司。产品编号:安装地点:江苏省未成年犯管教所建设单位:江苏省未成年犯管教所安装单位:句容市大众锅炉制造有限公司二、安装前的准备工作:组织图纸审查,了解锅炉结构特点及安装施工技术要求,确定运输吊装方案。编制劳动力、机具、材料需用计划。按质量监督部门规定要求,填写开工报告,到技术监督局锅炉处办理开工手续。工程技术负责人对施工人员进行技术交底,施工人员了解施工质量要求,施工操作要领和安全技术措施。在现场架设临时设施、接通水、电等动力源。会同甲方进行开箱清点,对照制造厂供货清单,检查设备和配件的规范、型号和数量是否相符。对缺损以及规范、型号、数量不符的设备和配件应分别作出记录,填写《锅炉安装技术资料检查签证表》和《锅炉设备验收记录》,并由甲、乙双方签证。设备在制造、运输过程中发生的变形和塌陷、弯曲等各种超标缺陷,应在安装前进行校正或修理,重大质量问题应作好记录并报告当地质监部门。三、施工劳动组织安排:合格焊工 1 名、冷作工 2 名、管钳工 2 名、探伤、电工、起重工和普工各 1 名。安装责任人:检验责任人:焊接责任人:四、主要设备、工器具的准备:序号名称型号规格单位数量直流焊机台交流焊机台氧气切割设备套液压千斤顶只电烘箱°C只台钻只砂轮切割机只角向磨光机只电动试压泵台焊条保温箱只管子绞板只在以上各种机具准备的同时,还需做好现场电源、施工用水的供应准备工作。五、锅炉就位1、基础放线验收:(1) 锅炉及设备基础验收,应在基础混凝土强度达到设计强度的 75%以上,并在基础上标出纵、轴中心及标高控制点(线)后进行。(2) 基础验收应按锅炉房纵、横向轴线及水平线(点),依基础施工图和锅炉、设备安装图进行复测检查,并应按其放出安装基准线。(3) 基础...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

wxg+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
