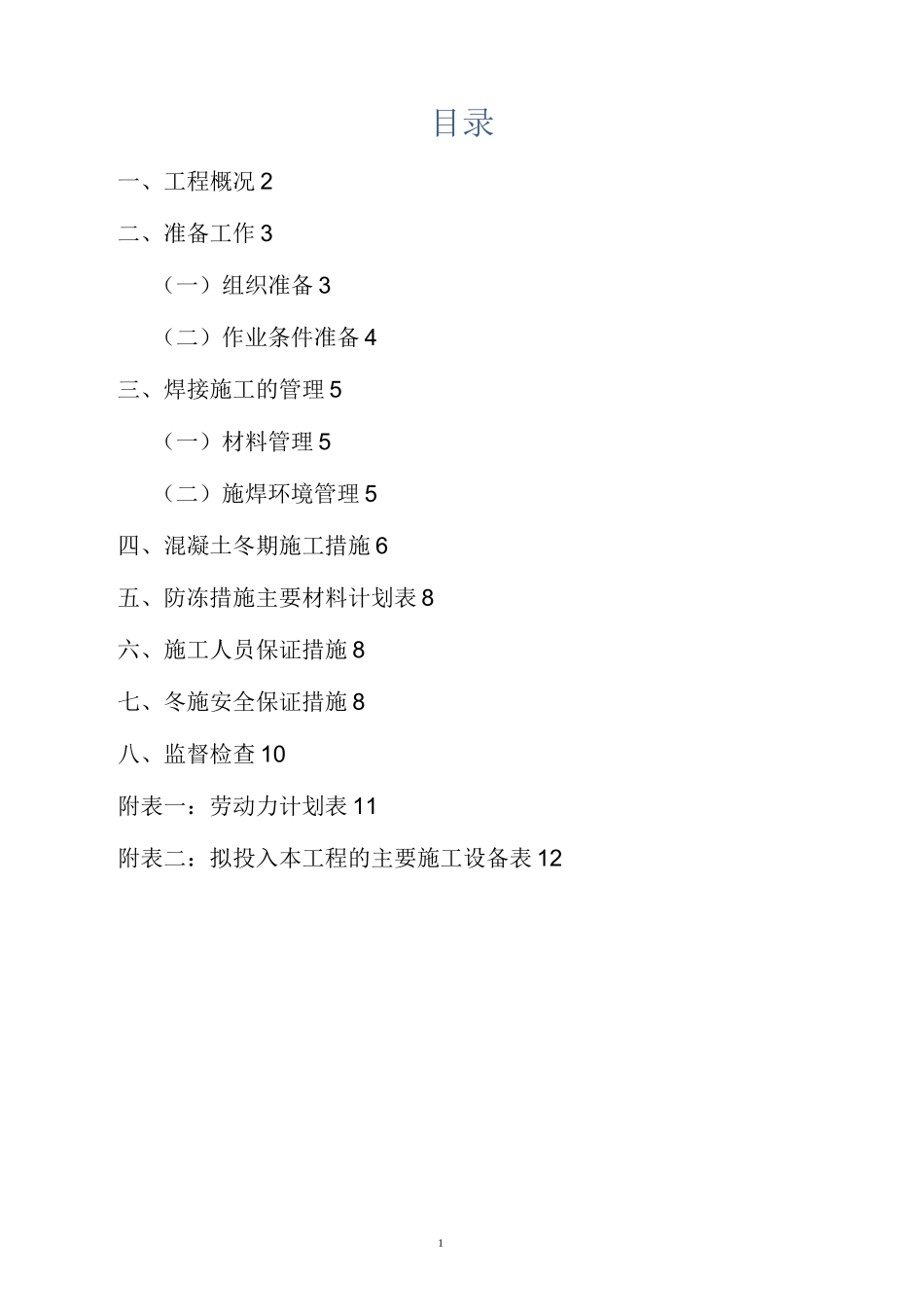

1目录一、工程概况 2二、准备工作 3(一)组织准备 3(二)作业条件准备 4三、焊接施工的管理 5(一)材料管理 5(二)施焊环境管理 5四、混凝土冬期施工措施 6五、防冻措施主要材料计划表 8六、施工人员保证措施 8七、冬施安全保证措施 8八、监督检查 10附表一:劳动力计划表 11附表二:拟投入本工程的主要施工设备表 122、工程概况1.工程名称吉林市供热一城一网联网项目白山大桥联网线。2.工程数量吉林市供热一城一网联网工程白山大桥联网线总规模为约 2600 米/单程(管径 DN1000),其中直埋管线长约 2000 米,利用白山大桥架空管线约 600 米(19 轴至 34 轴)。管线起点自新城大路,沿白山路、白山大桥、台北路敷设 DN1000 管线至深圳街,分别在松江南路、深圳街与现状管线连接。固定墩座:分别在 2 轴、11 轴 54 轴各设置一座 FS2:双管推力 1201 固定墩。补偿器 3处:在 2 轴、11 轴、54 轴 DN1000 分别设置供补偿量 400mm 的单向直埋套筒补偿器(直埋敷设)、回 DN1000 补偿量 300mm 的单向直埋套筒补偿器(直埋敷设)。DN1500 钢筋混凝土顶管套管工程三处:分别是过深中路滨江南路 12 轴至 13 轴、邓小平广场 36 轴至 37 轴、松江南路 48 轴至 50 轴。3.工程工期开工时间:2020 年 10 月日竣工时间:2020 年 12 月日总日历天数:天以上时间均以实际为准。4.质量标准本工程严格执行国家现行标准《城镇供热管网工程施工及验收规范》CJJ28-2014 及其他国家、省、市现行施工及验收规范和质量评定标准等。依据规范要求:室外平均气温低于 5°C,最低气温低于 3°C 即为冬季施工。从目前的气温条件判断:此时,即将进入冬季施工期,冬季施工最大的特点,环境温度低,雨雪天气较多,对供热管管道的焊接质量必定会带来一定的影响。为了保证供热管道的焊接质量。因此,要求各施工位,参照相关法规和标准,3做好热力管道冬季施工防护措施。二、准备工作(一)组织准备为保障冬季施工的质量安全和人身安全,成立领导组织机构。主要负责对施工现场人员的安全技术交底、施工技术指导、质量的检查验收质量和安全事故隐患排查、问题整改监督、事故处理等领导责任。组织结构图(二)作业条件准备4为确保冬期施工质量及安全,必须采取如下施工措施准备:1.管道及钢结构焊接时要用苫布搭设保温作业棚,作业棚内需要电加热器来提高焊接环境温度。2.准备必要的加热装置(焊条烤箱)和设备...
