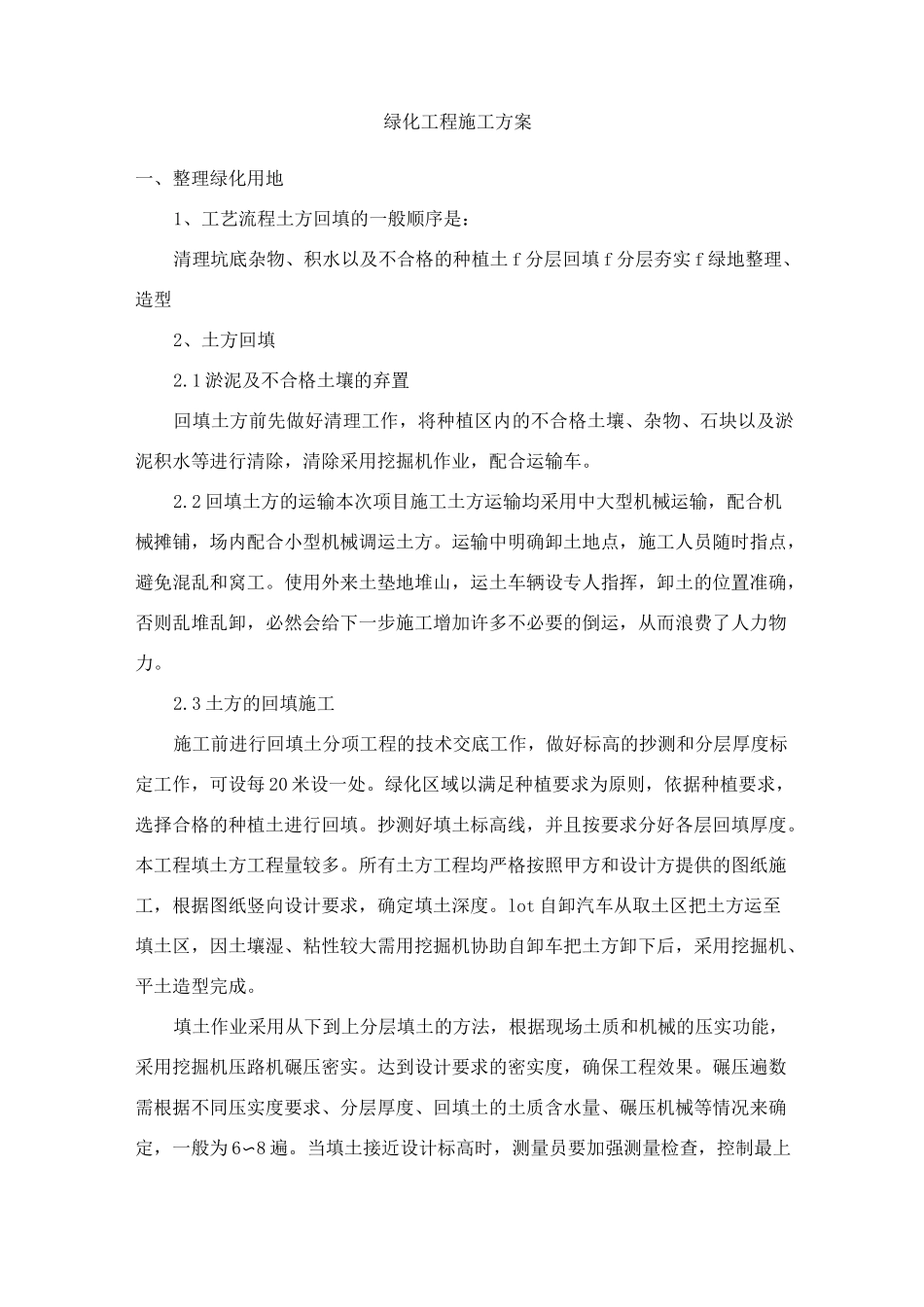

绿化工程施工方案一、整理绿化用地1、工艺流程土方回填的一般顺序是:清理坑底杂物、积水以及不合格的种植土 f 分层回填 f 分层夯实 f 绿地整理、造型2、土方回填2
1 淤泥及不合格土壤的弃置回填土方前先做好清理工作,将种植区内的不合格土壤、杂物、石块以及淤泥积水等进行清除,清除采用挖掘机作业,配合运输车
2 回填土方的运输本次项目施工土方运输均采用中大型机械运输,配合机械摊铺,场内配合小型机械调运土方
运输中明确卸土地点,施工人员随时指点,避免混乱和窝工
使用外来土垫地堆山,运土车辆设专人指挥,卸土的位置准确,否则乱堆乱卸,必然会给下一步施工增加许多不必要的倒运,从而浪费了人力物力
3 土方的回填施工施工前进行回填土分项工程的技术交底工作,做好标高的抄测和分层厚度标定工作,可设每 20 米设一处
绿化区域以满足种植要求为原则,依据种植要求,选择合格的种植土进行回填
抄测好填土标高线,并且按要求分好各层回填厚度
本工程填土方工程量较多
所有土方工程均严格按照甲方和设计方提供的图纸施工,根据图纸竖向设计要求,确定填土深度
lot 自卸汽车从取土区把土方运至填土区,因土壤湿、粘性较大需用挖掘机协助自卸车把土方卸下后,采用挖掘机、平土造型完成
填土作业采用从下到上分层填土的方法,根据现场土质和机械的压实功能,采用挖掘机压路机碾压密实
达到设计要求的密实度,确保工程效果
碾压遍数需根据不同压实度要求、分层厚度、回填土的土质含水量、碾压机械等情况来确定,一般为 6〜8 遍
当填土接近设计标高时,测量员要加强测量检查,控制最上一层填土厚度
根据现场土质及现场试压情况留准虚高,使高程符合设计要求
为了保证填筑的土基在强度和稳定性方面的要求,必须正确选择土料的种类和填筑方法

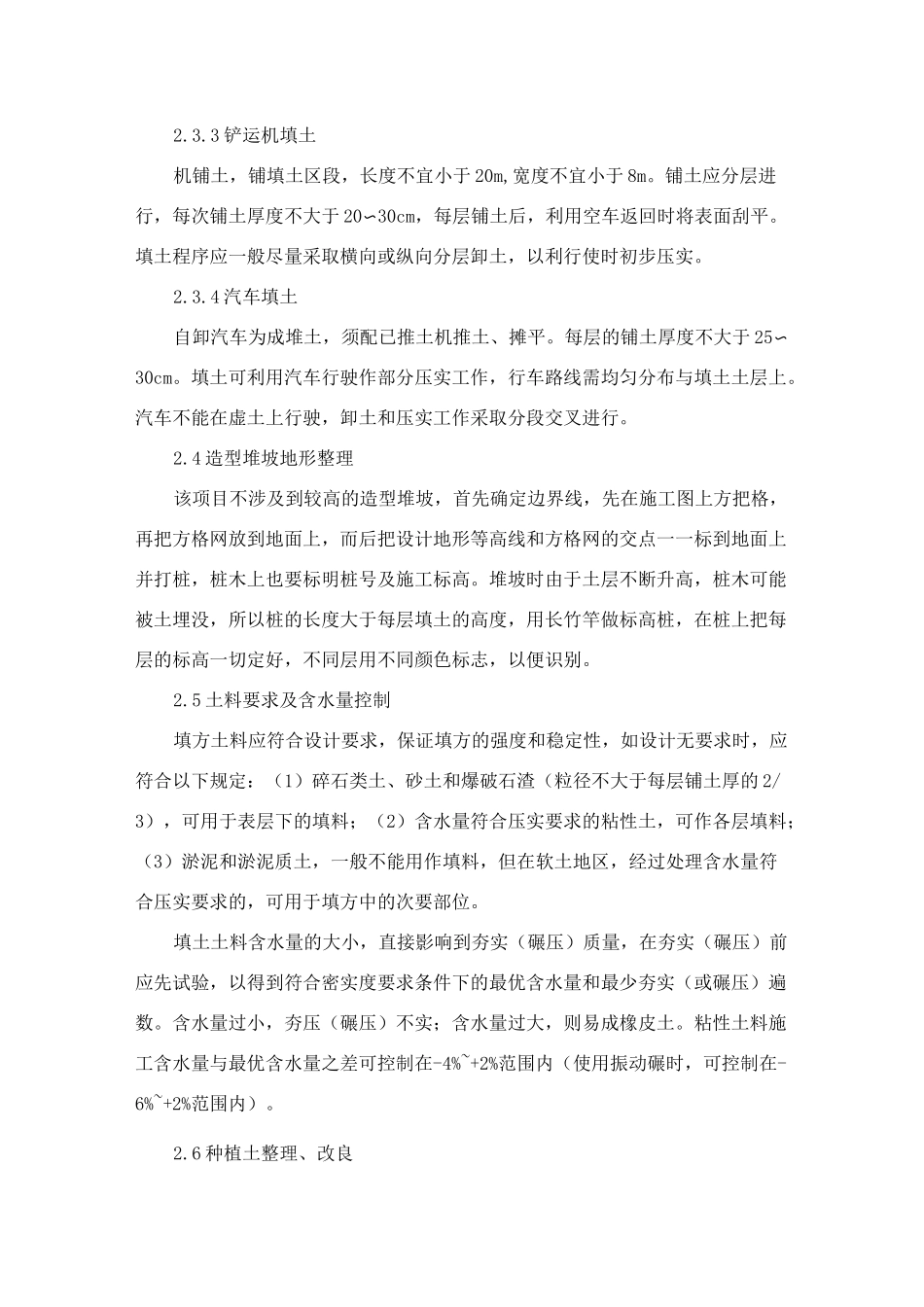

一般含有大量有机物的土料或水溶性硫酸盐含量大于 5%的土料,液化状态的泥炭、黏土或粉状沙质土等不能作为填料
