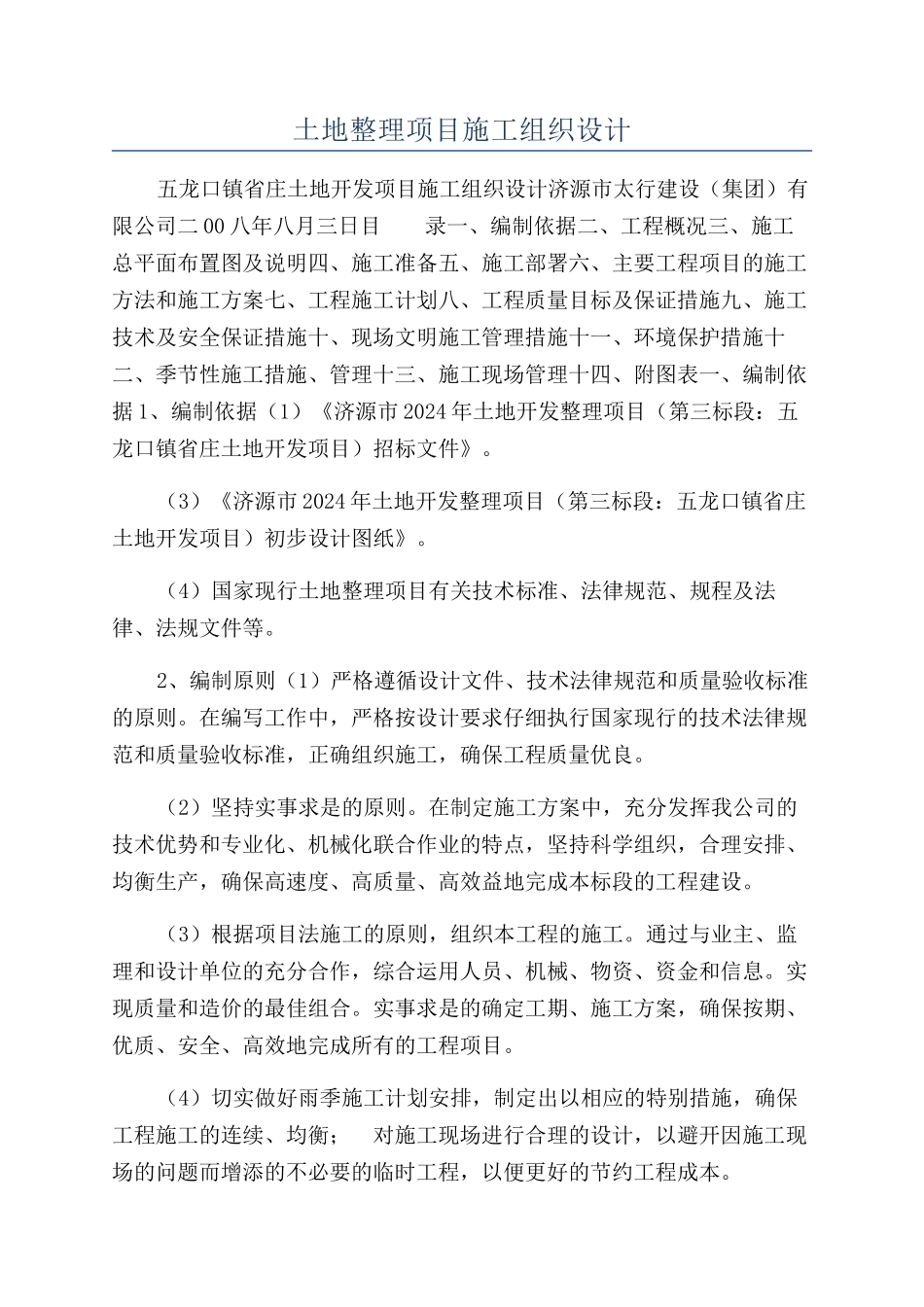

土地整理项目施工组织设计五龙口镇省庄土地开发项目施工组织设计济源市太行建设(集团)有限公司二 00 八年八月三日目 录一、编制依据二、工程概况三、施工总平面布置图及说明四、施工准备五、施工部署六、主要工程项目的施工方法和施工方案七、工程施工计划八、工程质量目标及保证措施九、施工技术及安全保证措施十、现场文明施工管理措施十一、环境保护措施十二、季节性施工措施、管理十三、施工现场管理十四、附图表一、编制依据 1、编制依据(1)《济源市 2024 年土地开发整理项目(第三标段:五龙口镇省庄土地开发项目)招标文件》
(3)《济源市 2024 年土地开发整理项目(第三标段:五龙口镇省庄土地开发项目)初步设计图纸》
(4)国家现行土地整理项目有关技术标准、法律规范、规程及法律、法规文件等
2、编制原则(1)严格遵循设计文件、技术法律规范和质量验收标准的原则
在编写工作中,严格按设计要求仔细执行国家现行的技术法律规范和质量验收标准,正确组织施工,确保工程质量优良
(2)坚持实事求是的原则
在制定施工方案中,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成本标段的工程建设
(3)根据项目法施工的原则,组织本工程的施工
通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息
实现质量和造价的最佳组合
实事求是的确定工期、施工方案,确保按期、优质、安全、高效地完成所有的工程项目
(4)切实做好雨季施工计划安排,制定出以相应的特别措施,确保工程施工的连续、均衡; 对施工现场进行合理的设计,以避开因施工现场的问题而增添的不必要的临时工程,以便更好的节约工程成本

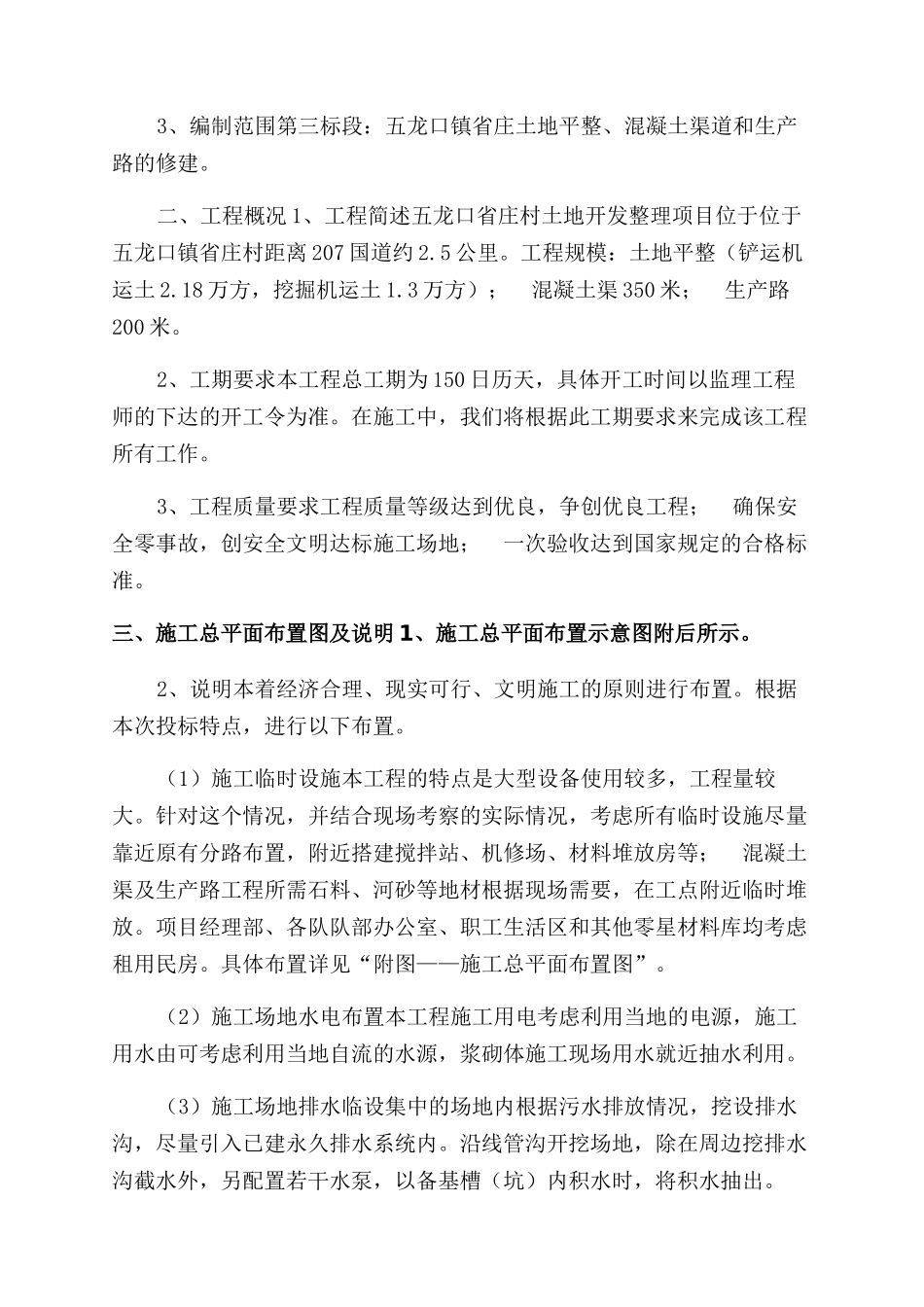

3、编制范围第三标段:五龙口镇省庄土地平整、混凝土渠道和生产路的修建

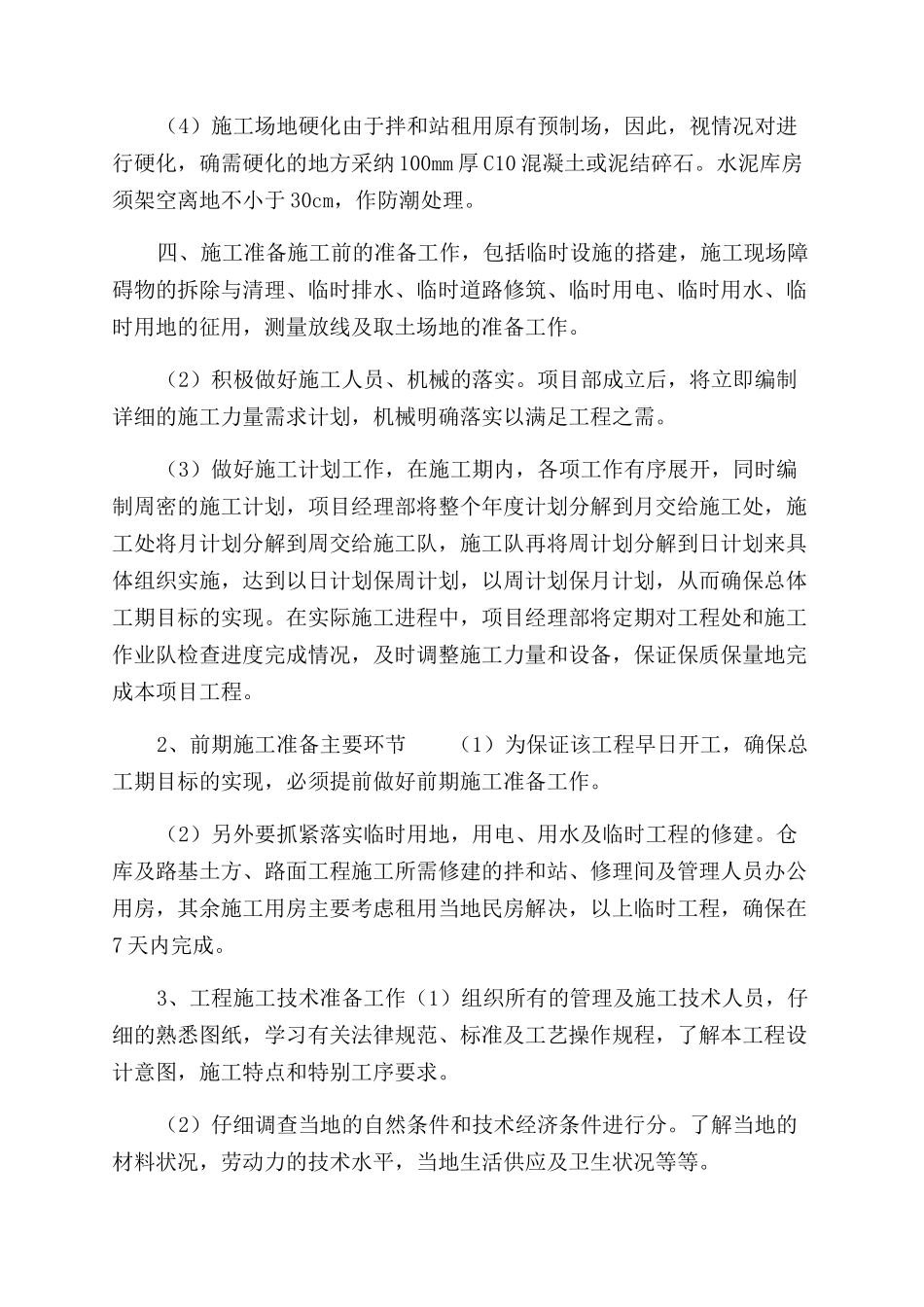

二、工程概况 1、工程简述五龙口省庄村土地开发整理项目位于位于五龙口镇省庄村
