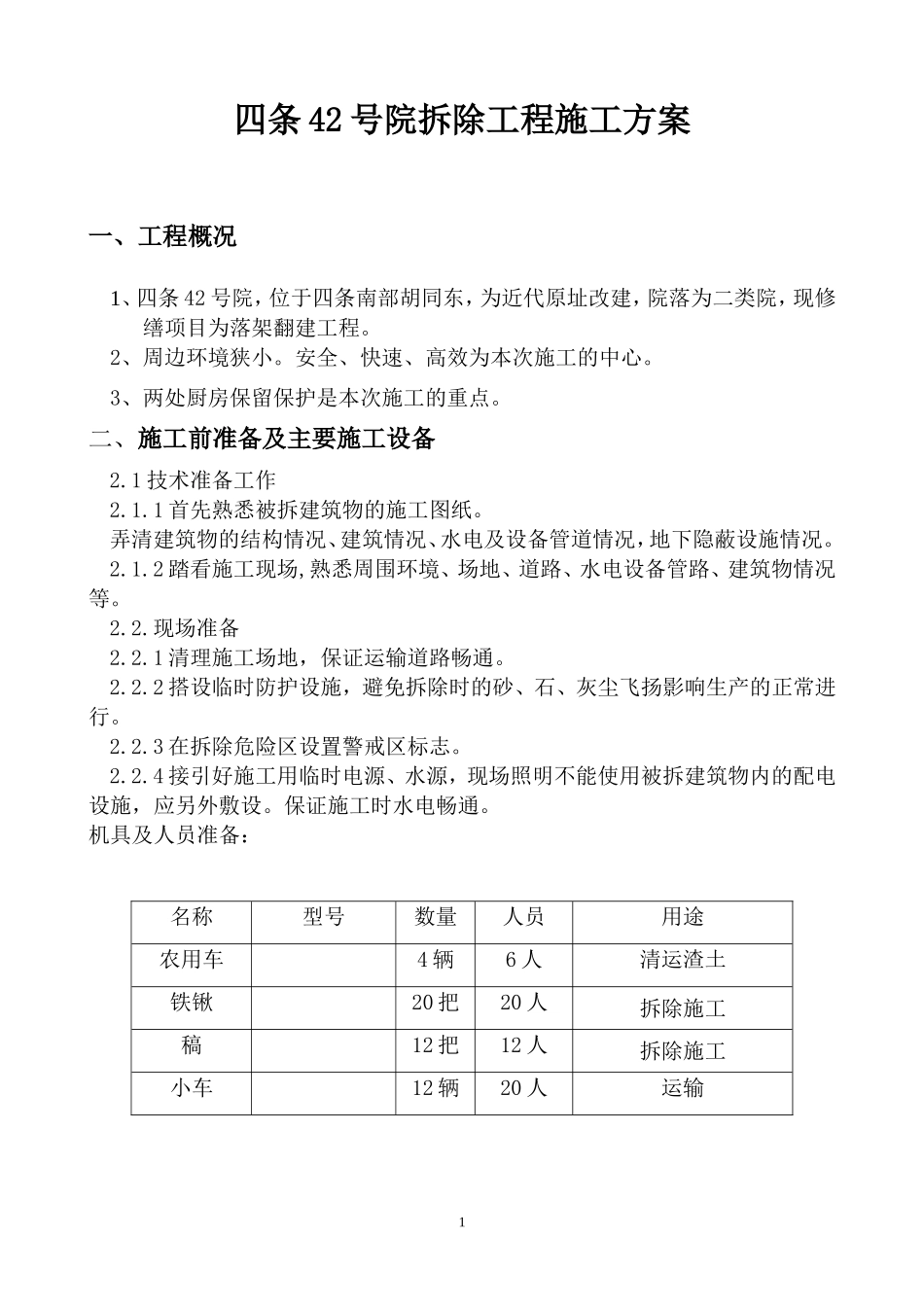

四条42号院拆除工程施工方案一、工程概况1、四条42号院,位于四条南部胡同东,为近代原址改建,院落为二类院,现修缮项目为落架翻建工程
2、周边环境狭小
安全、快速、高效为本次施工的中心
3、两处厨房保留保护是本次施工的重点
二、施工前准备及主要施工设备2
1技术准备工作2
1首先熟悉被拆建筑物的施工图纸
弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况
2踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
1清理施工场地,保证运输道路畅通
2搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行
3在拆除危险区设置警戒区标志
4接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通

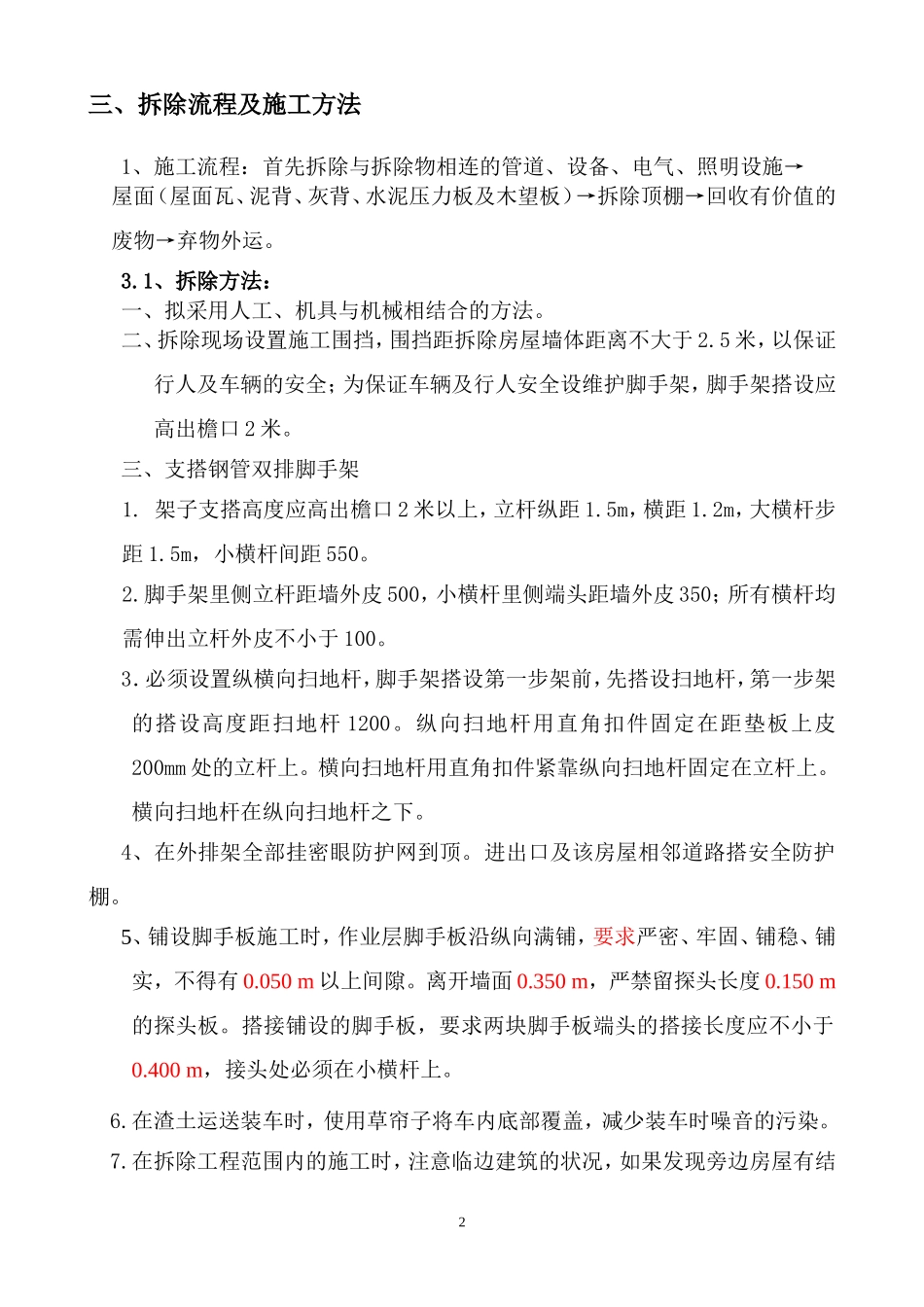

机具及人员准备:名称型号数量人员用途农用车4辆6人清运渣土铁锹20把20人拆除施工稿12把12人拆除施工小车12辆20人运输1三、拆除流程及施工方法1、施工流程:首先拆除与拆除物相连的管道、设备、电气、照明设施→屋面(屋面瓦、泥背、灰背、水泥压力板及木望板)→拆除顶棚→回收有价值的废物→弃物外运
1、拆除方法:一、拟采用人工、机具与机械相结合的方法
二、拆除现场设置施工围挡,围挡距拆除房屋墙体距离不大于2
5米,以保证行人及车辆的安全;为保证车辆及行人安全设维护脚手架,脚手架搭设应高出檐口2米
三、支搭钢管双排脚手架1
架子支搭高度应高出檐口2米以上,立杆纵距1
5m,横距1
2m,大横杆步距1
5m,小横杆间距550
脚手架里侧立杆距墙外皮500,小横杆里侧端头距墙外皮350;所有横杆均需伸出立杆外皮不小于100
3.必须设置纵横向扫地杆,脚手架搭设第一步架前,先搭设扫地杆,第一步架的搭设高度距扫地杆1200

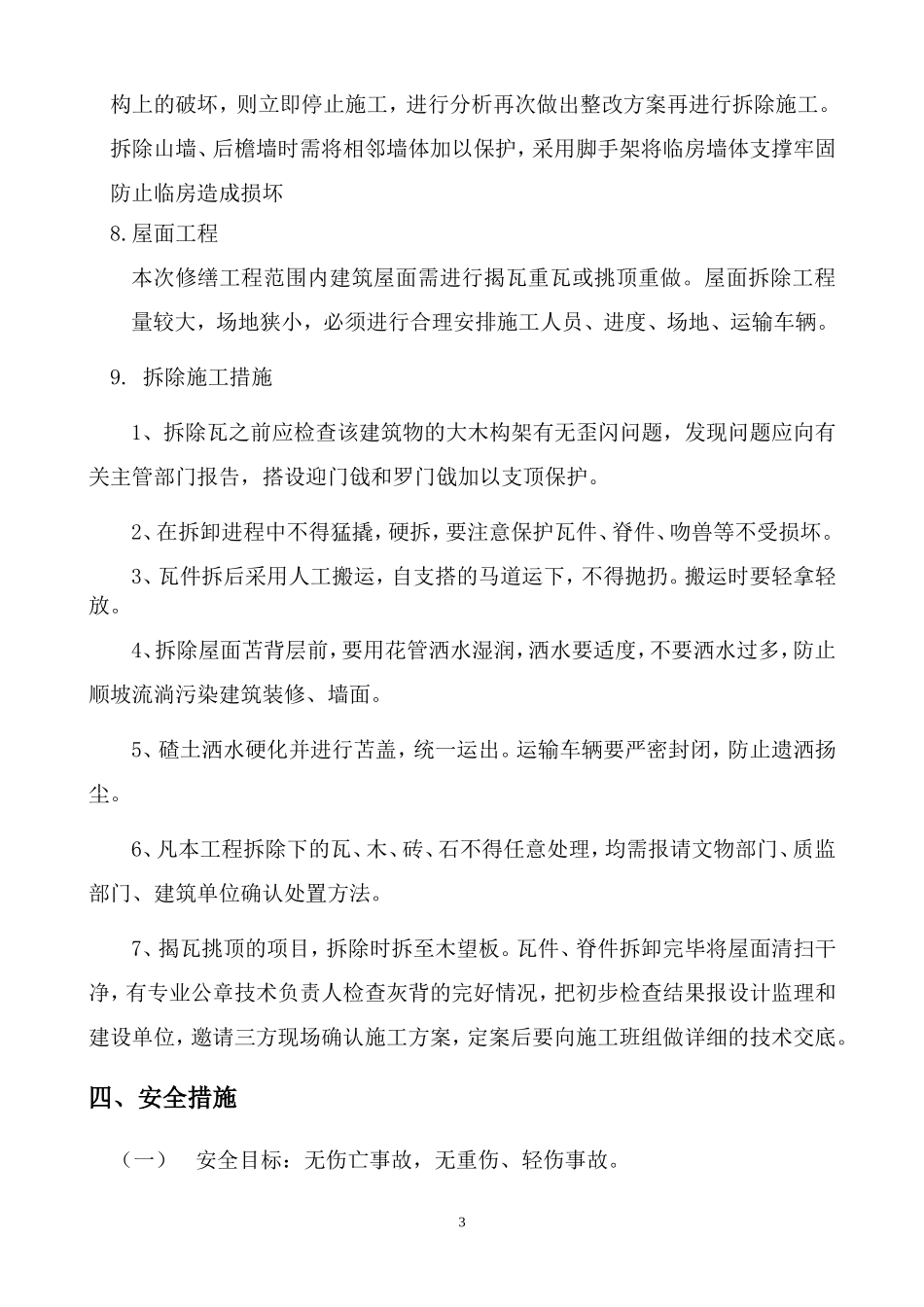

纵向扫地杆用直角扣件固定在距
