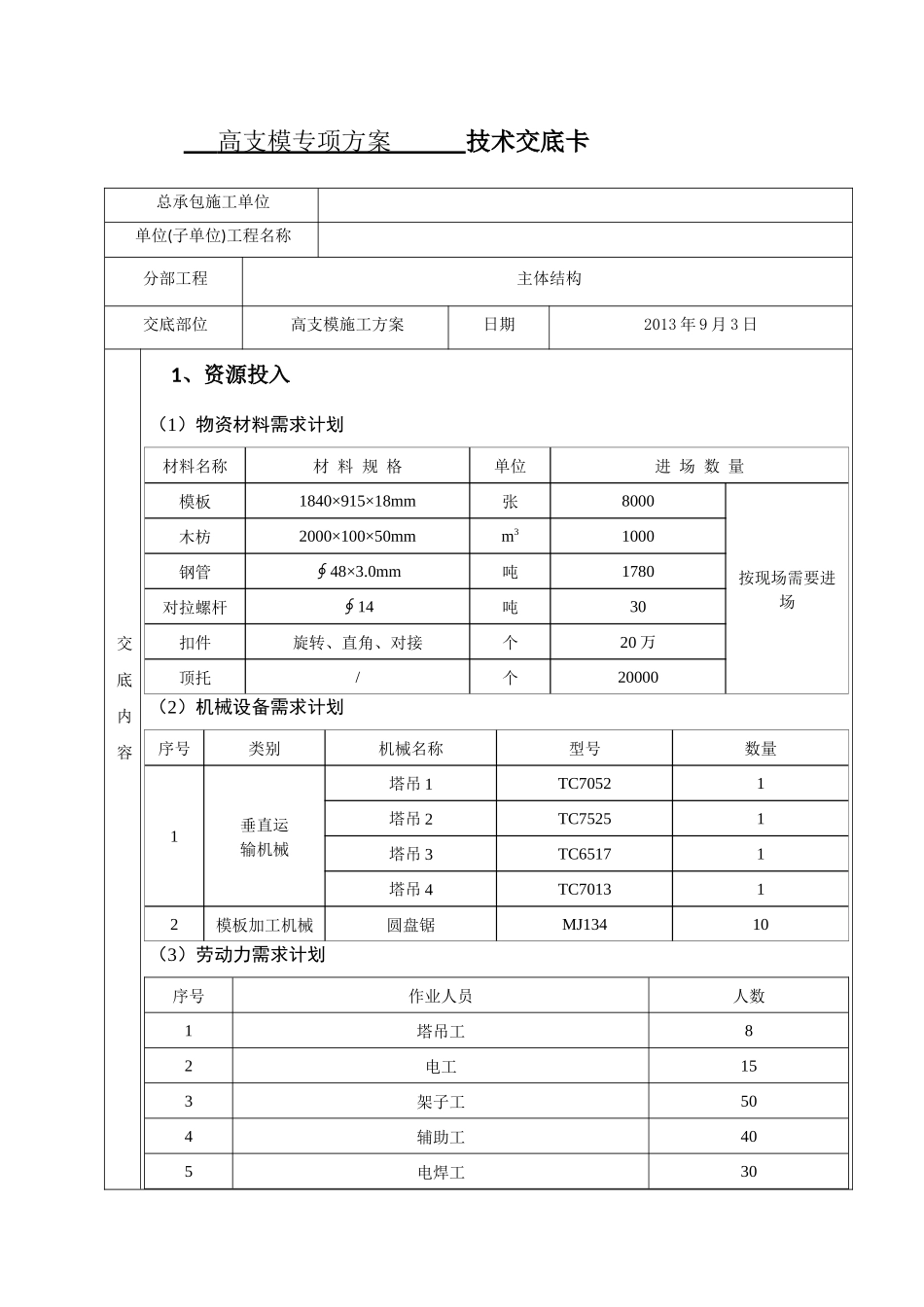

高支模专项方案技术交底卡总承包施工单位单位(子单位)工程名称分部工程主体结构交底部位高支模施工方案日期2013年9月3日交底内容1、资源投入(1)物资材料需求计划材料名称材料规格单位进场数量模板1840×915×18mm张8000按现场需要进场木枋2000×100×50mmm31000钢管48×3

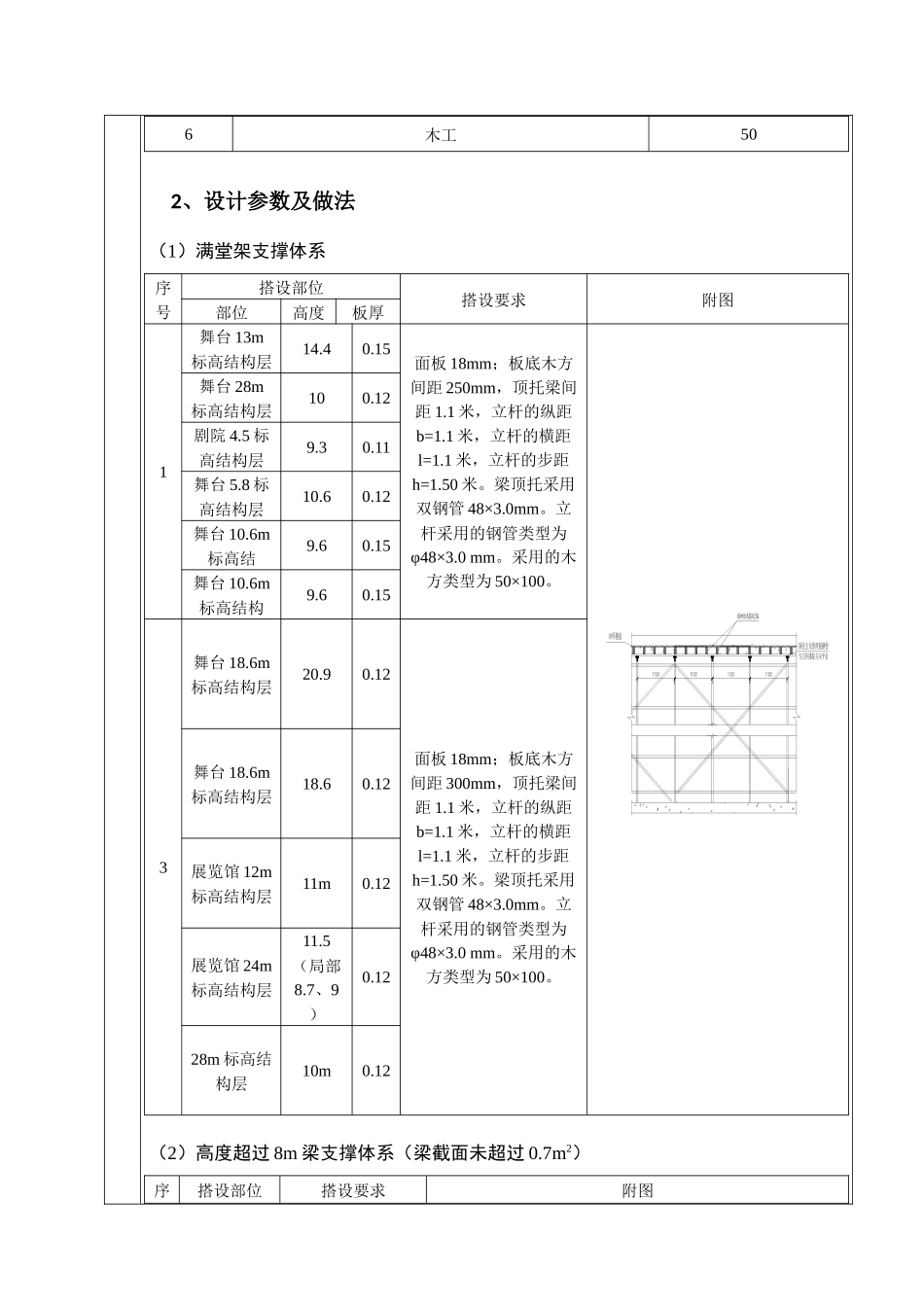

0mm∮吨1780对拉螺杆14∮吨30扣件旋转、直角、对接个20万顶托/个20000(2)机械设备需求计划序号类别机械名称型号数量1垂直运输机械塔吊1TC70521塔吊2TC75251塔吊3TC65171塔吊4TC701312模板加工机械圆盘锯MJ13410(3)劳动力需求计划序号作业人员人数1塔吊工82电工153架子工504辅助工405电焊工306木工502、设计参数及做法(1)满堂架支撑体系序号搭设部位搭设要求附图部位高度板厚1舞台13m标高结构层14
15面板18mm;板底木方间距250mm,顶托梁间距1
1米,立杆的纵距b=1
1米,立杆的横距l=1
1米,立杆的步距h=1
梁顶托采用双钢管48×3
立杆采用的钢管类型为φ48×3
采用的木方类型为50×100
舞台28m标高结构层100
5标高结构层9
8标高结构层10
12舞台10
6m标高结9
15舞台10
6m标高结构9
153舞台18
6m标高结构层20
12面板18mm;板底木方间距300mm,顶托梁间距1
1米,立杆的纵距b=1
1米,立杆的横距l=1
1米,立杆的步距h=1
梁顶托采用双钢管48×3
立杆采用的钢管类型为φ48×3
采用的木方类型为50×100
6m标高结构层18
12展览馆12m标高结构层11m0
12展览馆24m标高结构层11
1228m标高
