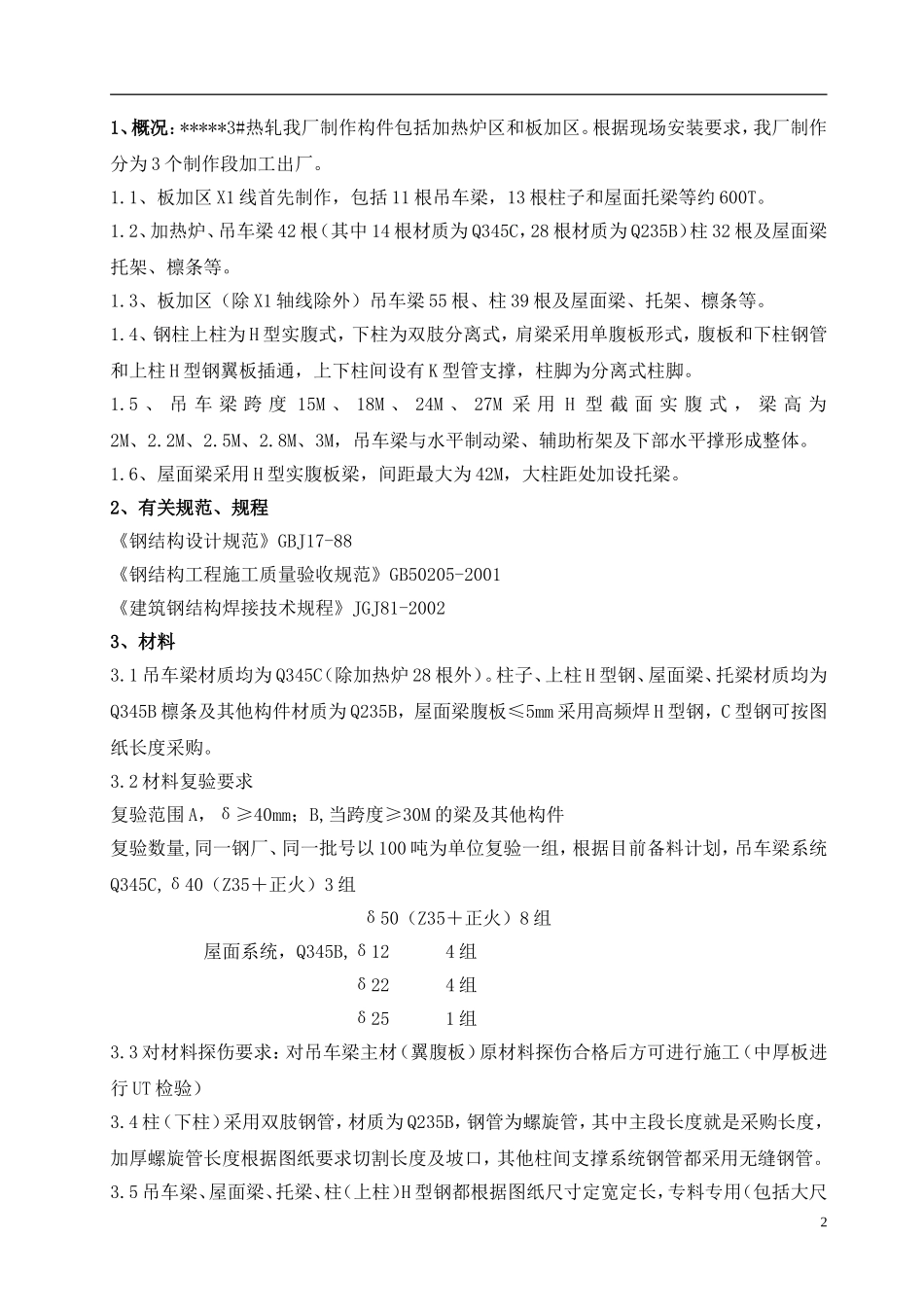

钢结构加工方案XX工程公司年月日1、概况:*****3#热轧我厂制作构件包括加热炉区和板加区
根据现场安装要求,我厂制作分为3个制作段加工出厂
1、板加区X1线首先制作,包括11根吊车梁,13根柱子和屋面托梁等约600T
2、加热炉、吊车梁42根(其中14根材质为Q345C,28根材质为Q235B)柱32根及屋面梁托架、檩条等
3、板加区(除X1轴线除外)吊车梁55根、柱39根及屋面梁、托架、檩条等
4、钢柱上柱为H型实腹式,下柱为双肢分离式,肩梁采用单腹板形式,腹板和下柱钢管和上柱H型钢翼板插通,上下柱间设有K型管支撑,柱脚为分离式柱脚
5、吊车梁跨度15M、18M、24M、27M采用H型截面实腹式,梁高为2M、2
8M、3M,吊车梁与水平制动梁、辅助桁架及下部水平撑形成整体
6、屋面梁采用H型实腹板梁,间距最大为42M,大柱距处加设托梁
2、有关规范、规程《钢结构设计规范》GBJ17-88《钢结构工程施工质量验收规范》GB50205-2001《建筑钢结构焊接技术规程》JGJ81-20023、材料3
1吊车梁材质均为Q345C(除加热炉28根外)
柱子、上柱H型钢、屋面梁、托梁材质均为Q345B檩条及其他构件材质为Q235B,屋面梁腹板≤5mm采用高频焊H型钢,C型钢可按图纸长度采购
2材料复验要求复验范围A,δ≥40mm;B,当跨度≥30M的梁及其他构件复验数量,同一钢厂、同一批号以100吨为单位复验一组,根据目前备料计划,吊车梁系统Q345C,δ40(Z35+正火)3组δ50(Z35+正火)8组屋面系统,Q345B,δ124组δ224组δ251组3
3对材料探伤要求:对吊车梁主材(翼腹板)原材料探伤合格后方可进行施工(中厚板进行UT检验)3
4柱(下柱)采用双肢钢管,材质为Q235B,钢管为螺旋管,其中主段长度就是采购长
