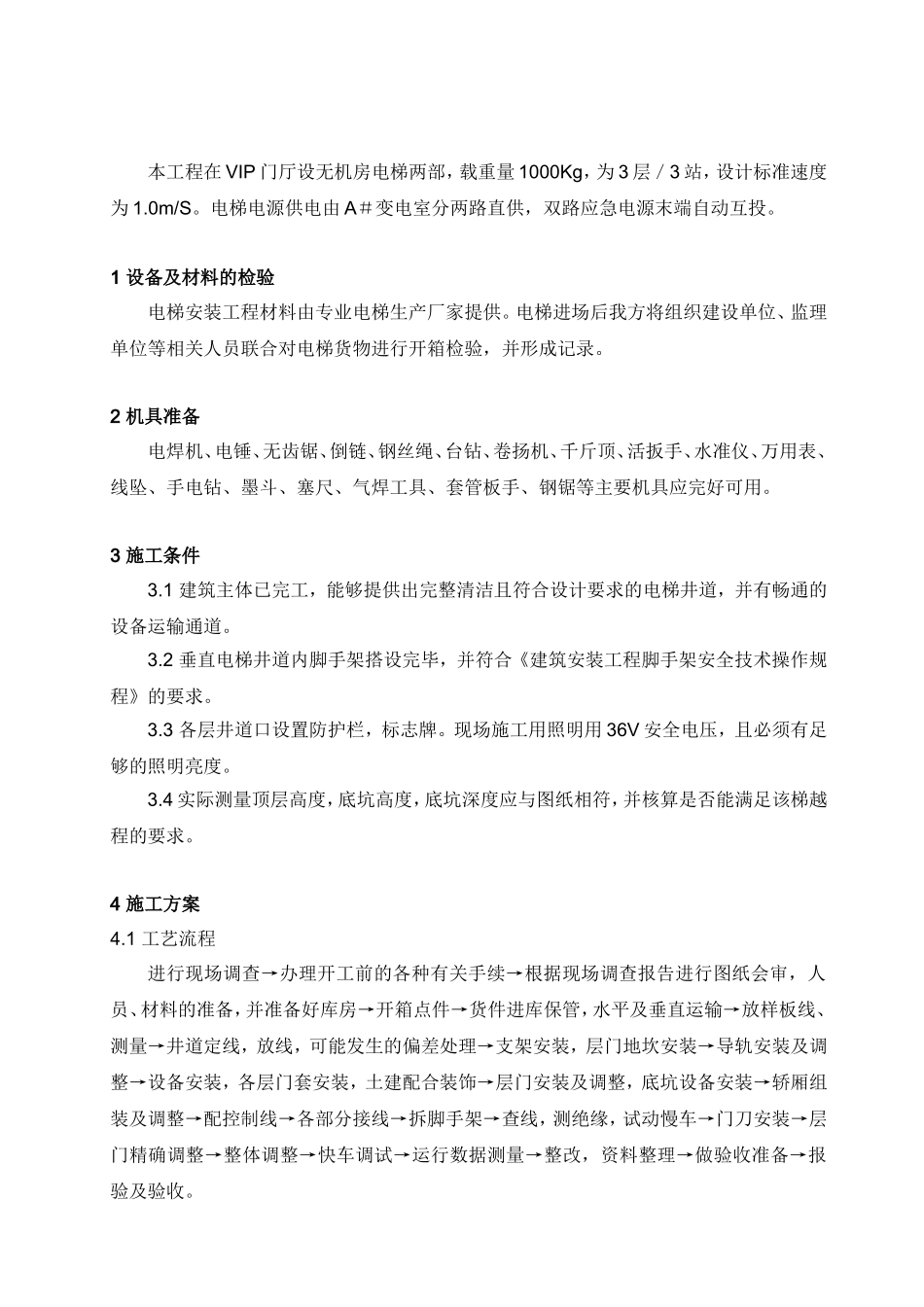

电梯安装施工方案XX工程公司年月日本工程在VIP门厅设无机房电梯两部,载重量1000Kg,为3层/3站,设计标准速度为1
电梯电源供电由A#变电室分两路直供,双路应急电源末端自动互投
1设备及材料的检验电梯安装工程材料由专业电梯生产厂家提供
电梯进场后我方将组织建设单位、监理单位等相关人员联合对电梯货物进行开箱检验,并形成记录
2机具准备电焊机、电锤、无齿锯、倒链、钢丝绳、台钻、卷扬机、千斤顶、活扳手、水准仪、万用表、线坠、手电钻、墨斗、塞尺、气焊工具、套管板手、钢锯等主要机具应完好可用
3施工条件3
1建筑主体已完工,能够提供出完整清洁且符合设计要求的电梯井道,并有畅通的设备运输通道
2垂直电梯井道内脚手架搭设完毕,并符合《建筑安装工程脚手架安全技术操作规程》的要求
3各层井道口设置防护栏,标志牌
现场施工用照明用36V安全电压,且必须有足够的照明亮度
4实际测量顶层高度,底坑高度,底坑深度应与图纸相符,并核算是否能满足该梯越程的要求
4施工方案4
1工艺流程进行现场调查→办理开工前的各种有关手续→根据现场调查报告进行图纸会审,人员、材料的准备,并准备好库房→开箱点件→货件进库保管,水平及垂直运输→放样板线、测量→井道定线,放线,可能发生的偏差处理→支架安装,层门地坎安装→导轨安装及调整→设备安装,各层门套安装,土建配合装饰→层门安装及调整,底坑设备安装→轿厢组装及调整→配控制线→各部分接线→拆脚手架→查线,测绝缘,试动慢车→门刀安装→层门精确调整→整体调整→快车调试→运行数据测量→整改,资料整理→做验收准备→报验及验收

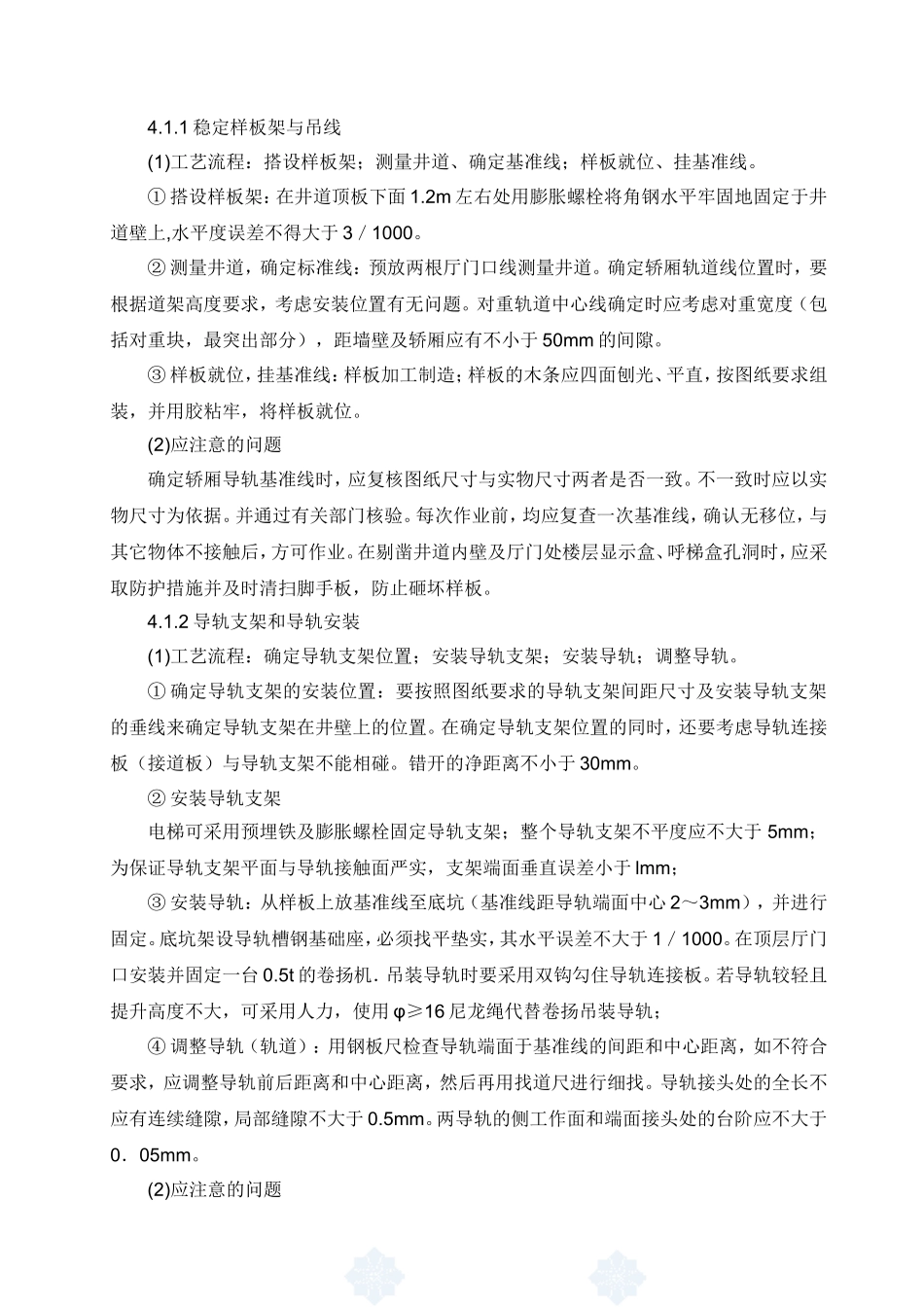

1稳定样板架与吊线(1)工艺流程:搭设样板架;测量井道、确定基准线;样板就位、挂基准线
①搭设样板架:在井道顶板下面1
2m左右处用膨胀螺栓将角钢水平牢固地固定于井道壁上,水平度误差不得大于3/1000
②测量井道,确定标准
