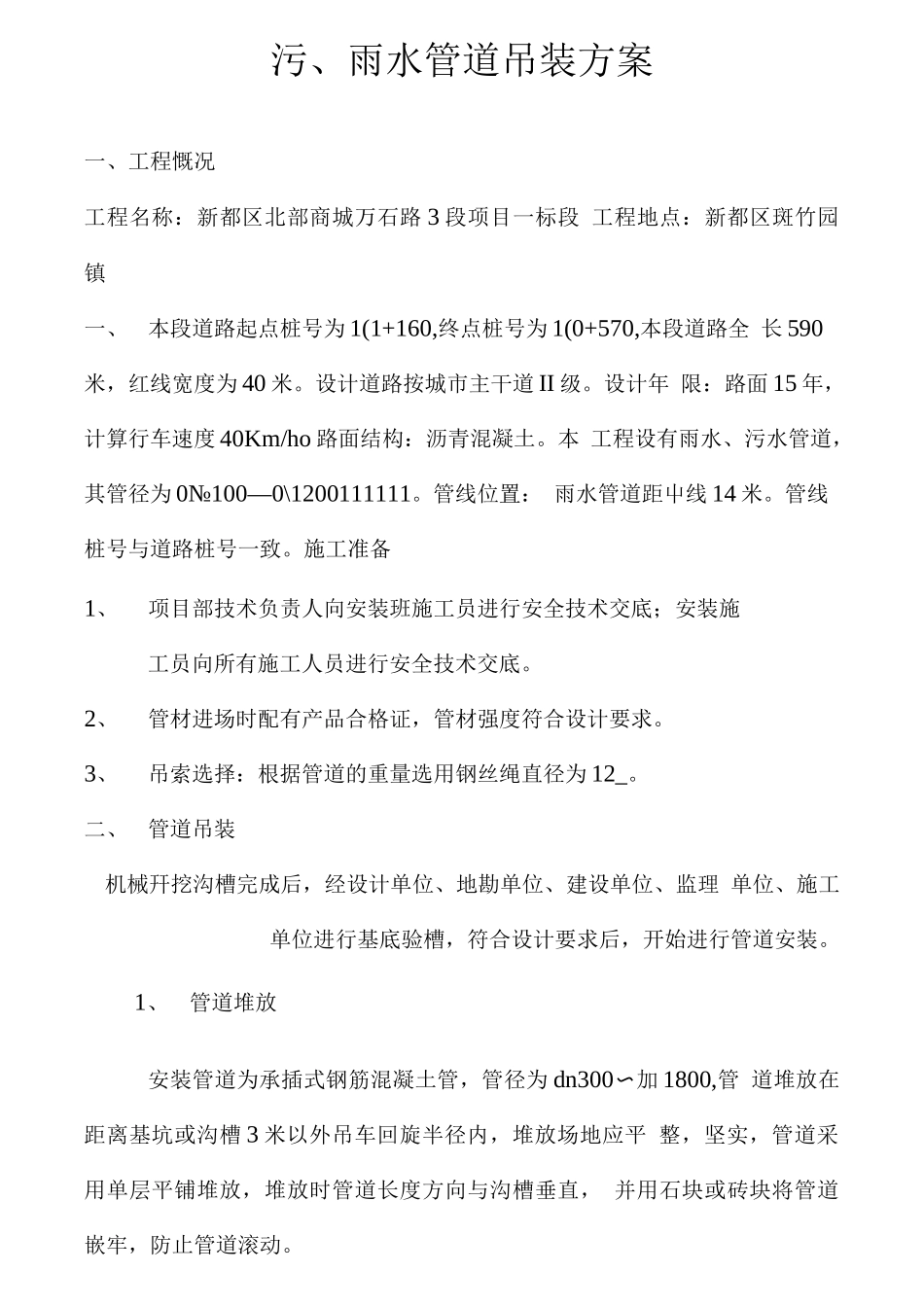

安全生产责任污、雨水管道吊装方案一、工程慨况工程名称:新都区北部商城万石路3段项目一标段工程地点:新都区斑竹园镇一、本段道路起点桩号为1(1+160,终点桩号为1(0+570,本段道路全长590米,红线宽度为40米
设计道路按城市主干道II级
设计年限:路面15年,计算行车速度40Km/ho路面结构:沥青混凝土
本工程设有雨水、污水管道,其管径为0№100—0\1200111111
管线位置:雨水管道距屮线14米
管线桩号与道路桩号一致
施工准备1、项目部技术负责人向安装班施工员进行安全技术交底;安装施工员向所有施工人员进行安全技术交底
2、管材进场时配有产品合格证,管材强度符合设计要求
3、吊索选择:根据管道的重量选用钢丝绳直径为12_
二、管道吊装机械幵挖沟槽完成后,经设计单位、地勘单位、建设单位、监理单位、施工单位进行基底验槽,符合设计要求后,开始进行管道安装
1、管道堆放安装管道为承插式钢筋混凝土管,管径为dn300加〜1800,管道堆放在距离基坑或沟槽3米以外吊车回旋半径内,堆放场地应平整,坚实,管道采用单层平铺堆放,堆放时管道长度方向与沟槽垂直,并用石块或砖块将管道嵌牢,防止管道滚动

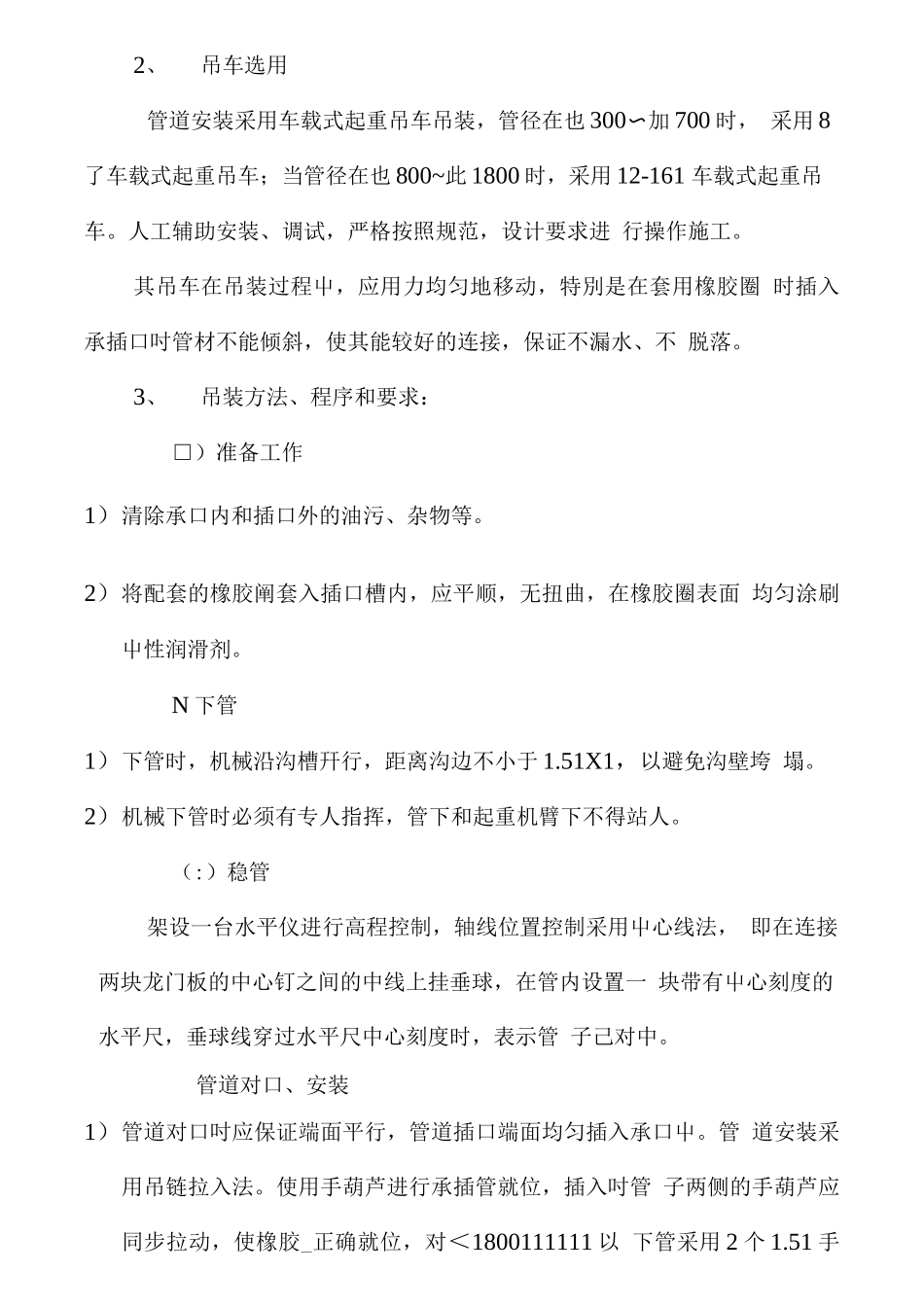

2、吊车选用管道安装采用车载式起重吊车吊装,管径在也300加〜700时,采用8了车载式起重吊车;当管径在也800~此1800时,采用12-161车载式起重吊车
人工辅助安装、调试,严格按照规范,设计要求进行操作施工
其吊车在吊装过程屮,应用力均匀地移动,特別是在套用橡胶圈时插入承插口吋管材不能倾斜,使其能较好的连接,保证不漏水、不脱落
