第一章、渗漏成因分析 21 、工程情况 22 、渗漏情况 23 、渗漏产生原因分析 2第二章、渗漏处理方案 21 、前期准备 22 、清理渗漏基面 43 、钻孔及埋止水针头 44 、高压灌注聚氨酯( R668 ) 45 、继续灌浆 56 、封孔 57 、观察并补漏 58 、拆除灌浆嘴、槽孔修补及表面恢复 5第三章、施工过程中需注意事项 5第四章、环境安全措施 6第五章、质量保证措施 6附件:6页脚

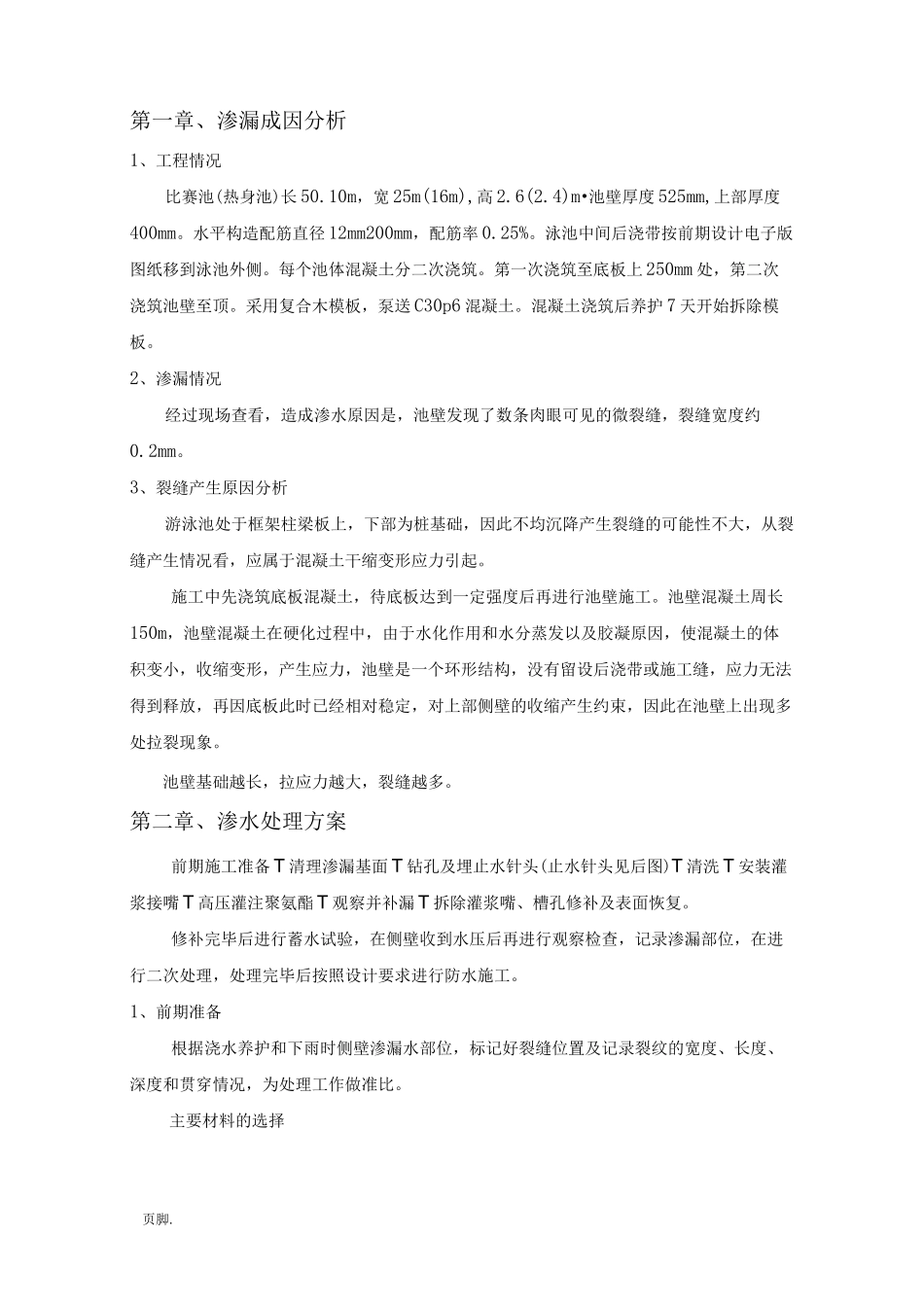

第一章、渗漏成因分析1、工程情况比赛池(热身池)长 50
10m,宽 25m(16m),高 2
4)m•池壁厚度 525mm,上部厚度400mm
水平构造配筋直径 12mm200mm,配筋率 0
泳池中间后浇带按前期设计电子版图纸移到泳池外侧
每个池体混凝土分二次浇筑
第一次浇筑至底板上 250mm 处,第二次浇筑池壁至顶
采用复合木模板,泵送 C30p6 混凝土
混凝土浇筑后养护 7 天开始拆除模板
2、渗漏情况经过现场查看,造成渗水原因是,池壁发现了数条肉眼可见的微裂缝,裂缝宽度约0
3、裂缝产生原因分析游泳池处于框架柱梁板上,下部为桩基础,因此不均沉降产生裂缝的可能性不大,从裂缝产生情况看,应属于混凝土干缩变形应力引起
施工中先浇筑底板混凝土,待底板达到一定强度后再进行池壁施工
池壁混凝土周长150m,池壁混凝土在硬化过程中,由于水化作用和水分蒸发以及胶凝原因,使混凝土的体积变小,收缩变形,产生应力,池壁是一个环形结构,没有留设后浇带或施工缝,应力无法得到释放,再因底板此时已经相对稳定,对上部侧壁的收缩产生约束,因此在池壁上出现多处拉裂现象
池壁基础越长,拉应力越大,裂缝越多

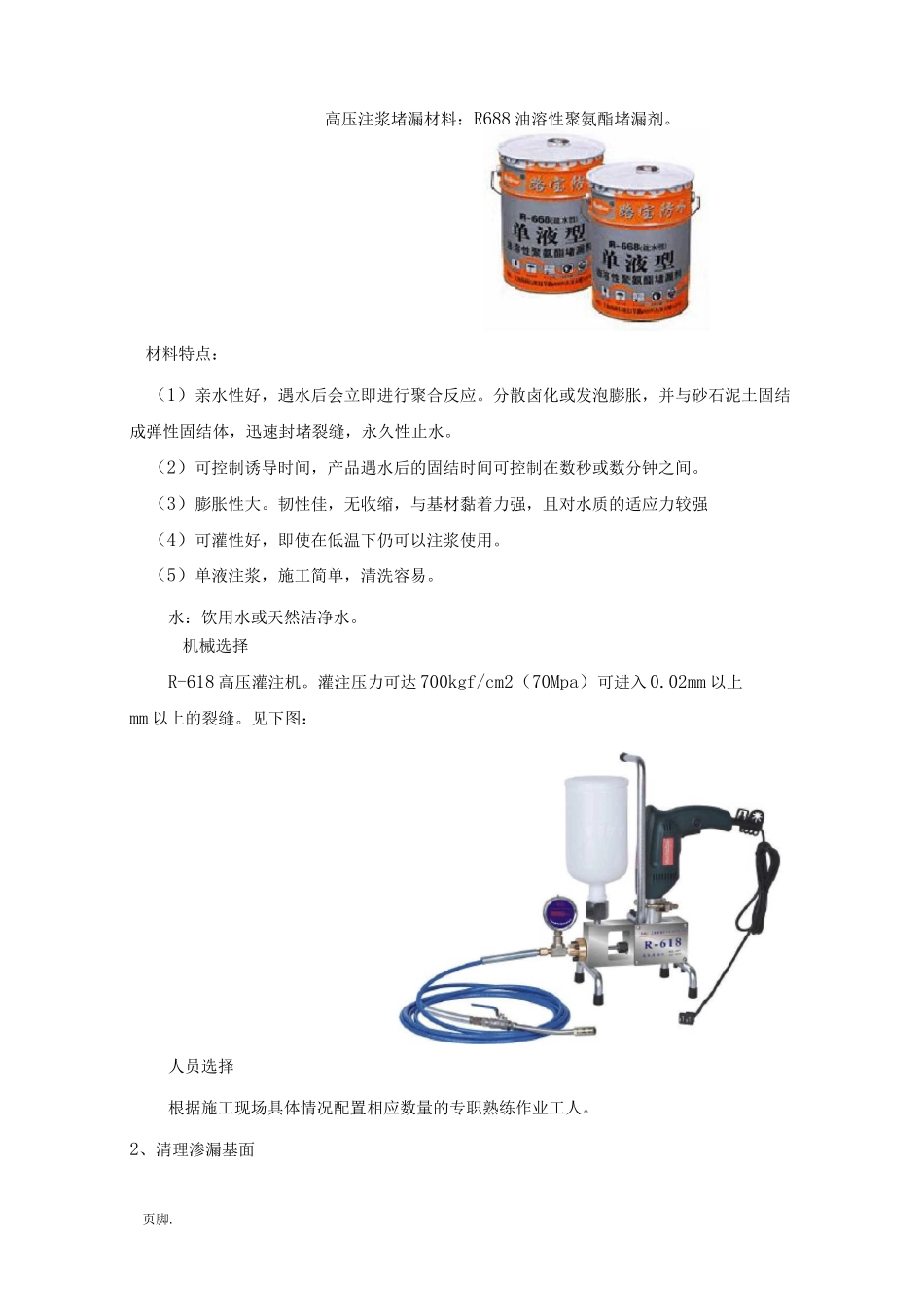

第二章、渗水处理方案前期施工准备 T 清理渗漏基面 T 钻孔及埋止水针头(止水针头见后图)T 清洗 T 安装灌浆接嘴 T 高压灌注聚氨酯 T 观察并补漏 T 拆除灌浆嘴、
