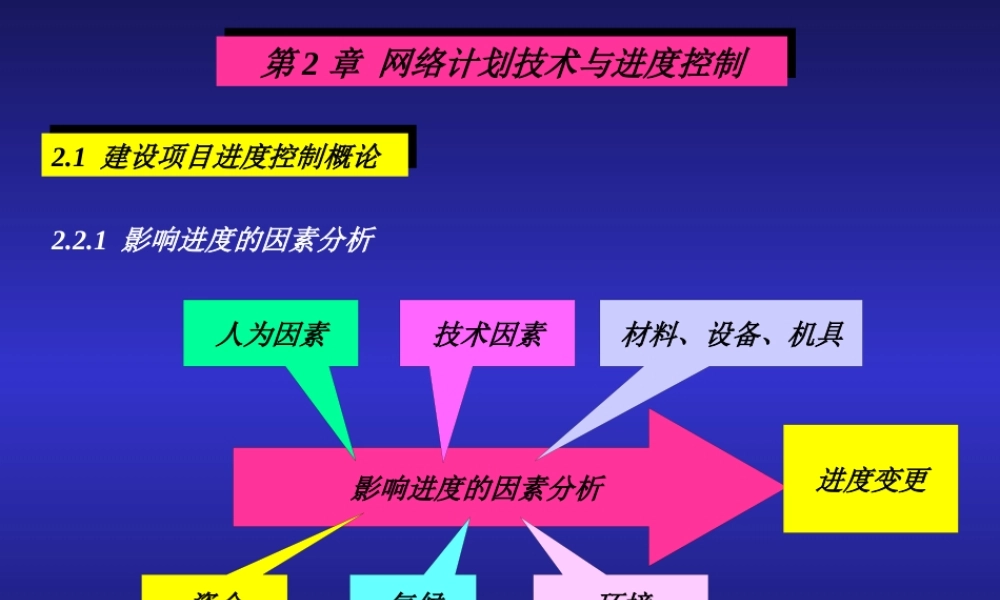

第 2 章 网络计划技术与进度控制第 2 章 网络计划技术与进度控制2.1 建设项目进度控制概论2.1 建设项目进度控制概论2.2.1 影响进度的因素分析影响进度的因素分析进度变更人为因素技术因素材料、设备、机具资金气候环境 2.1.2 进度控制的方法和措施 2.1.2 进度控制的方法和措施( 1 )控制方法 规划 控制 协调( 2 )控制措施 组织措施 技术措施 合同措施 经济措施 信息管理措施2.2 网络计划技术2.2 网络计划技术思考问题: 什么是网络计划? 网络计划的作用是什么?网络计划——是由箭杆和节点组成的网状图形,是一种用来表达各项工作的先后开展顺序和相互关系的工作流程图。作用:a) 直观的反映各工作之间的关系;b) 反映各工作的开展顺序和时间;c) ………… 。工程实例 1 :国家大剧院工程实例分析 2 :秋季运动会实例分析 2 :秋季运动会 秩序册开 幕 式及体操汇演: 1d径赛项目:一块 400m 跑道,时间计划: 1 )短跑 100m 和 200m : 1d 2 )中跑 400m 和 800m : 1d 3 )长跑 1500m 、 3000m 、 5000m : 2d田赛项目: 1 ) 标枪 1d ,铅球 1d (占用同一块场地) 2 ) 跳高 2d, 跳远 1 d (占用同一块场地)接力及闭幕式: 4*100m 和 4*400m 1d ( 最后进行)请你用网络图排出运动会的进度计划跳高跳远场地投掷场地径赛场地思考问题:1) 径赛秩序和时间进度安排与场地的关系是什么?2) 联想:一栋建筑物各工作的施工进度安排与作业面是否也有这种关系?思考问题:2 )运动会规定为 6 天结束,哪些项目有机动时间?哪些项目没有机动时间?分析:1) 关键工作和关键线路2) 时差3) 自由时差和总时差Çï¼¾Ô˶¯»á.pet思考问题:3) 运动会各项目的最早开始时间是多少?4) 若不允许延长会期,运动会各项目的最迟开始时间是多少?分析:1) 工作的最早开始时间和结束时间2) 工作的最迟开始时间和结束时间秋季运动会.pet开幕式及体操汇演400 人短跑100 人中跑100 人长跑100 人跳高100 人跳远50 人标枪50 人铅球50 人接力及闭幕式200 人大学生运动会场内每天运动员出勤人数请你绘出运动员出勤动态曲线进度计划的动态控制思考问题:4) 为了安全,有关部门要求除开幕式和闭幕式外,每天场内运动员人数不得超过 200 人。应怎样调整原计划?5) 上级要求缩短会期 1 天怎么办?缩短 2 天怎么办?6) 9 月 3 日下暴雨...
