天然气管道保护施工方案一、工程概况1、工程简介佛山一环西线路基以东用地范围内埋设两条天然气管线,东侧为 9
2Mpa 高压燃气管道,管径 D610mm,属大鹏液化天然气有限公司,西侧为 4
4Mpa 中压燃气管道,管径 D500mm,属佛山市天然气高压网有限公司
外业调查期间对两条地下管道的管位进行了现场测绘,设计时以现场调查成果为准
高压燃气管道覆土不小于 1
2m;中压管道管顶标高为 0〜1
0m(珠基高程,换算为 85 年国家高程约0
本工程天然气管道范围是南侧东辅路 SEK0+435〜SEK1+040
2、管线保护设计按照天然气主管部门要求,铺路施工前必须对管道采用盖板保护的方式,设计原则及施工顺序如下:1、按 2:1 的坡率开挖至基础底,不应开挖管道下方,必要时要采取相应措施,保证管道下地基土的稳定
2、浇筑 C20 混凝土墙身,沟内填砂,盖上 C30 钢筋混凝土实心板
3、开挖段填砂至路床顶
4、此段属于软基路段,管道保护盖板涵身基地采用水泥搅拌桩及预制方桩两种处理方式
1)、单孔盖板涵身基底和双孔整体盖板涵外侧身基底采用水泥搅拌桩处理;双孔整体盖板涵中间涵身基底采用打入预制方桩处理
2)、水泥搅拌桩直径 50cm,横向两根桩,桩间距 91cm,顺路线方向间距1m(0
3)、预制方桩边长 20cm
横向 3 根桩,桩间距 61cm,顺路线方向间距1

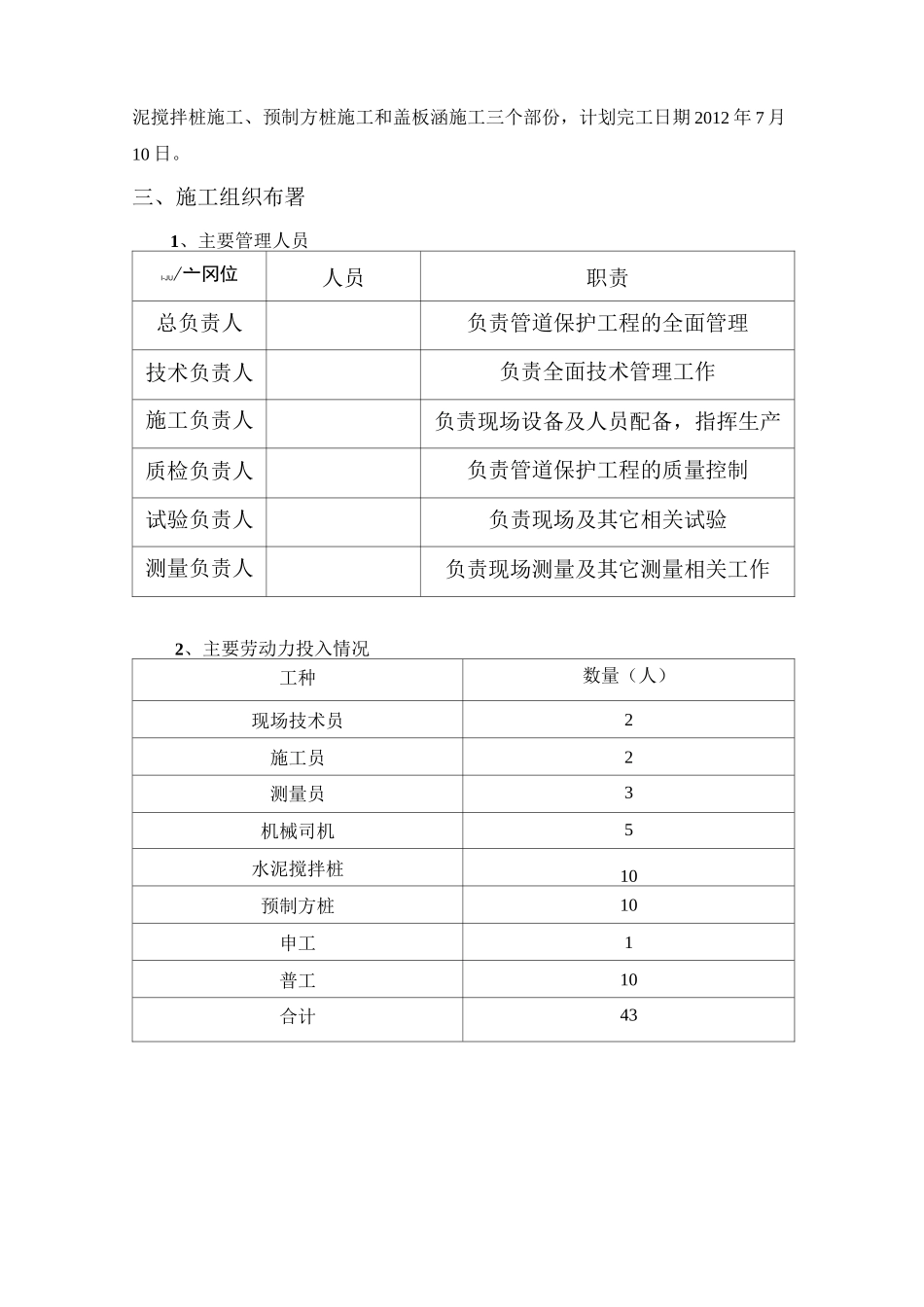

二、工程管理目标1、质量目标工程质量达到合格标准,一次验收合格率达到 100%
2、工期目标本天然气管道保护工程计划开工日期为 2012 年 4 月 20 日,此工程分为水泥搅拌桩施工、预制方桩施工和盖板涵施工三个部份,计划完工日期 2012 年 7 月10 日
三、施工组织布署1、主要管理人员I-JU/亠冈位人员职责总负责人负责管道保护工程的全面管理技术负责人负责全面技术管理工作施工
