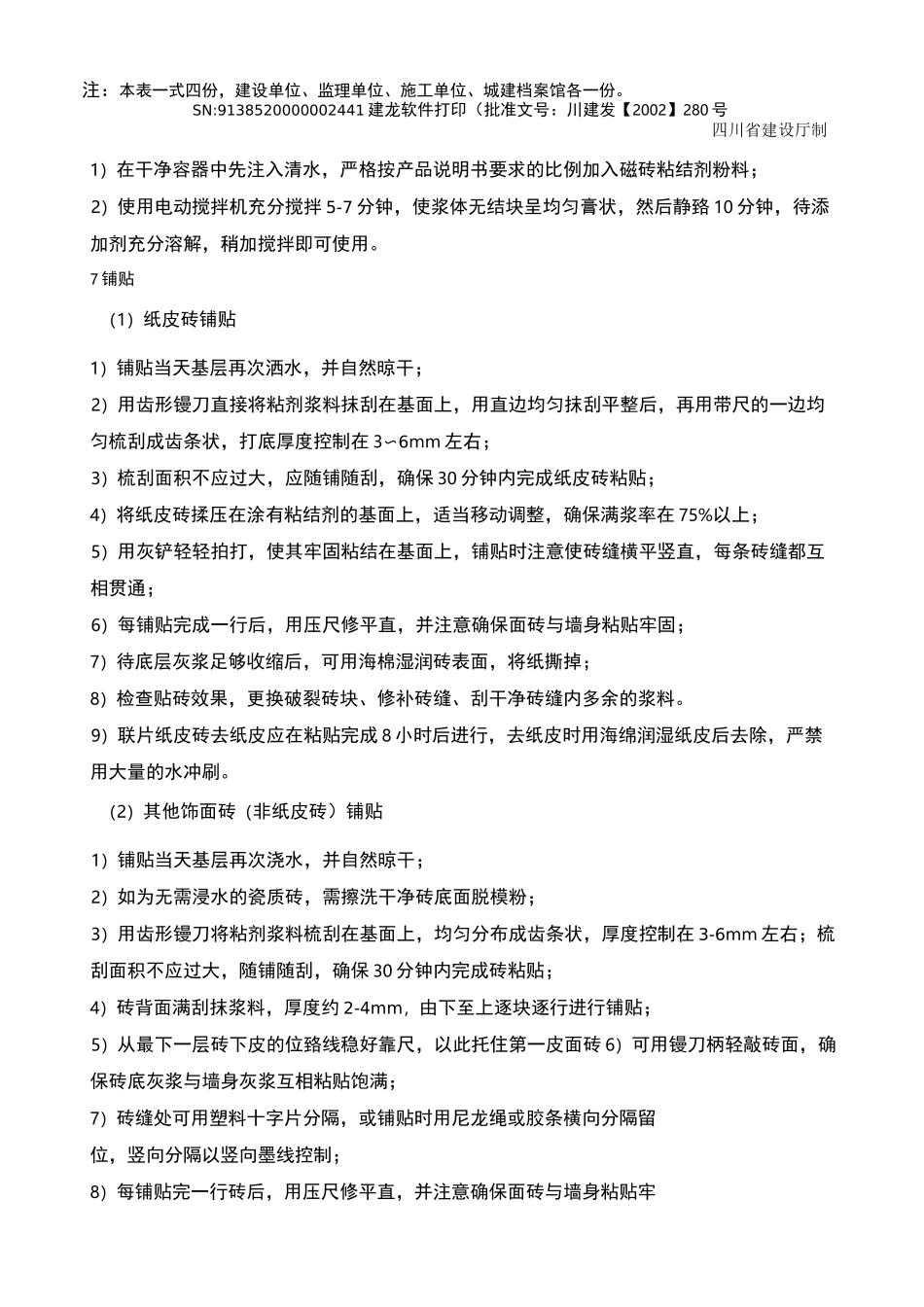

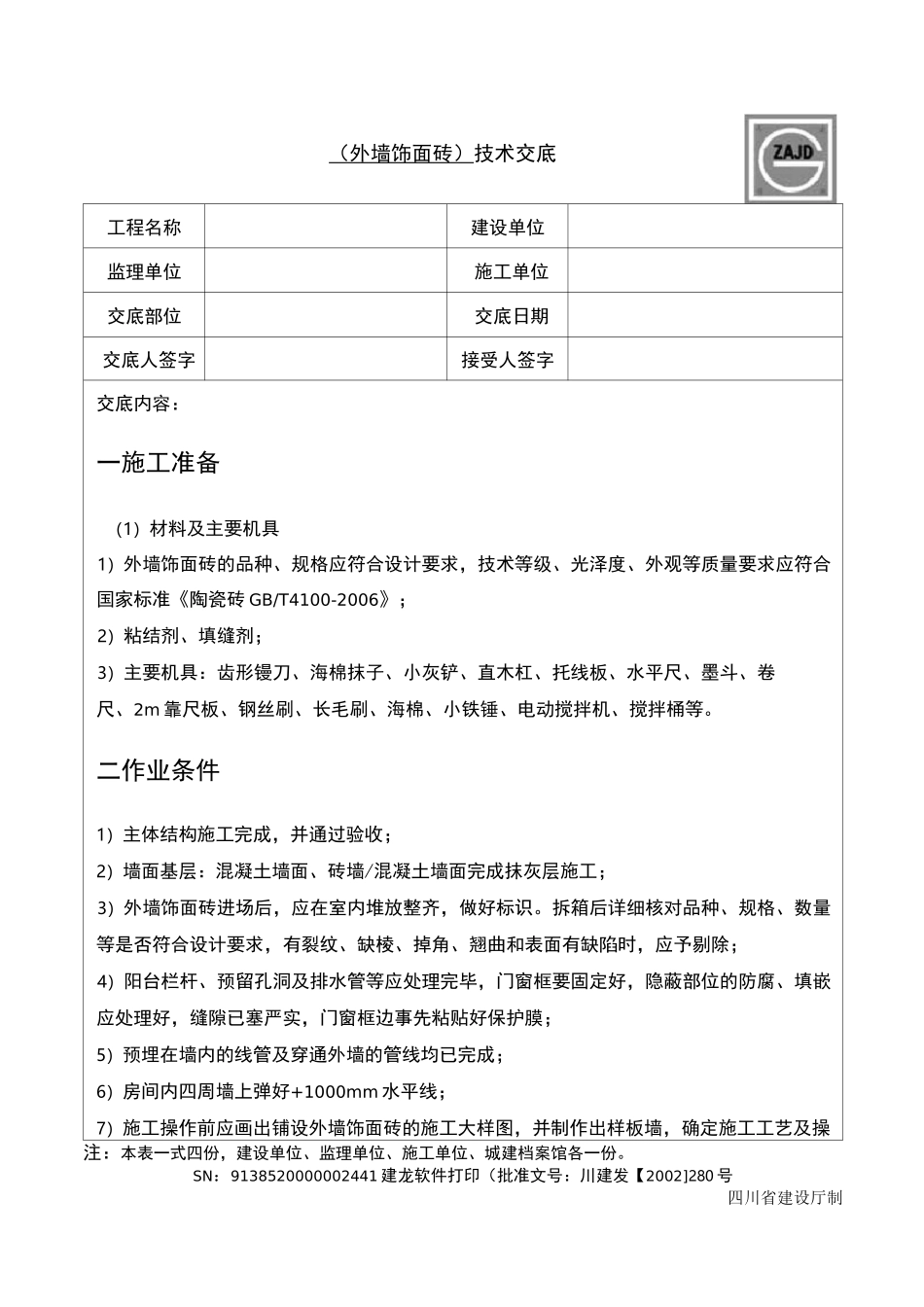

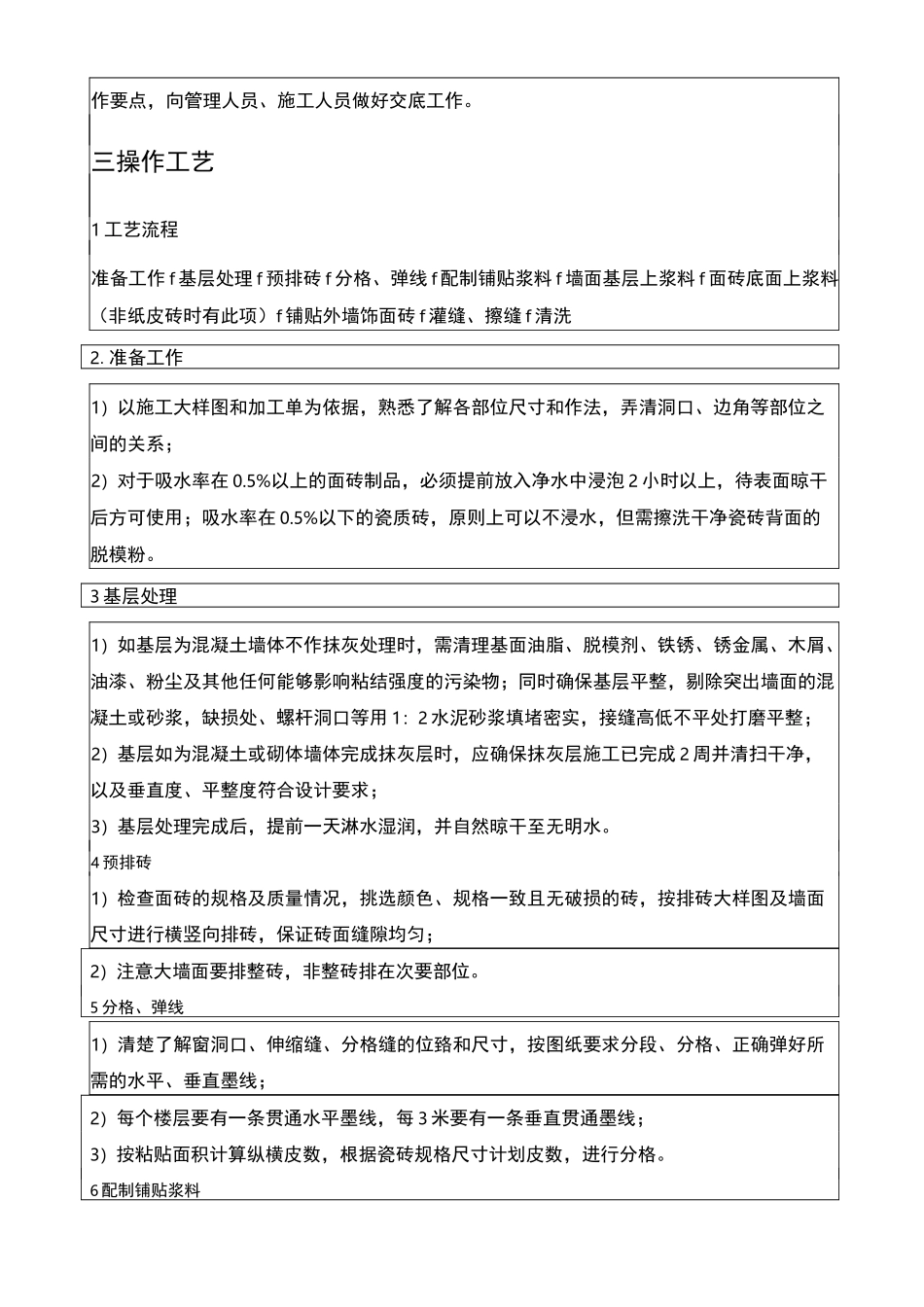

工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接受人签字交底内容:一施工准备(1)材料及主要机具1)外墙饰面砖的品种、规格应符合设计要求,技术等级、光泽度、外观等质量要求应符合国家标准《陶瓷砖 GB/T4100-2006》;2)粘结剂、填缝剂;3)主要机具:齿形镘刀、海棉抹子、小灰铲、直木杠、托线板、水平尺、墨斗、卷尺、2m 靠尺板、钢丝刷、长毛刷、海棉、小铁锤、电动搅拌机、搅拌桶等。二作业条件1)主体结构施工完成,并通过验收;2)墙面基层:混凝土墙面、砖墙/混凝土墙面完成抹灰层施工;3)外墙饰面砖进场后,应在室内堆放整齐,做好标识。拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除;4)阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框要固定好,隐蔽部位的防腐、填嵌应处理好,缝隙已塞严实,门窗框边事先粘贴好保护膜;5)预埋在墙内的线管及穿通外墙的管线均已完成;6)房间内四周墙上弹好+1000mm 水平线;7)施工操作前应画出铺设外墙饰面砖的施工大样图,并制作出样板墙,确定施工工艺及操注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。SN:9138520000002441 建龙软件打印(批准文号:川建发【2002]280 号四川省建设厅制(外墙饰面砖)技术交底作要点,向管理人员、施工人员做好交底工作。三操作工艺1 工艺流程准备工作 f 基层处理 f 预排砖 f 分格、弹线 f 配制铺贴浆料 f 墙面基层上浆料 f 面砖底面上浆料(非纸皮砖时有此项)f 铺贴外墙饰面砖 f 灌缝、擦缝 f 清洗2.准备工作1)以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系;2)对于吸水率在 0.5%以上的面砖制品,必须提前放入净水中浸泡 2 小时以上,待表面晾干后方可使用;吸水率在 0.5%以下的瓷质砖,原则上可以不浸水,但需擦洗干净瓷砖背面的脱模粉。3 基层处理1)如基层为混凝土墙体不作抹灰处理时,需清理基面油脂、脱模剂、铁锈、锈金属、木屑、油漆、粉尘及其他任何能够影响粘结强度的污染物;同时确保基层平整,剔除突出墙面的混凝土或砂浆,缺损处、螺杆洞口等用 1:2 水泥砂浆填堵密实,接缝高低不平处打磨平整;2)基层如为混凝土或砌体墙体完成抹灰层时,应确保抹灰层施工已完成 2 周并清扫干净,以及垂直度、平整度符合设计要求;3)基层处理完成后,提前一天淋水湿润,并自然...
