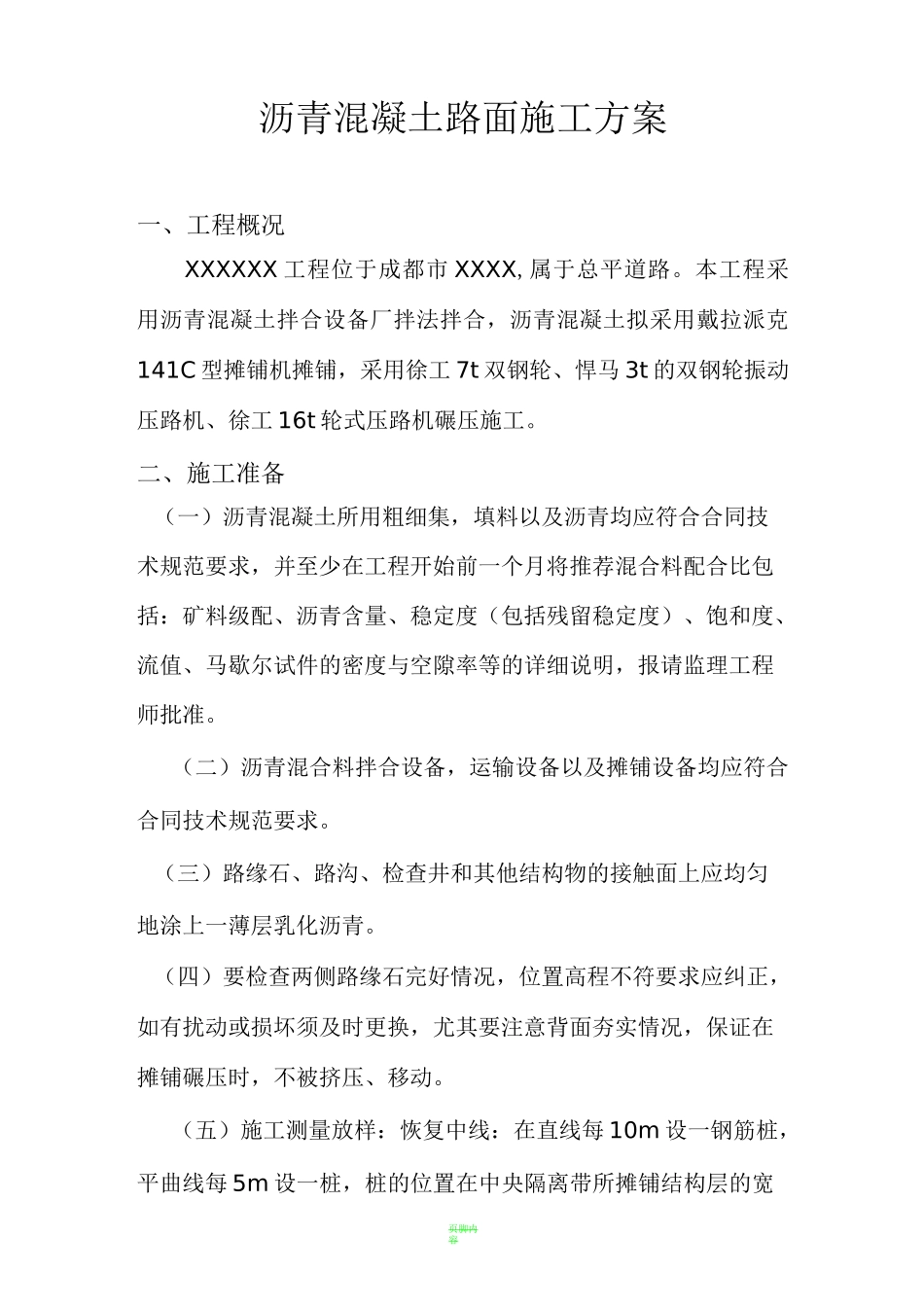

页脚内容沥青混凝土路面施工方案二 O—五年十一月目页脚内容一、工程概况二、施工准备三、拌和及其运输四、洒布粘层、摊铺及碾压五、接缝、修边和清场六、附表页脚内容沥青混凝土路面施工方案一、工程概况XXXXXX 工程位于成都市 XXXX,属于总平道路
本工程采用沥青混凝土拌合设备厂拌法拌合,沥青混凝土拟采用戴拉派克141C 型摊铺机摊铺,采用徐工 7t 双钢轮、悍马 3t 的双钢轮振动压路机、徐工 16t 轮式压路机碾压施工
二、施工准备(一)沥青混凝土所用粗细集,填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准
(二)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求
(三)路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层乳化沥青
(四)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动
(五)施工测量放样:恢复中线:在直线每 10m 设一钢筋桩,平曲线每 5m 设一桩,桩的位置在中央隔离带所摊铺结构层的宽沥青混凝土路面施工方案、施工工艺及方法沥青混凝土路面施工方案、施工工艺及方法页脚内容沥青混凝土路面施工方案、施工工艺及方法页脚内容五、接缝、修边和清场沥青混合料的摊铺应尽量连续作业,压路机不得驶过新铺混合料的无保护端部,横缝应在前一次行程端部切成,以暴露出铺层的全面
接铺新混合料时,应在上次行程的末端涂刷适量粘层沥青,然后紧贴着先前压好的材料加铺混合料,并注意调置整平板的高度,为碾压留出充分的预留量
相邻两幅及上下层的横向接缝均应错位 1m 以上
横缝的碾压采用横向碾压后再进行常规碾压
修边切下的材料及其他的废弃沥青混
