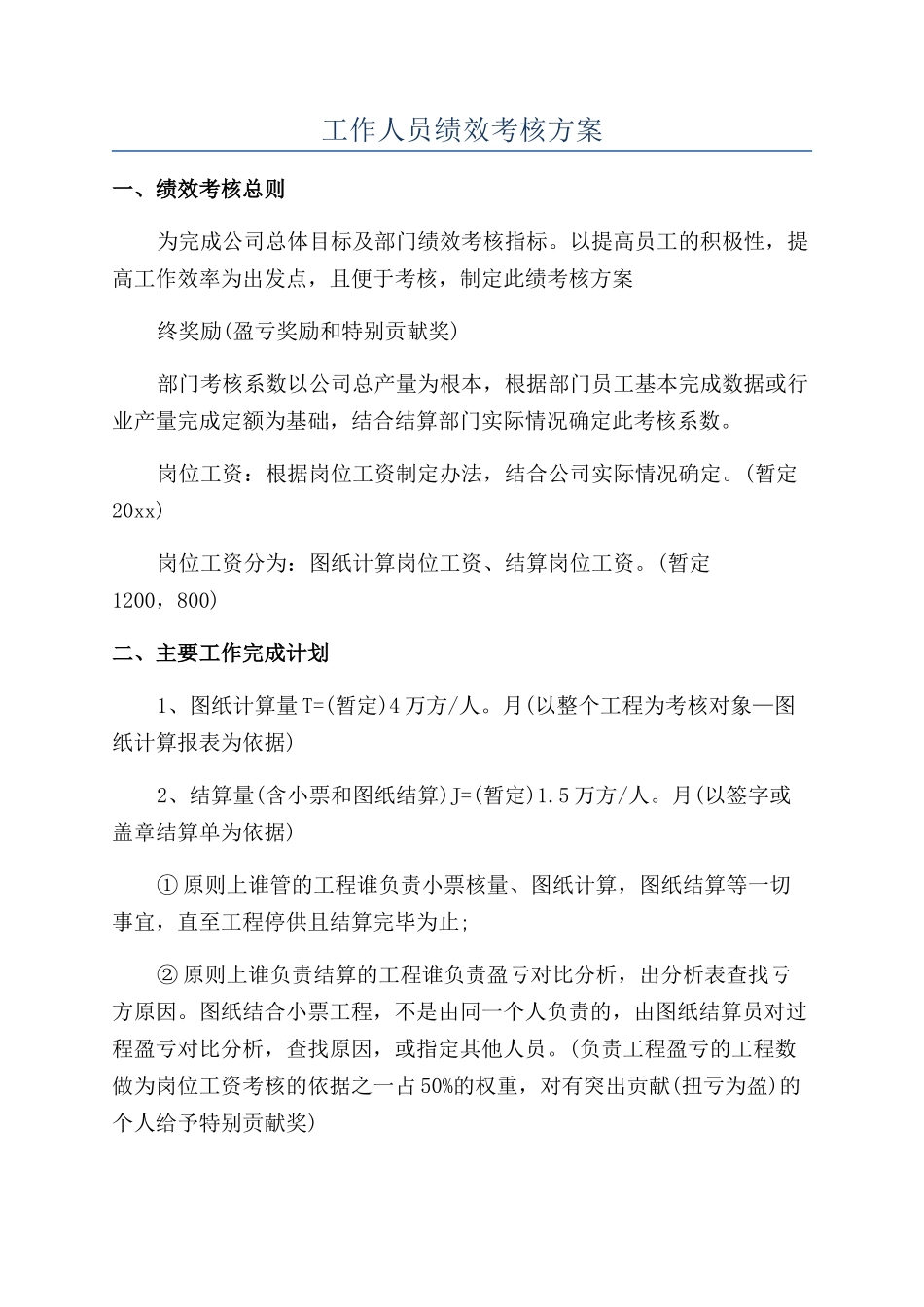

工作人员绩效考核方案一、绩效考核总则为完成公司总体目标及部门绩效考核指标
以提高员工的积极性,提高工作效率为出发点,且便于考核,制定此绩考核方案终奖励(盈亏奖励和特别贡献奖)部门考核系数以公司总产量为根本,根据部门员工基本完成数据或行业产量完成定额为基础,结合结算部门实际情况确定此考核系数
岗位工资:根据岗位工资制定办法,结合公司实际情况确定
(暂定20xx)岗位工资分为:图纸计算岗位工资、结算岗位工资
(暂定1200,800)二、主要工作完成计划1、图纸计算量 T=(暂定)4 万方/人
月(以整个工程为考核对象—图纸计算报表为依据)2、结算量(含小票和图纸结算)J=(暂定)1
5 万方/人
月(以签字或盖章结算单为依据)① 原则上谁管的工程谁负责小票核量、图纸计算,图纸结算等一切事宜,直至工程停供且结算完毕为止;② 原则上谁负责结算的工程谁负责盈亏对比分析,出分析表查找亏方原因
图纸结合小票工程,不是由同一个人负责的,由图纸结算员对过程盈亏对比分析,查找原因,或指定其他人员
(负责工程盈亏的工程数做为岗位工资考核的依据之一占 50%的权重,对有突出贡献(扭亏为盈)的个人给予特别贡献奖)③ 目前在岗人员 16 人,结算部长 1 人、助理 2 人,统计 3 人,结算员 10 人;公司产量目标 180 万方,结算员人均产量 180 万方/12 个月/10 个人=1
5 万方/月
人例如王一些人图纸计算量 t=4 万方结算量 j=1
5 万方,月工资见绩效考核分析表

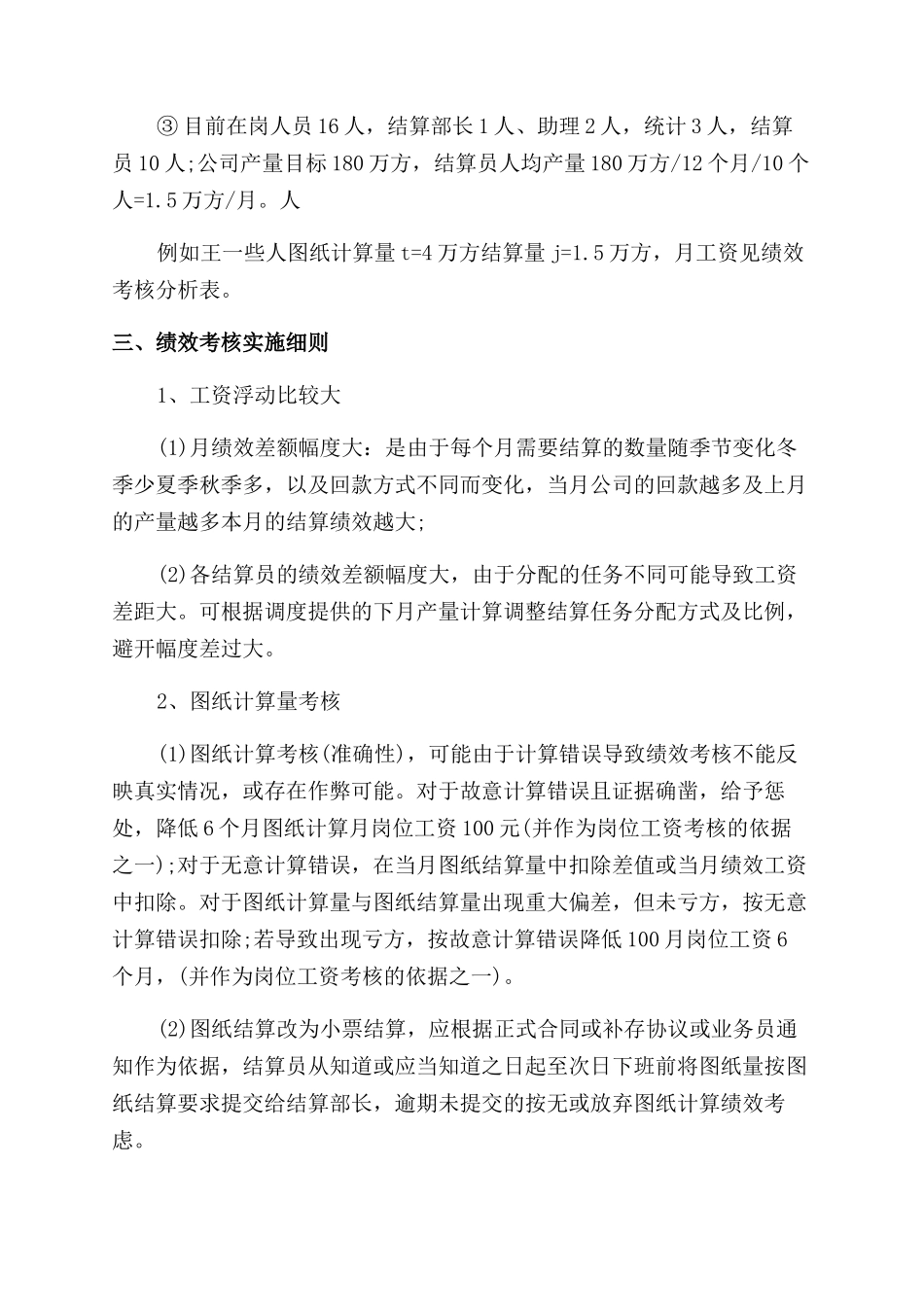

三、绩效考核实施细则1、工资浮动比较大(1)月绩效差额幅度大:是由于每个月需要结算的数量随季节变化冬季少夏季秋季多,以及回款方式不同而变化,当月公司的回款越多及上月的产量越多本月的结算绩效越大;(2)各结算员的绩效差额幅度大,由于分配的任务不同可能导致工资差距大

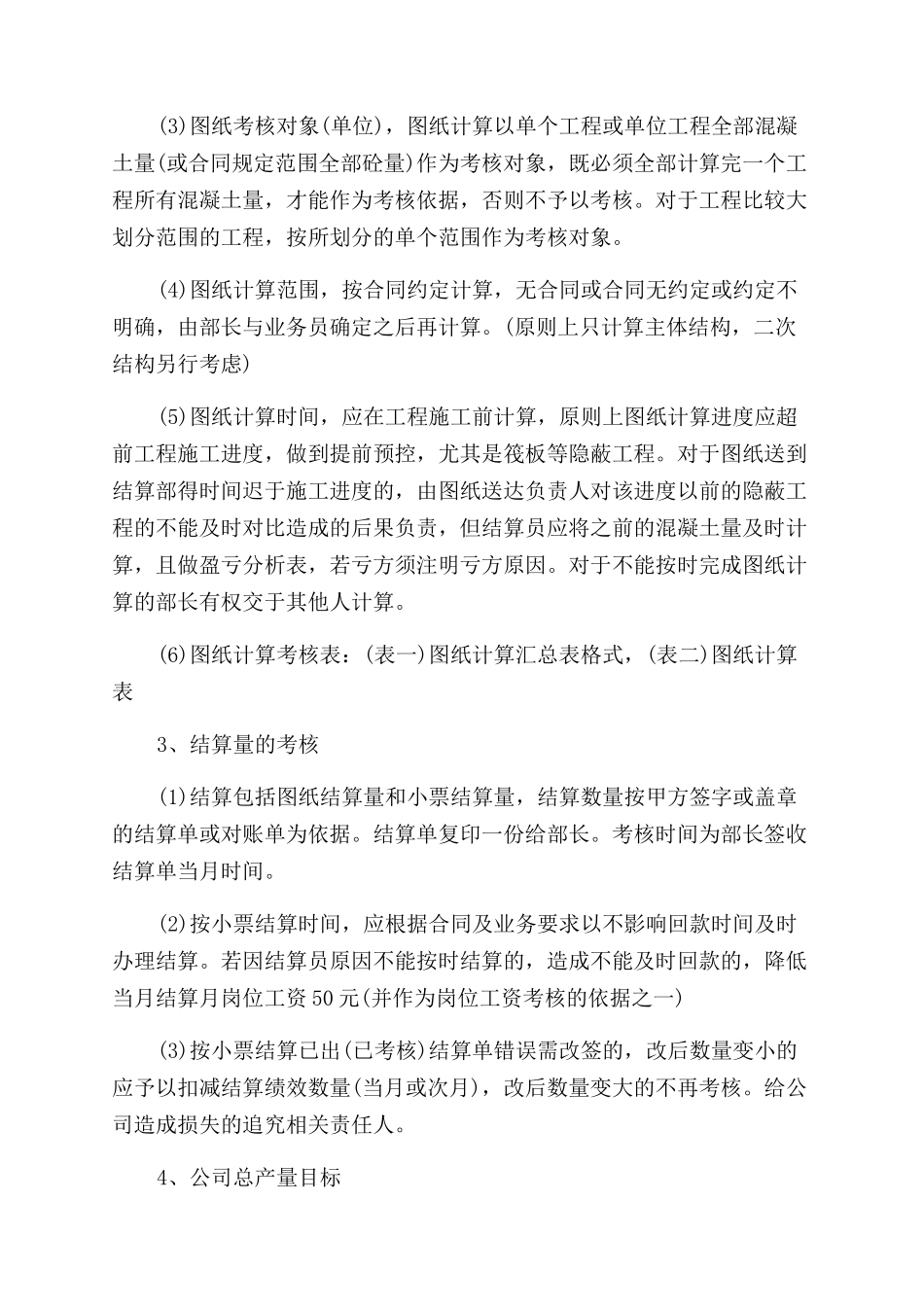

可根据调度提供的下月产量计算调整结算任务分配方式及比例
