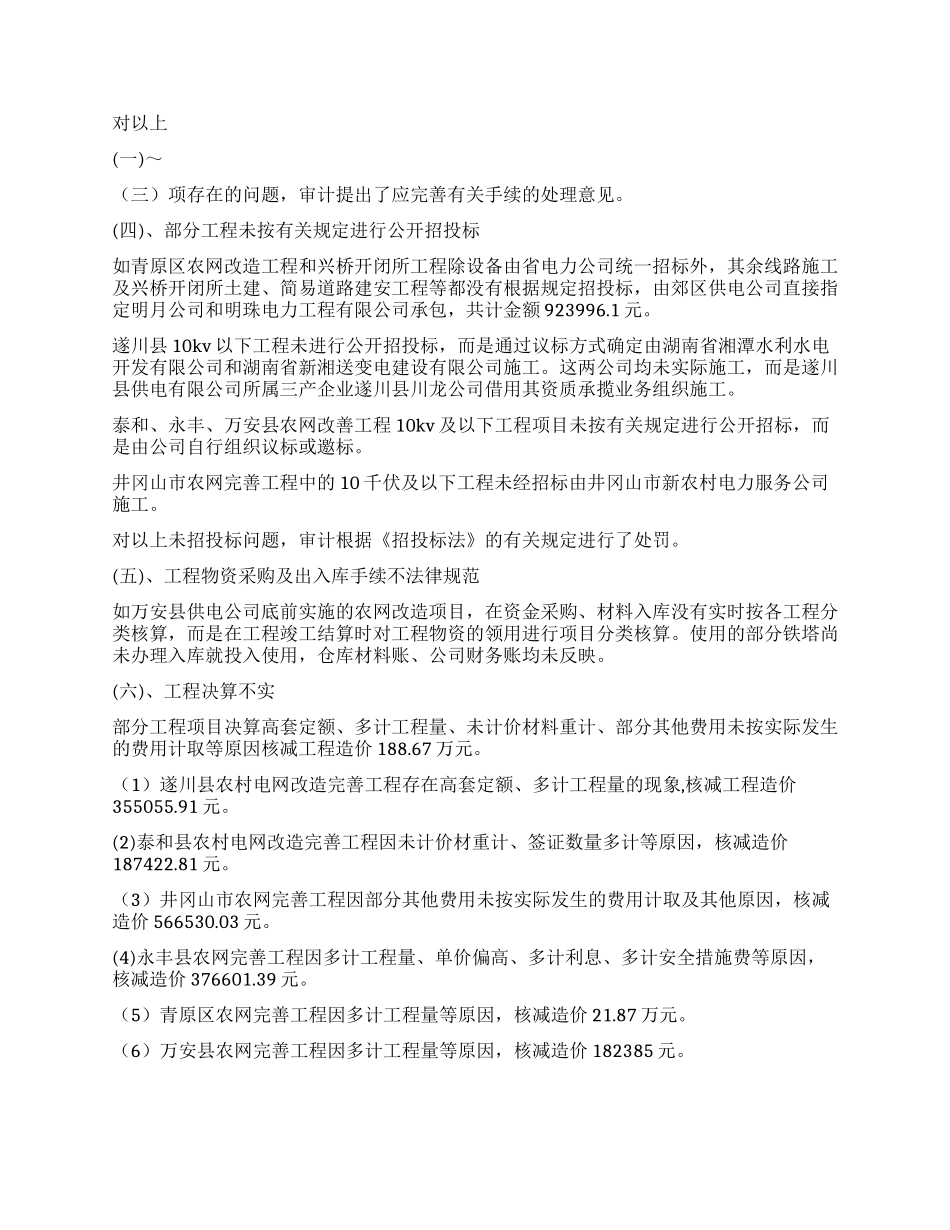

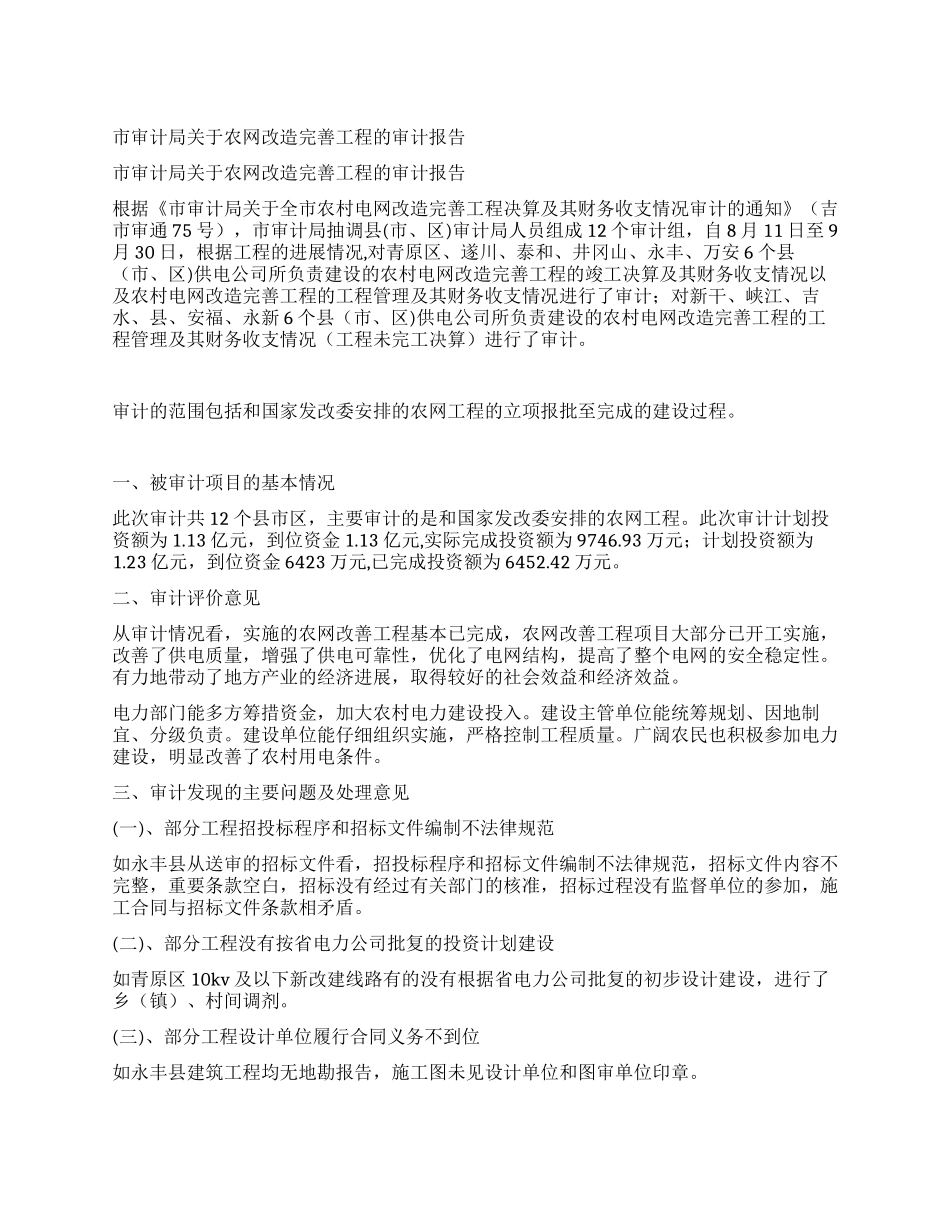

市审计局关于农网改造完善工程的审计报告市审计局关于农网改造完善工程的审计报告根据《市审计局关于全市农村电网改造完善工程决算及其财务收支情况审计的通知》(吉市审通 75 号),市审计局抽调县(市、区)审计局人员组成 12 个审计组,自 8 月 11 日至 9月 30 日,根据工程的进展情况,对青原区、遂川、泰和、井冈山、永丰、万安 6 个县(市、区)供电公司所负责建设的农村电网改造完善工程的竣工决算及其财务收支情况以及农村电网改造完善工程的工程管理及其财务收支情况进行了审计;对新干、峡江、吉水、县、安福、永新 6 个县(市、区)供电公司所负责建设的农村电网改造完善工程的工程管理及其财务收支情况(工程未完工决算)进行了审计。审计的范围包括和国家发改委安排的农网工程的立项报批至完成的建设过程。一、被审计项目的基本情况此次审计共 12 个县市区,主要审计的是和国家发改委安排的农网工程。此次审计计划投资额为 1.13 亿元,到位资金 1.13 亿元,实际完成投资额为 9746.93 万元;计划投资额为1.23 亿元,到位资金 6423 万元,已完成投资额为 6452.42 万元。二、审计评价意见从审计情况看,实施的农网改善工程基本已完成,农网改善工程项目大部分已开工实施,改善了供电质量,增强了供电可靠性,优化了电网结构,提高了整个电网的安全稳定性。有力地带动了地方产业的经济进展,取得较好的社会效益和经济效益。电力部门能多方筹措资金,加大农村电力建设投入。建设主管单位能统筹规划、因地制宜、分级负责。建设单位能仔细组织实施,严格控制工程质量。广阔农民也积极参加电力建设,明显改善了农村用电条件。三、审计发现的主要问题及处理意见(一)、部分工程招投标程序和招标文件编制不法律规范如永丰县从送审的招标文件看,招投标程序和招标文件编制不法律规范,招标文件内容不完整,重要条款空白,招标没有经过有关部门的核准,招标过程没有监督单位的参加,施工合同与招标文件条款相矛盾。(二)、部分工程没有按省电力公司批复的投资计划建设如青原区 10kv 及以下新改建线路有的没有根据省电力公司批复的初步设计建设,进行了乡(镇)、村间调剂。(三)、部分工程设计单位履行合同义务不到位如永丰县建筑工程均无地勘报告,施工图未见设计单位和图审单位印章。对以上(一)~(三)项存在的问题,审计提出了应完善有关手续的处理意见。(四)、部分工程未按有关规定进行公开招投标如青原区农网改造工程和...
