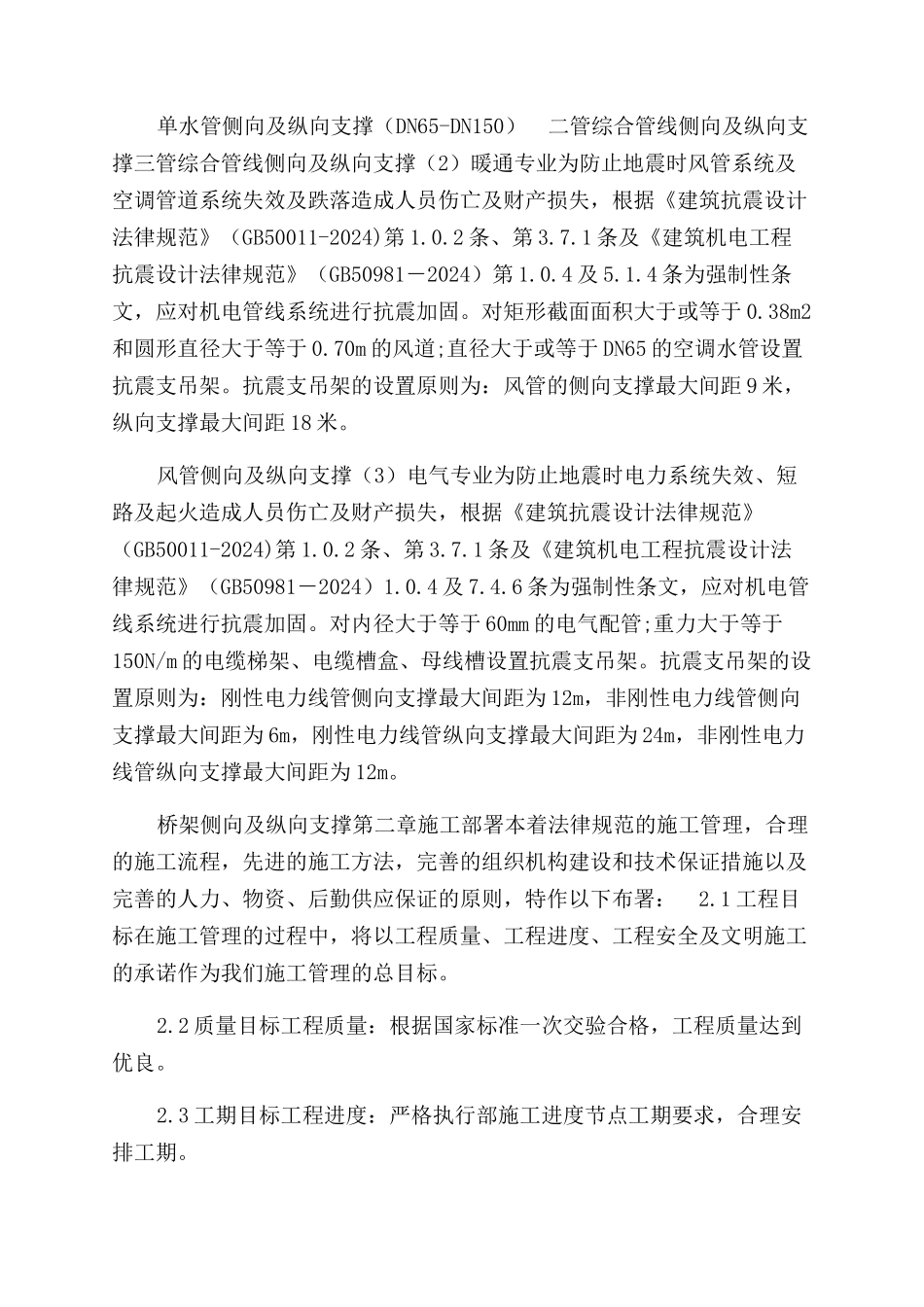

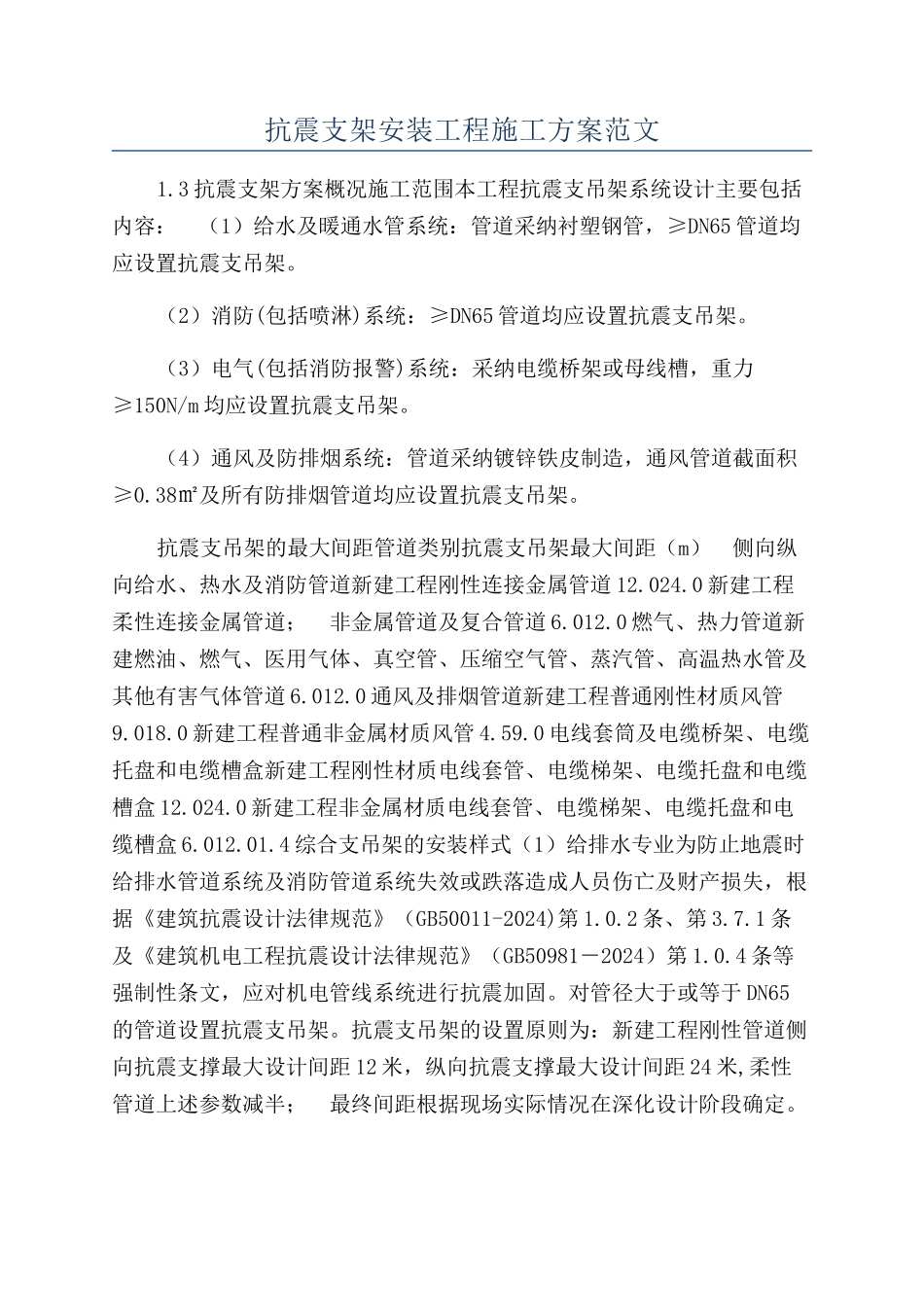

抗震支架安装工程施工方案范文1.3 抗震支架方案概况施工范围本工程抗震支吊架系统设计主要包括内容: (1)给水及暖通水管系统:管道采纳衬塑钢管,≥DN65 管道均应设置抗震支吊架。(2)消防(包括喷淋)系统:≥DN65 管道均应设置抗震支吊架。(3)电气(包括消防报警)系统:采纳电缆桥架或母线槽,重力≥150N/m 均应设置抗震支吊架。(4)通风及防排烟系统:管道采纳镀锌铁皮制造,通风管道截面积≥0.38㎡及所有防排烟管道均应设置抗震支吊架。抗震支吊架的最大间距管道类别抗震支吊架最大间距(m) 侧向纵向给水、热水及消防管道新建工程刚性连接金属管道 12.024.0 新建工程柔性连接金属管道; 非金属管道及复合管道 6.012.0 燃气、热力管道新建燃油、燃气、医用气体、真空管、压缩空气管、蒸汽管、高温热水管及其他有害气体管道 6.012.0 通风及排烟管道新建工程普通刚性材质风管9.018.0 新建工程普通非金属材质风管 4.59.0 电线套筒及电缆桥架、电缆托盘和电缆槽盒新建工程刚性材质电线套管、电缆梯架、电缆托盘和电缆槽盒 12.024.0 新建工程非金属材质电线套管、电缆梯架、电缆托盘和电缆槽盒 6.012.01.4 综合支吊架的安装样式(1)给排水专业为防止地震时给排水管道系统及消防管道系统失效或跌落造成人员伤亡及财产损失,根据《建筑抗震设计法律规范》(GB50011-2024)第 1.0.2 条、第 3.7.1 条及《建筑机电工程抗震设计法律规范》(GB50981-2024)第 1.0.4 条等强制性条文,应对机电管线系统进行抗震加固。对管径大于或等于 DN65的管道设置抗震支吊架。抗震支吊架的设置原则为:新建工程刚性管道侧向抗震支撑最大设计间距 12 米,纵向抗震支撑最大设计间距 24 米,柔性管道上述参数减半; 最终间距根据现场实际情况在深化设计阶段确定。单水管侧向及纵向支撑(DN65-DN150) 二管综合管线侧向及纵向支撑三管综合管线侧向及纵向支撑(2)暖通专业为防止地震时风管系统及空调管道系统失效及跌落造成人员伤亡及财产损失,根据《建筑抗震设计法律规范》(GB50011-2024)第 1.0.2 条、第 3.7.1 条及《建筑机电工程抗震设计法律规范》(GB50981-2024)第 1.0.4 及 5.1.4 条为强制性条文,应对机电管线系统进行抗震加固。对矩形截面面积大于或等于 0.38m2和圆形直径大于等于 0.70m 的风道;直径大于或等于 DN65 的空调水管设置抗震支吊架。抗震支吊架的设置原则为:风管的侧向支撑最大间距 9 米,纵向...
