泵站施工方案1、施工顺序测量放线 f 降水 f 土方开挖 f 泵池基础施工 f 泵池挡墙施工 f 上部砌体施工f 屋面施工 f 内外墙装饰 f 门窗安装 f 电气安装 f 清理竣验
2、工期安排进场后,整个施工分四个阶段进行:第一阶段:完成施工准备、临时设施及测量放线;第二阶段:完成降水、土方开挖、泵池基础施工、泵池挡墙施工第三阶段:完成上部砌体施工、屋面施工、内外墙装饰;第四阶段:完成电气安装、清理竣验
3、土方开挖(1)挖土施工前应列好详细的施工计划,准备好劳力、材料、机具、基础轴线、边线位置及标高应提前确定,经校核无误后方可挖基
(2)本工程根据施工期限,设备条件,工地环境及地质情况,主要采用机械挖方,基底应严禁超挖,挖至接近基底标高时,应保留 10〜20cm 厚的保护层,在基础施工前采用人工突击挖除,挖至标高后基坑不得长时间暴露,以保证基底不受扰动
已经超挖或松动部分应将松动部分清除
弃土堆置地点不得妨碍开挖基坑及其他作业
4、泵站基础、泵站挡墙施工(1)钢筋工程施工① 钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净;② 钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直;钢筋的弯制和末端的弯钩应符合设计要求
③ 钢筋的接头采用双面焊接时,焊接长度为 5D,钢筋焊接前,必须根据施工条件进行试焊,合格后方可正式施焊
④ 钢筋接头采用帮条电弧焊时,帮条应采用与主筋同级别的钢筋,其总截面面积不应小于被焊钢筋的截面积
⑤ 制成的钢筋骨架,必须有足够的刚度和稳定性,必要时可在钢筋骨架的某些连接点处加以焊接或增设加强钢筋

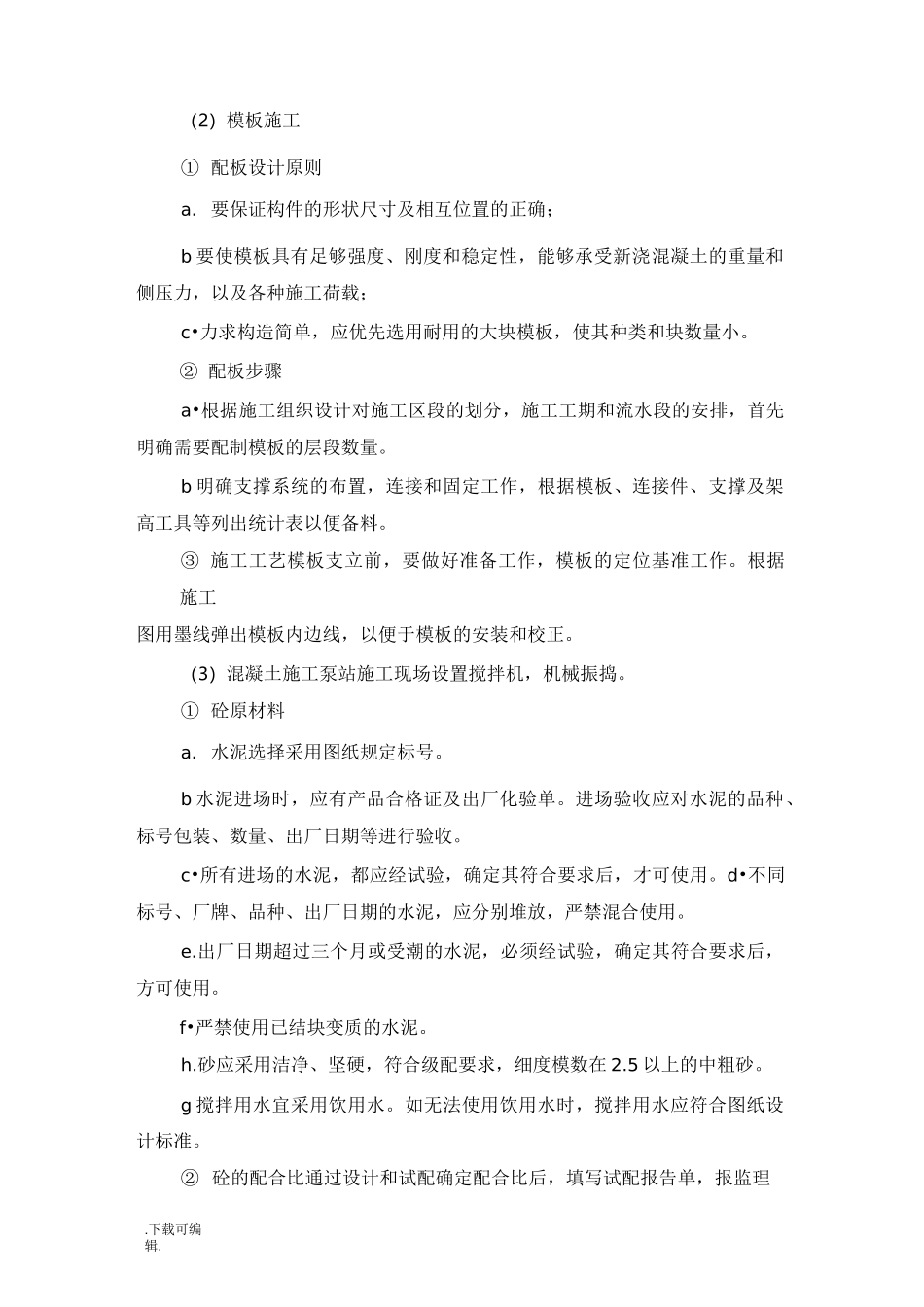

(2)模板施工① 配板设计原则a
要保证构件的形状尺寸及相互位置的正确;b 要使模板具有足够强度、刚度和稳定性,能够承受新浇混凝土的重量和侧压力,以及各种施工荷载;c•力求构造简单,应优先选用耐用的大块模板,使其种
