、编制说明为使施工现场临时用电用水工程有一个可遵循的科学依据,从而保障其安全运行的可靠性,加强对临时用电用水的技术管理
根据《施工现场临时用电安全技术规范(附条文说明)》(JGJ46-2005)的规定:临时用电设备在五台以上或设备总容量在 50KW 及 50KW 以上者,应编制临时用电施工组织设计
二、工程概况序号项目内容1工程名称城乡排水一体化污水管道建设工程(EPC 工程总承包)2工程地址3建设单位4设计单位5勘察单位6监理单位7质量监督单位8施工总承包单位9主要分包单位10合同范围本项目合同范围为城乡排水一体化污水管道建设工程,(主要包括污水管线工程、污染源排查疏通 CCTV 检测、管道及窨井非开挖修复

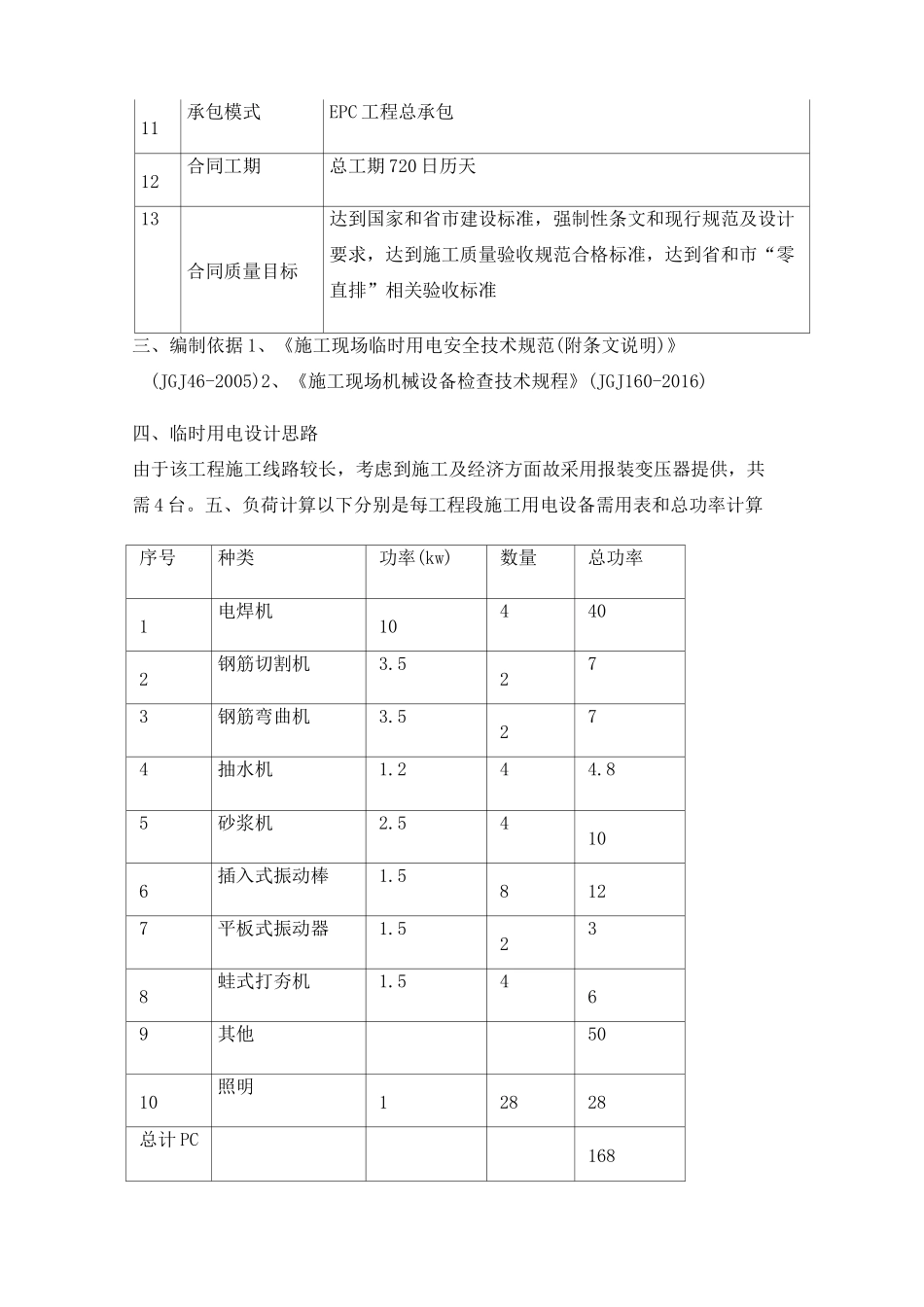

)有关的管线深度排查、实施方案制定、CCTV 污染源深度排查、人工污染源普查、管道疏通、管道清淤、管道清理、管道非开挖局部修复、非开挖整体修复、非开挖窨井修复、勘察、设计、建安工程施工、材料设备采购与安装、调试、试运行、验收、移交、保修等内容11承包模式EPC 工程总承包12合同工期总工期 720 日历天13合同质量目标达到国家和省市建设标准,强制性条文和现行规范及设计要求,达到施工质量验收规范合格标准,达到省和市“零直排”相关验收标准三、编制依据 1、《施工现场临时用电安全技术规范(附条文说明)》(JGJ46-2005)2、《施工现场机械设备检查技术规程》(JGJ160-2016)四、临时用电设计思路由于该工程施工线路较长,考虑到施工及经济方面故采用报装变压器提供,共需 4 台
五、负荷计算以下分别是每工程段施工用电设备需用表和总功率计算序号种类功率(kw)数量总功率1电焊机104402钢筋切割机3
5273钢筋弯曲机3
5274抽水机1
85砂浆机2
54106插入式振动棒1
58127平板式振动器1
5238蛙式打夯机1
5469其他5010照明1282
