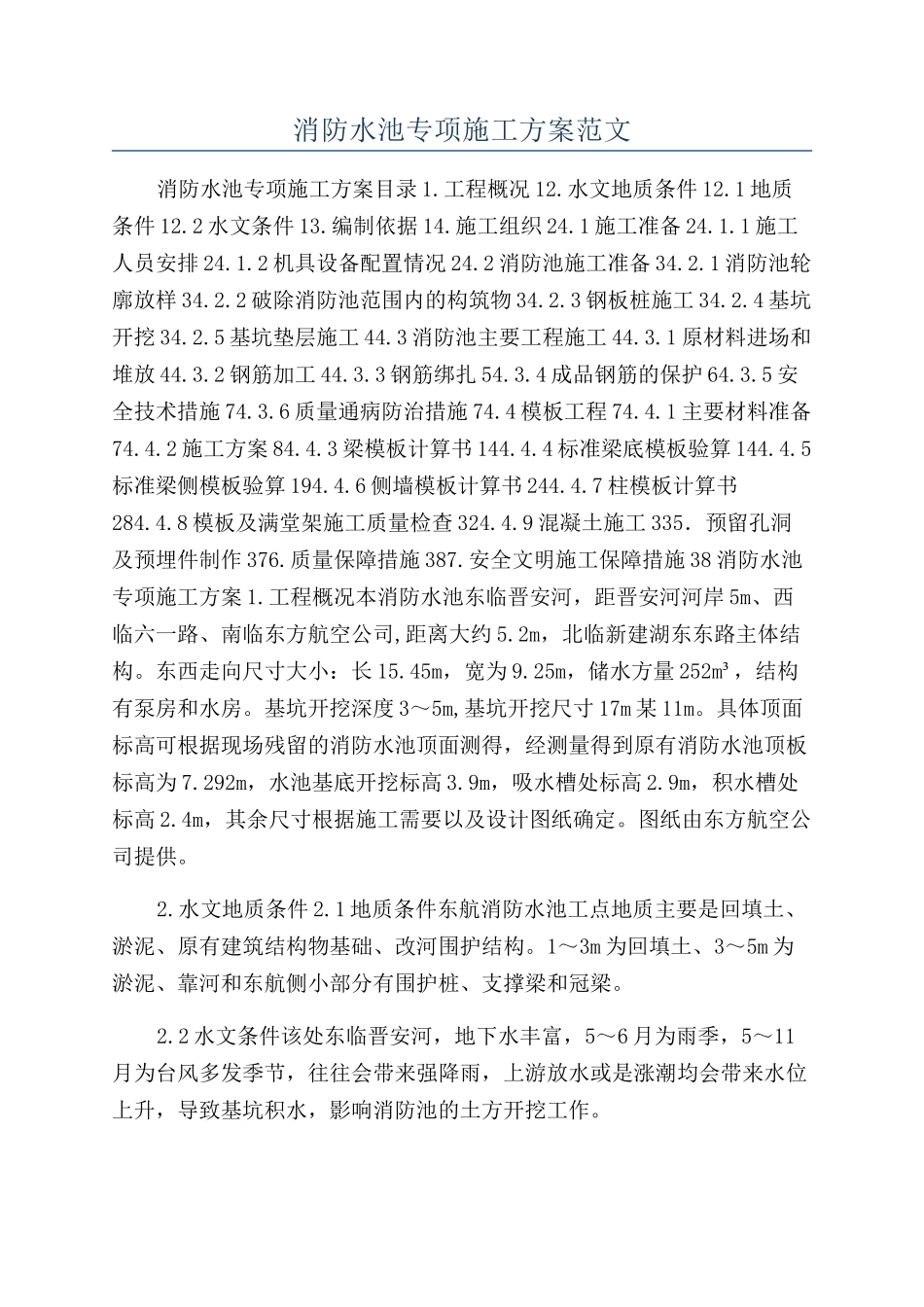

消防水池专项施工方案范文消防水池专项施工方案目录 1
工程概况 12
水文地质条件 12
1 地质条件 12
2 水文条件 13
编制依据 14
施工组织 24
1 施工准备 24
1 施工人员安排 24
2 机具设备配置情况 24
2 消防池施工准备 34
1 消防池轮廓放样 34
2 破除消防池范围内的构筑物 34
3 钢板桩施工 34
4 基坑开挖 34
5 基坑垫层施工 44
3 消防池主要工程施工 44
1 原材料进场和堆放 44
2 钢筋加工 44
3 钢筋绑扎 54
4 成品钢筋的保护 64
5 安全技术措施 74
6 质量通病防治措施 74
4 模板工程 74
1 主要材料准备74
2 施工方案 84
3 梁模板计算书 144
4 标准梁底模板验算 144
5标准梁侧模板验算 194
6 侧墙模板计算书 244
7 柱模板计算书284
8 模板及满堂架施工质量检查 324
9 混凝土施工 335.预留孔洞及预埋件制作 376
质量保障措施 387
安全文明施工保障措施 38 消防水池专项施工方案 1
工程概况本消防水池东临晋安河,距晋安河河岸 5m、西临六一路、南临东方航空公司,距离大约 5
2m,北临新建湖东东路主体结构
东西走向尺寸大小:长 15
45m,宽为 9
25m,储水方量 252m³,结构有泵房和水房
基坑开挖深度 3~5m,基坑开挖尺寸 17m 某 11m
具体顶面标高可根据现场残留的消防水池顶面测得,经测量得到原有消防水池顶板标高为 7
292m,水池基底开挖标高 3
9m,吸水槽处标高 2
9m,积水槽处标高 2
4m,其余尺寸根据施工需要以及设计图纸确定
图纸由东方航空公司提供
水文地质条件 2
1 地质条件东航消防水池工点地质主要是回填土、淤泥
