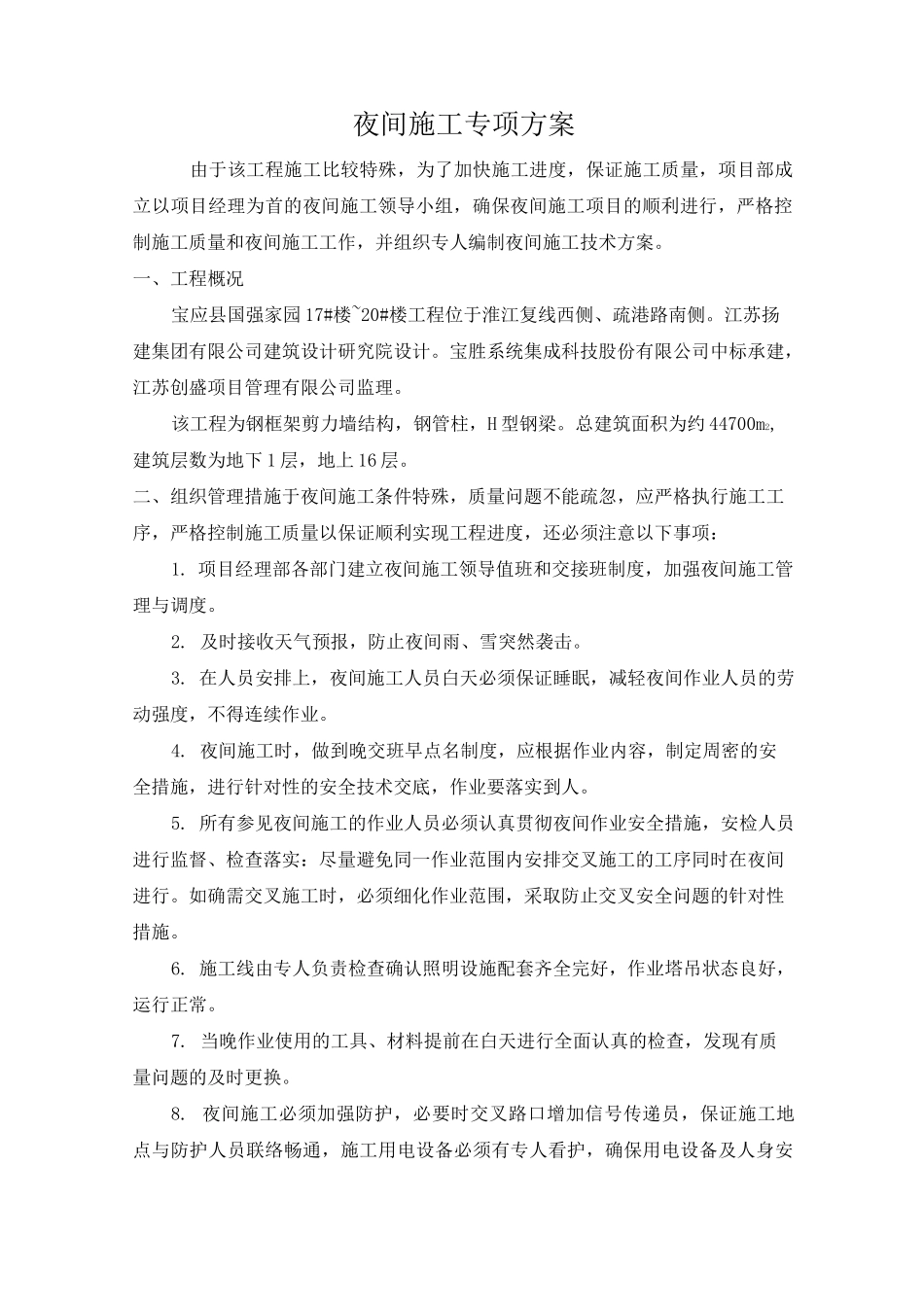

夜间施工专项方案由于该工程施工比较特殊,为了加快施工进度,保证施工质量,项目部成立以项目经理为首的夜间施工领导小组,确保夜间施工项目的顺利进行,严格控制施工质量和夜间施工工作,并组织专人编制夜间施工技术方案
一、工程概况宝应县国强家园 17#楼~20#楼工程位于淮江复线西侧、疏港路南侧
江苏扬建集团有限公司建筑设计研究院设计
宝胜系统集成科技股份有限公司中标承建,江苏创盛项目管理有限公司监理
该工程为钢框架剪力墙结构,钢管柱,H 型钢梁
总建筑面积为约 44700m2,建筑层数为地下 1 层,地上 16 层

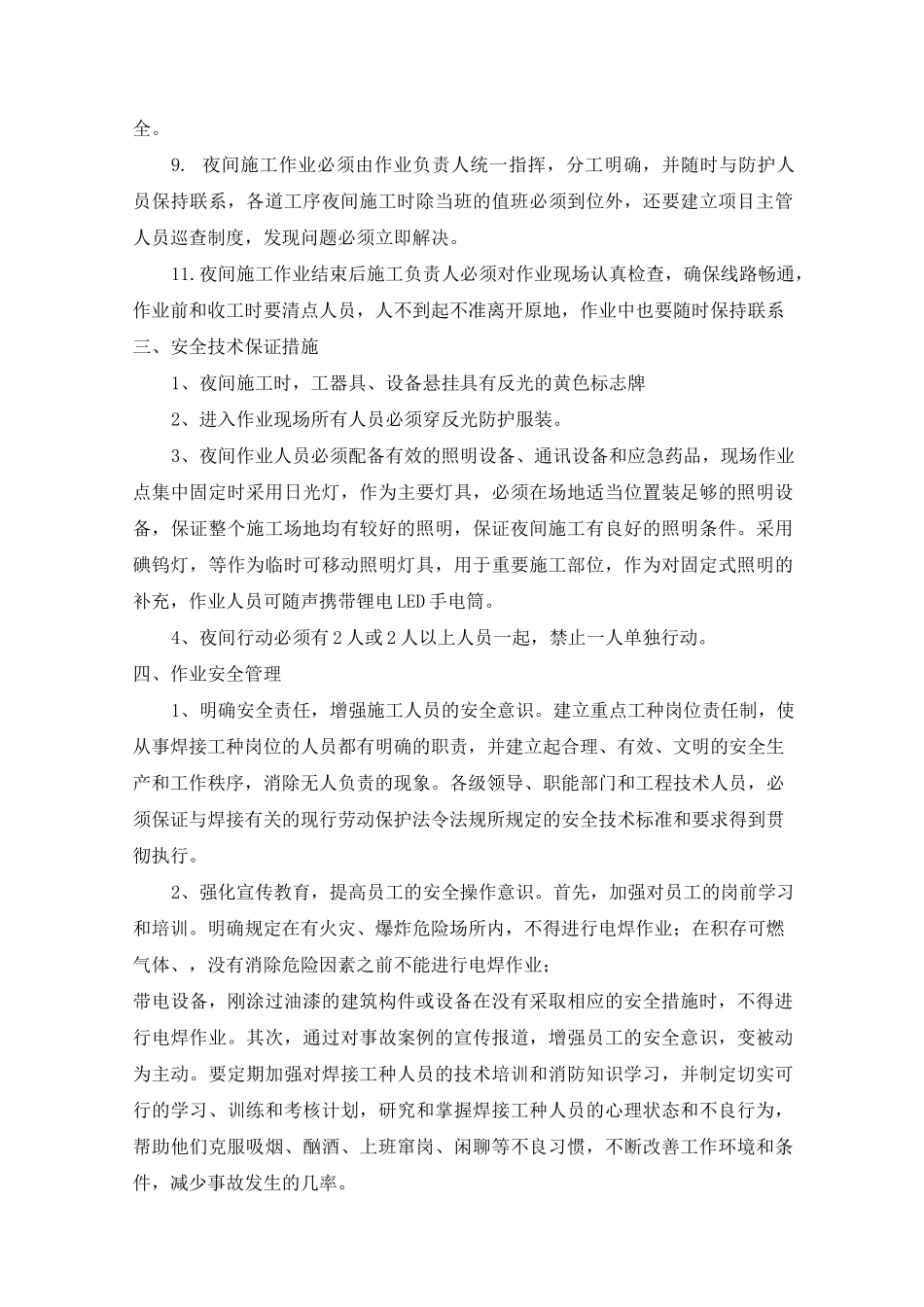

二、组织管理措施于夜间施工条件特殊,质量问题不能疏忽,应严格执行施工工序,严格控制施工质量以保证顺利实现工程进度,还必须注意以下事项:1
项目经理部各部门建立夜间施工领导值班和交接班制度,加强夜间施工管理与调度
及时接收天气预报,防止夜间雨、雪突然袭击
在人员安排上,夜间施工人员白天必须保证睡眠,减轻夜间作业人员的劳动强度,不得连续作业
夜间施工时,做到晚交班早点名制度,应根据作业内容,制定周密的安全措施,进行针对性的安全技术交底,作业要落实到人
所有参见夜间施工的作业人员必须认真贯彻夜间作业安全措施,安检人员进行监督、检查落实:尽量避免同一作业范围内安排交叉施工的工序同时在夜间进行
如确需交叉施工时,必须细化作业范围,采取防止交叉安全问题的针对性措施
施工线由专人负责检查确认照明设施配套齐全完好,作业塔吊状态良好,运行正常
当晚作业使用的工具、材料提前在白天进行全面认真的检查,发现有质量问题的及时更换
夜间施工必须加强防护,必要时交叉路口增加信号传递员,保证施工地点与防护人员联络畅通,施工用电设备必须有专人看护,确保用电设备及人身安全

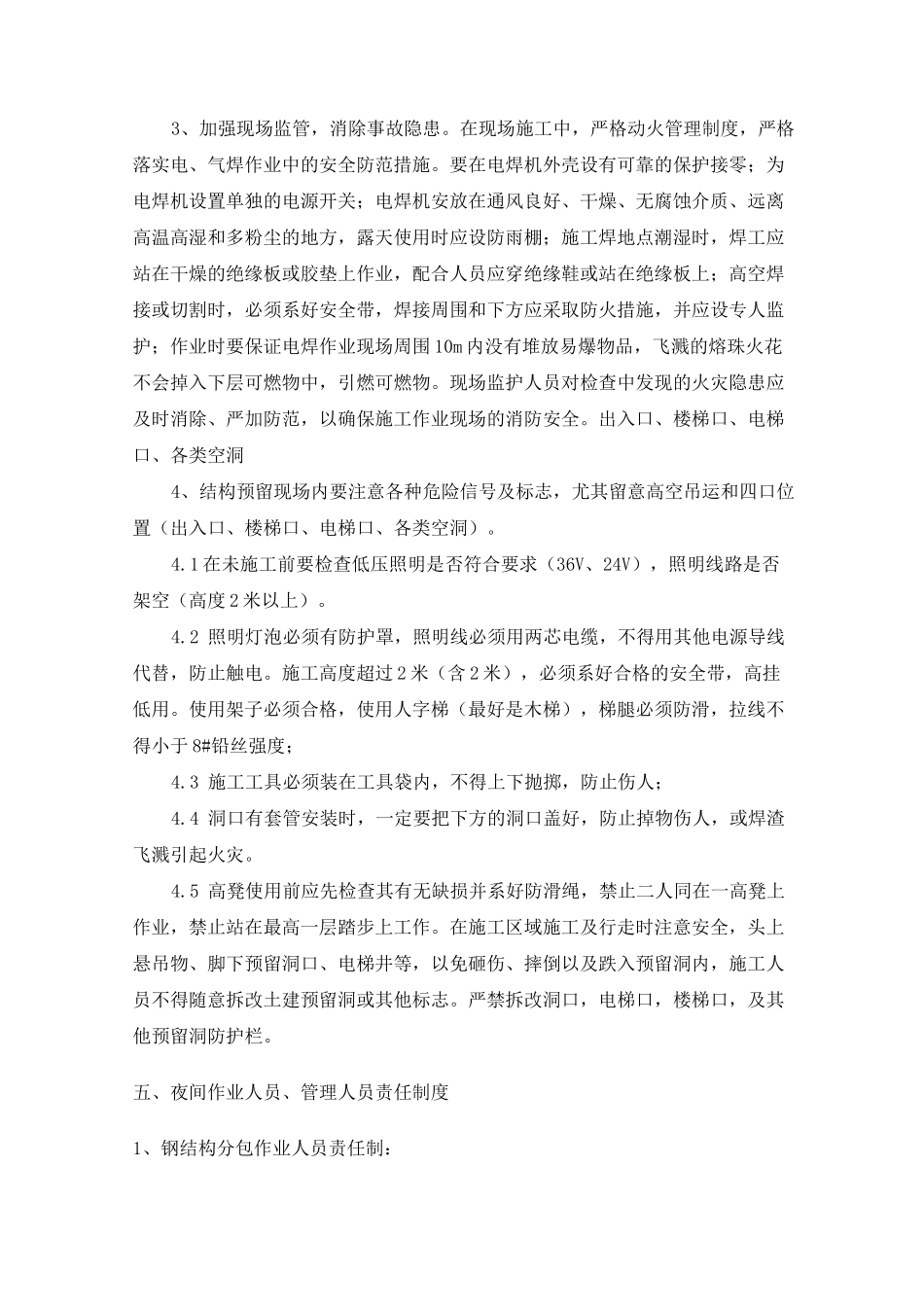

夜间施工作业必须由作业负责人统一指挥,分工明确,并随时与防护人员保持联系,各道工序夜
