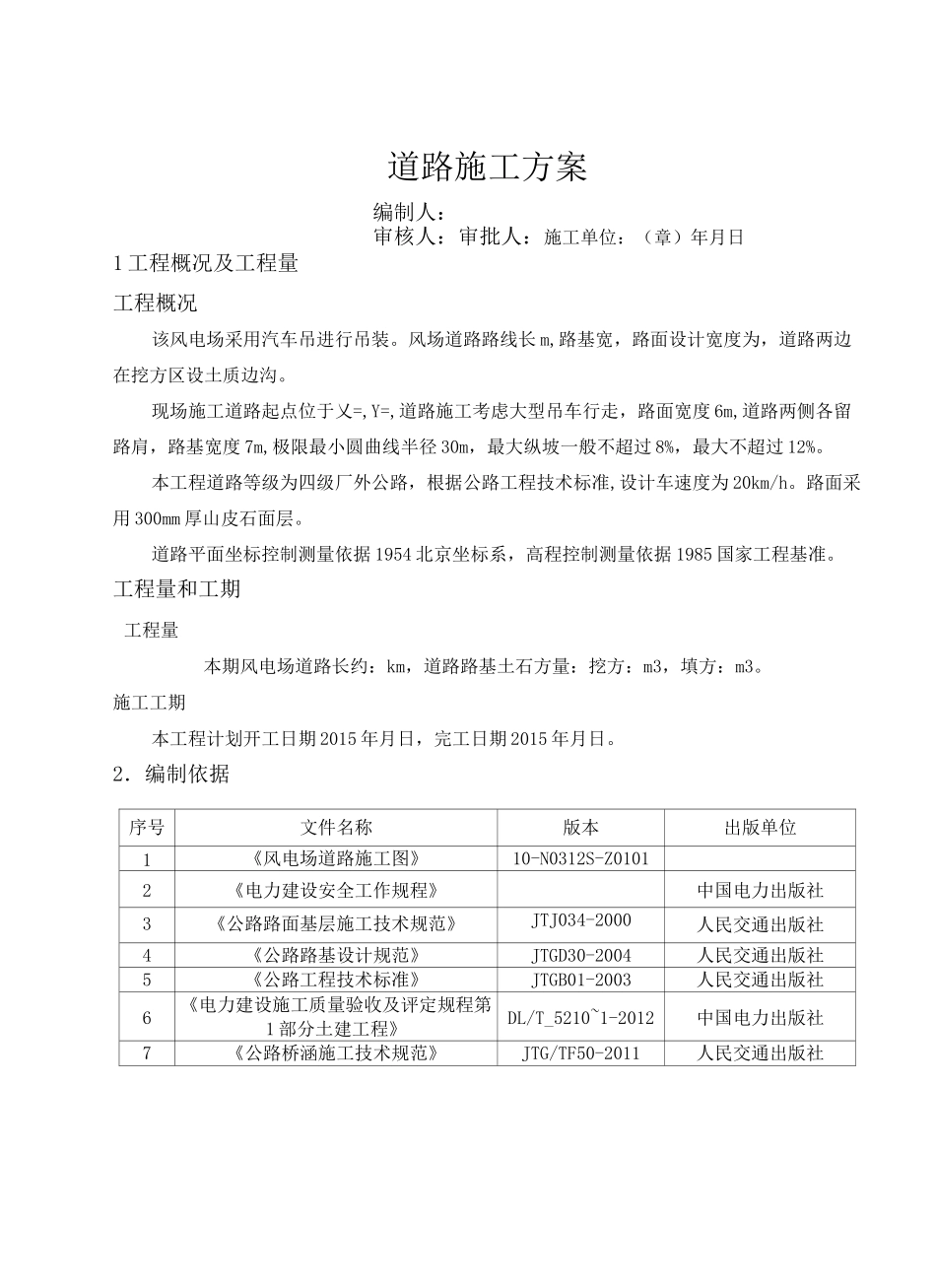

风电道路施工方案道路施工方案编制人:审核人:审批人:施工单位:(章)年月日1 工程概况及工程量工程概况该风电场采用汽车吊进行吊装
风场道路路线长 m,路基宽,路面设计宽度为,道路两边在挖方区设土质边沟
现场施工道路起点位于乂=,Y=,道路施工考虑大型吊车行走,路面宽度 6m,道路两侧各留路肩,路基宽度 7m,极限最小圆曲线半径 30m,最大纵坡一般不超过 8%,最大不超过 12%
本工程道路等级为四级厂外公路,根据公路工程技术标准,设计车速度为 20km/h
路面采用 300mm 厚山皮石面层
道路平面坐标控制测量依据 1954 北京坐标系,高程控制测量依据 1985 国家工程基准
工程量和工期工程量本期风电场道路长约:km,道路路基土石方量:挖方:m3,填方:m3
施工工期本工程计划开工日期 2015 年月日,完工日期 2015 年月日

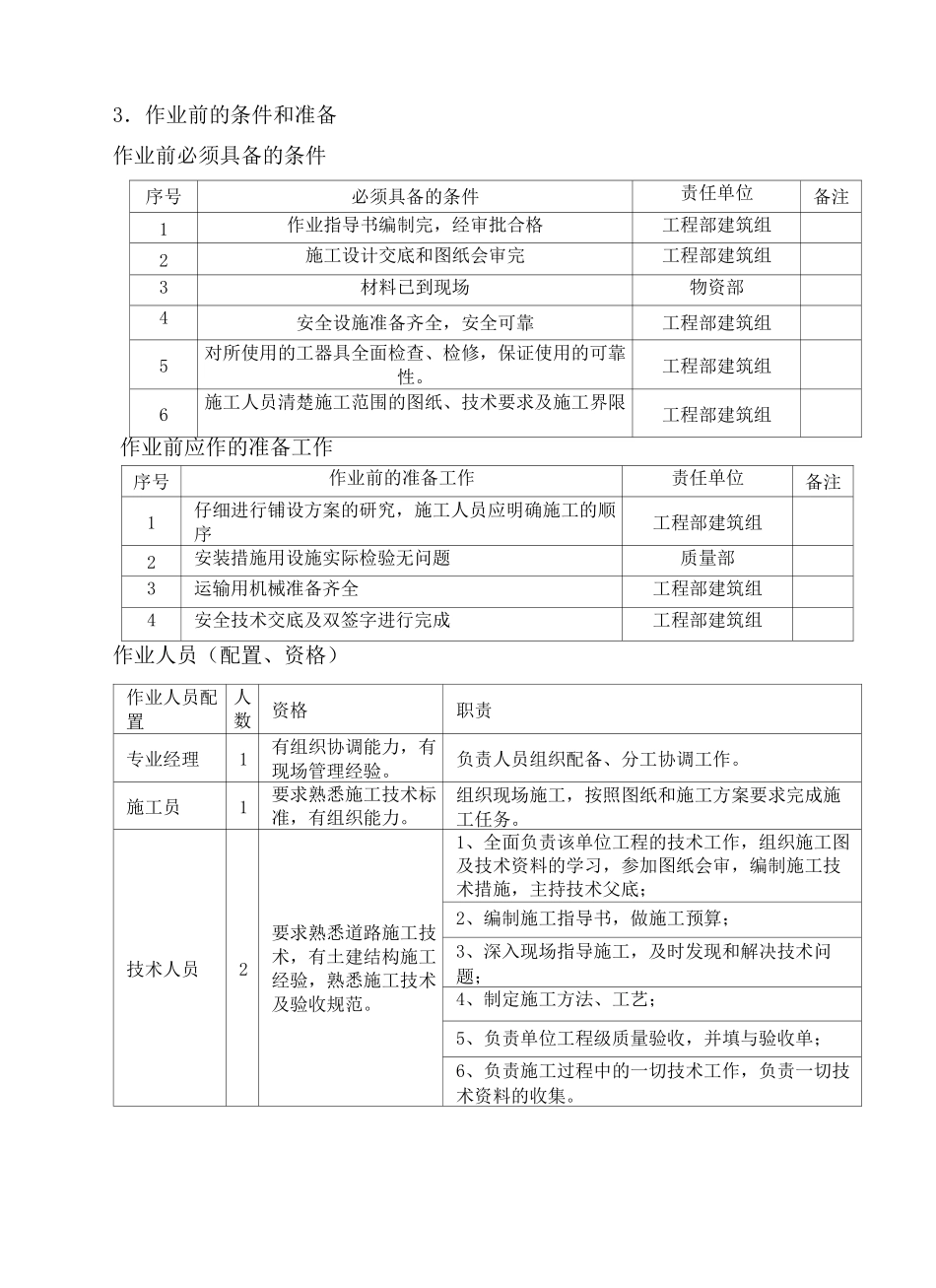

2.编制依据序号文件名称版本出版单位1《风电场道路施工图》10-N0312S-Z01012《电力建设安全工作规程》中国电力出版社3《公路路面基层施工技术规范》JTJ034-2000人民交通出版社4《公路路基设计规范》JTGD30-2004人民交通出版社5《公路工程技术标准》JTGB01-2003人民交通出版社6《电力建设施工质量验收及评定规程第1 部分土建工程》DL/T_5210~1-2012中国电力出版社7《公路桥涵施工技术规范》JTG/TF50-2011人民交通出版社3.作业前的条件和准备作业前必须具备的条件序号作业前的准备工作责任单位备注1仔细进行铺设方案的研究,施工人员应明确施工的顺序工程部建筑组2安装措施用设施实际检验无问题质量部3运输用机械准备齐全工程部建筑组4安全技术交底及双签字进行完成工程部建筑组作业人员(配置、资格)作业人员配置人数资格职责专业经理1有组织协调能力,有现场管理经验
负责人员组织配备、分工协调工作
