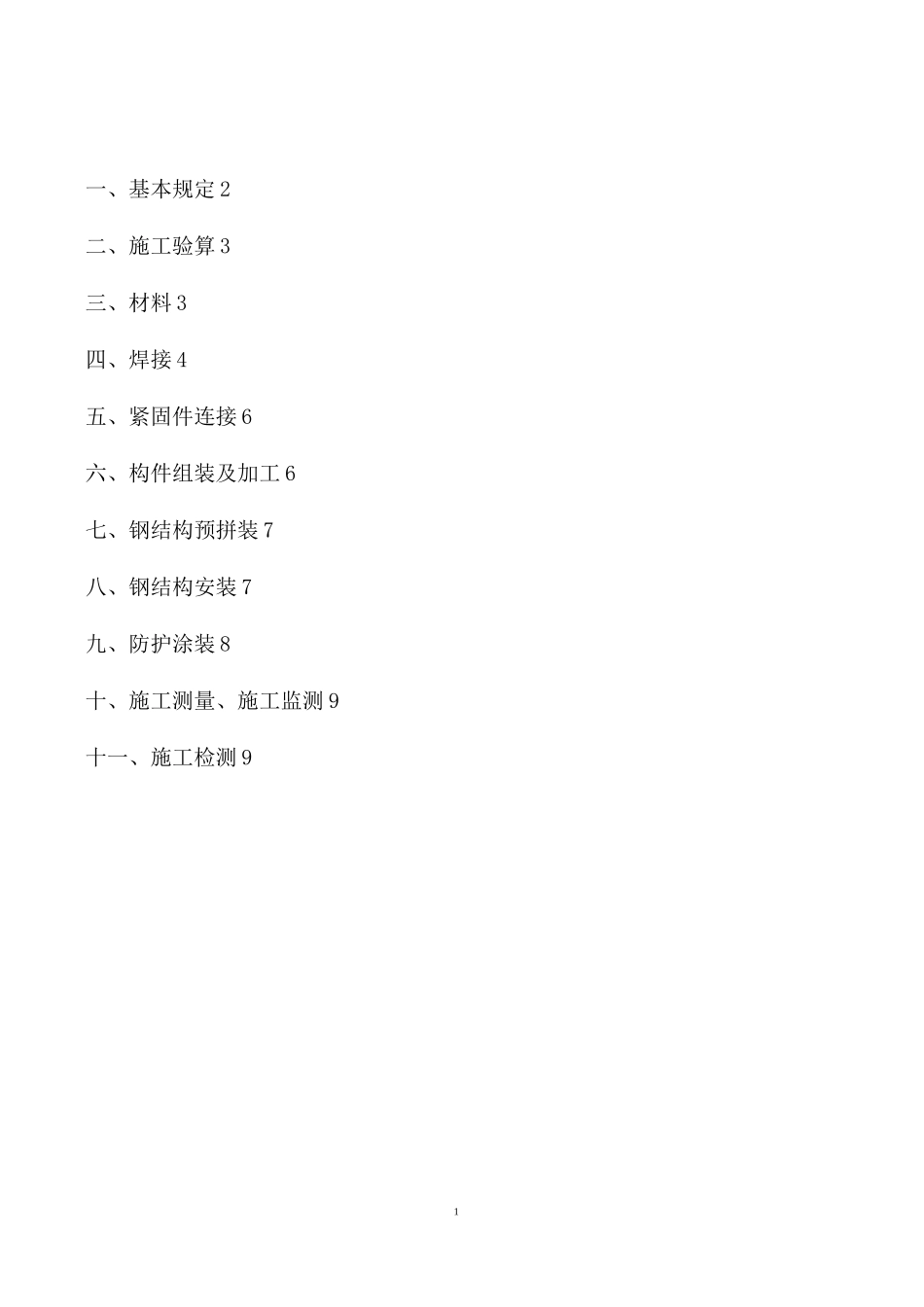

钢结构质量管控要点XX 公司技术部二 O—九年十月1一、基本规定 2二、施工验算 3三、材料 3四、焊接 4五、紧固件连接 6六、构件组装及加工 6七、钢结构预拼装 7八、钢结构安装 7九、防护涂装 8十、施工测量、施工监测 9十一、施工检测 92钢结构质量管控要点一、基本要求1、钢结构工程实施前,应有经钢结构施工单位技术负责人审批的施工组织设计、与其相应配套的专项施工方案(如吊装方案、脚手架搭设方案、支撑系统卸载方案)等技术文件,并经总承包单位技术负责人、相关部门负责人、项目经理审批。2、工程部审核完钢结构施工方案报工程技术部、设计部等相关部门审核后,再报主管工程领导审批后实施。3、跨度±36m、悬挑长度±12m 的钢结构及跨度±60m 的网架和索膜结构安装工程的施工技术方案和安全应急预案,应由总包单位组织专家进行论证。项目公司工程部、监理单位、工程技术部参与。4、钢结构图纸下发后 7 日内,工程部组织相关人员参加图纸会审。工程部于图纸会审后 2 天内将会审记录提交设计部确认,设计部接到会审记录一周内下发经设计部确认的会审记录给与会部门,并抄报工程管理及监察部。5、钢结构工程施工及质量验收时,钢结构施工单位、总承包单位、监理单位和检测机构的计量器具及检查工具应在有效期内,工程部应对各方的计量器具及检查工具每月进行检查。6、现行《钢结构工程施工规范》未涉及的新技术、新工艺、新材料和新结构,首次使用时,工程部应组织钢结构施工单位、总承包单位按国家标准对其进行相应的试验,并根据试验结果确定相应的施工方案和验收标准,设计部组织专家论证通过后,方可实施。7、工程部每周应向工程技术部报备钢结构焊缝、紧固件检验批及分项分部检测验收结果(附检测报告)。8、工程部应委托具有资质的第三方按照规范、设计要求对钢结构焊缝、紧固件进行检测。9、钢结构施工单位在钢构件组装完毕自检合格后,报总包单位、工程部验收,工程技术部抽查不少于 10%。10、钢结构制造和安装应满足设计要求,过程中的检查结果应有文字记录和有日期的影像资料。11、工程部应每月对钢结构生产单位进行例行检查,检查内容包括零部件材料、构件生产质3二、施工验算1、钢结构施工单位应对钢结构工程施工阶段的强度、刚度和稳定性进行验算,同时应进行施工模拟分析,其验算结果应满足设计要求。2、实际施工状况应与施工验算的荷载作用、结构分析模型和基本假定相符合,施工阶段的结构验算应按静力学...
