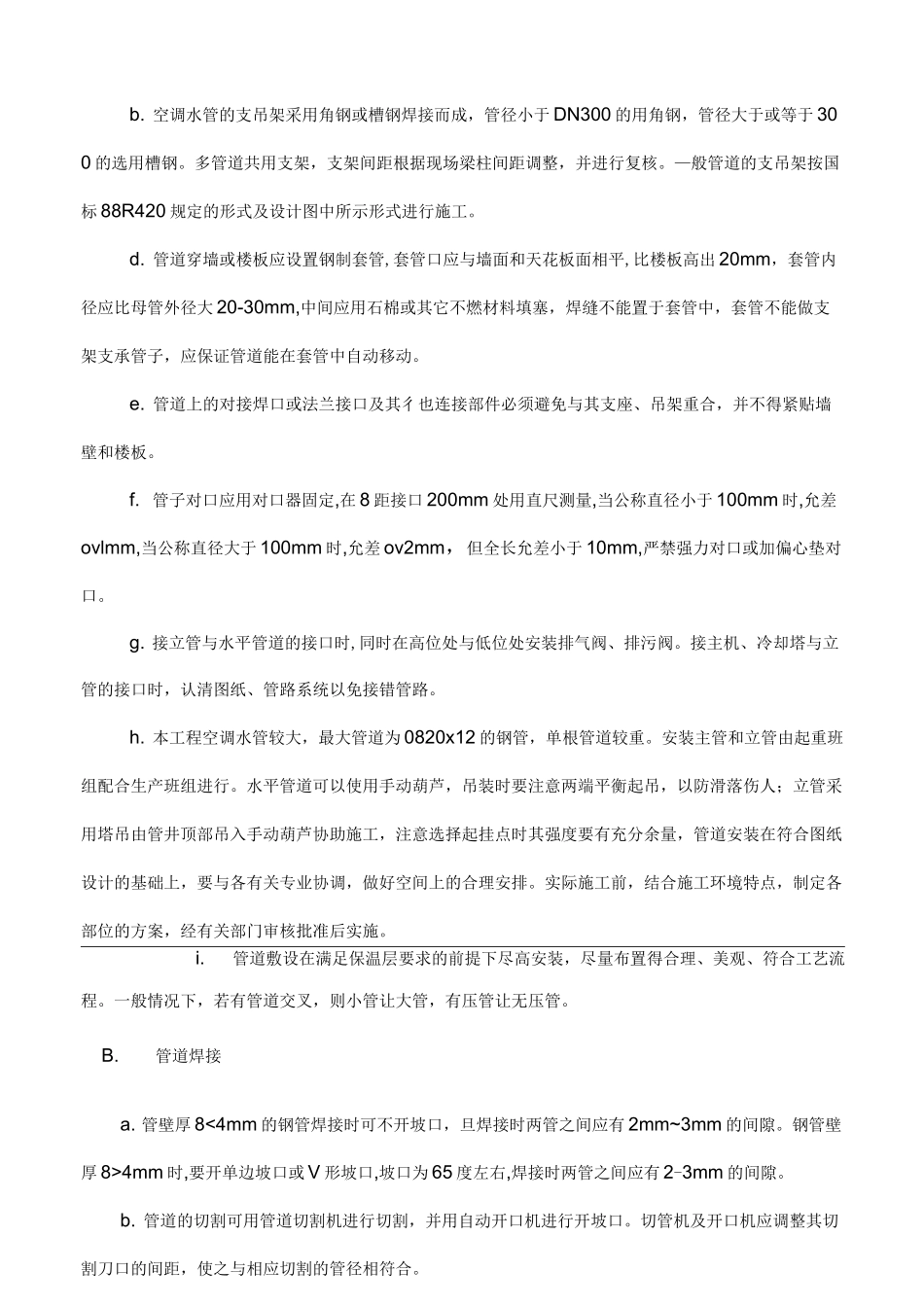

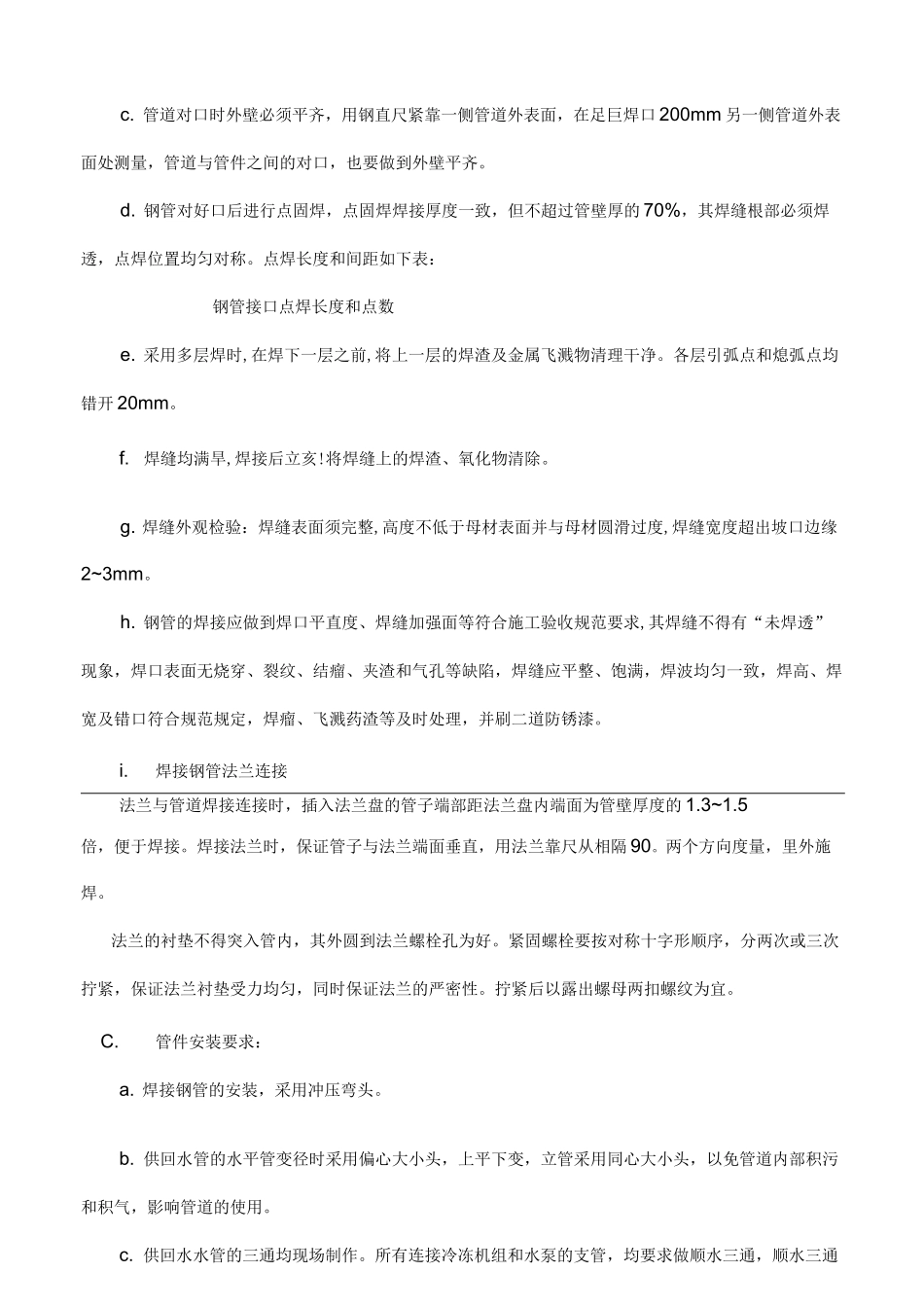

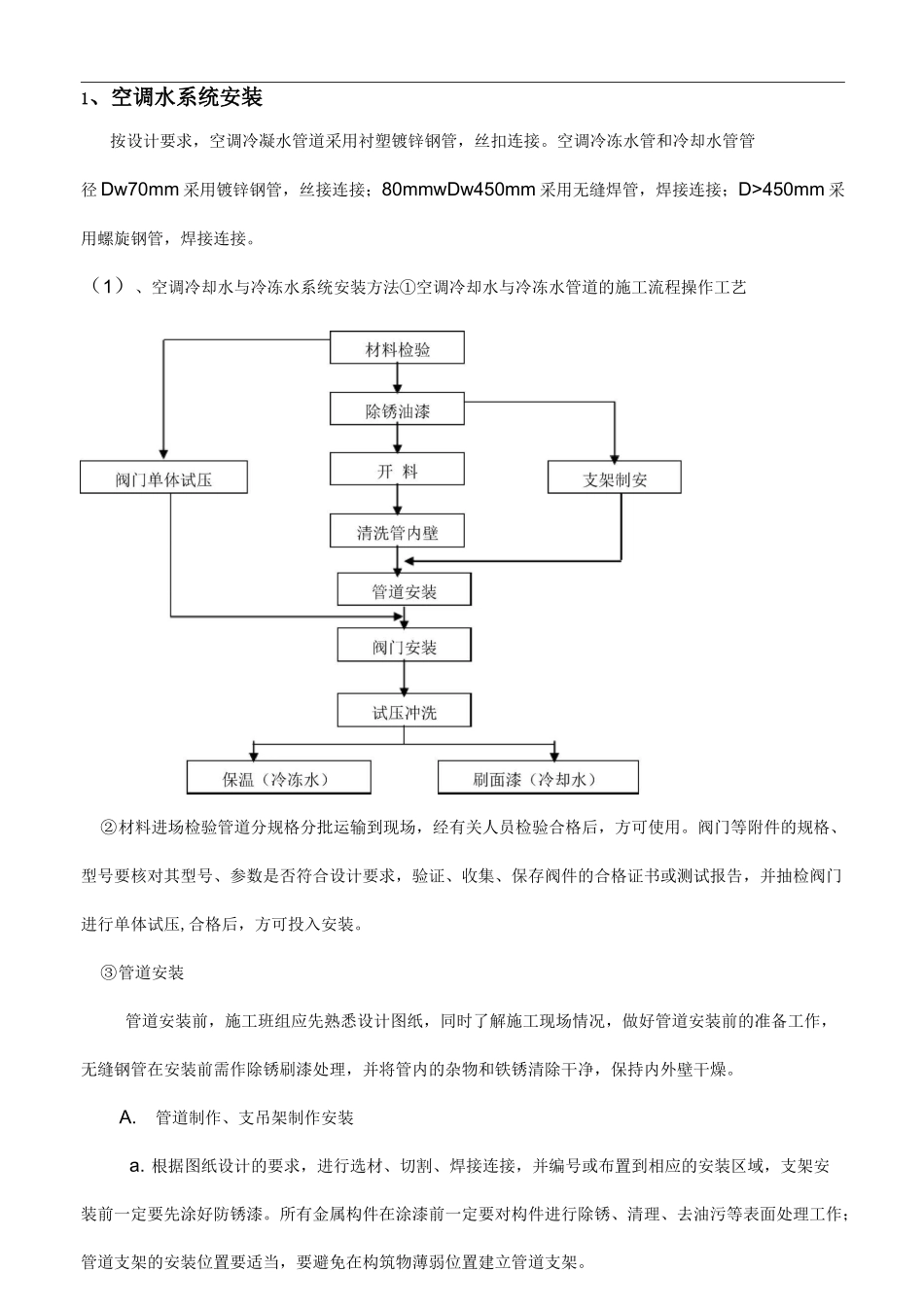

1、空调水系统安装按设计要求,空调冷凝水管道采用衬塑镀锌钢管,丝扣连接。空调冷冻水管和冷却水管管径 Dw70mm 采用镀锌钢管,丝接连接;80mmwDw450mm 采用无缝焊管,焊接连接;D>450mm 采用螺旋钢管,焊接连接。(1)、空调冷却水与冷冻水系统安装方法①空调冷却水与冷冻水管道的施工流程操作工艺②材料进场检验管道分规格分批运输到现场,经有关人员检验合格后,方可使用。阀门等附件的规格、型号要核对其型号、参数是否符合设计要求,验证、收集、保存阀件的合格证书或测试报告,并抽检阀门进行单体试压,合格后,方可投入安装。③管道安装管道安装前,施工班组应先熟悉设计图纸,同时了解施工现场情况,做好管道安装前的准备工作,无缝钢管在安装前需作除锈刷漆处理,并将管内的杂物和铁锈清除干净,保持内外壁干燥。A.管道制作、支吊架制作安装a. 根据图纸设计的要求,进行选材、切割、焊接连接,并编号或布置到相应的安装区域,支架安装前一定要先涂好防锈漆。所有金属构件在涂漆前一定要对构件进行除锈、清理、去油污等表面处理工作;管道支架的安装位置要适当,要避免在构筑物薄弱位置建立管道支架。b. 空调水管的支吊架采用角钢或槽钢焊接而成,管径小于 DN300 的用角钢,管径大于或等于 300 的选用槽钢。多管道共用支架,支架间距根据现场梁柱间距调整,并进行复核。—般管道的支吊架按国标 88R420 规定的形式及设计图中所示形式进行施工。d. 管道穿墙或楼板应设置钢制套管,套管口应与墙面和天花板面相平,比楼板高出 20mm,套管内径应比母管外径大 20-30mm,中间应用石棉或其它不燃材料填塞,焊缝不能置于套管中,套管不能做支架支承管子,应保证管道能在套管中自动移动。e. 管道上的对接焊口或法兰接口及其彳也连接部件必须避免与其支座、吊架重合,并不得紧贴墙壁和楼板。f. 管子对口应用对口器固定,在 8 距接口 200mm 处用直尺测量,当公称直径小于 100mm 时,允差ovlmm,当公称直径大于 100mm 时,允差 ov2mm,但全长允差小于 10mm,严禁强力对口或加偏心垫对口。g. 接立管与水平管道的接口时,同时在高位处与低位处安装排气阀、排污阀。接主机、冷却塔与立管的接口时,认清图纸、管路系统以免接错管路。h. 本工程空调水管较大,最大管道为 0820x12 的钢管,单根管道较重。安装主管和立管由起重班组配合生产班组进行。水平管道可以使用手动葫芦,吊装时要注意两端平衡起吊,以防滑落伤人;立管采用塔吊由管...
