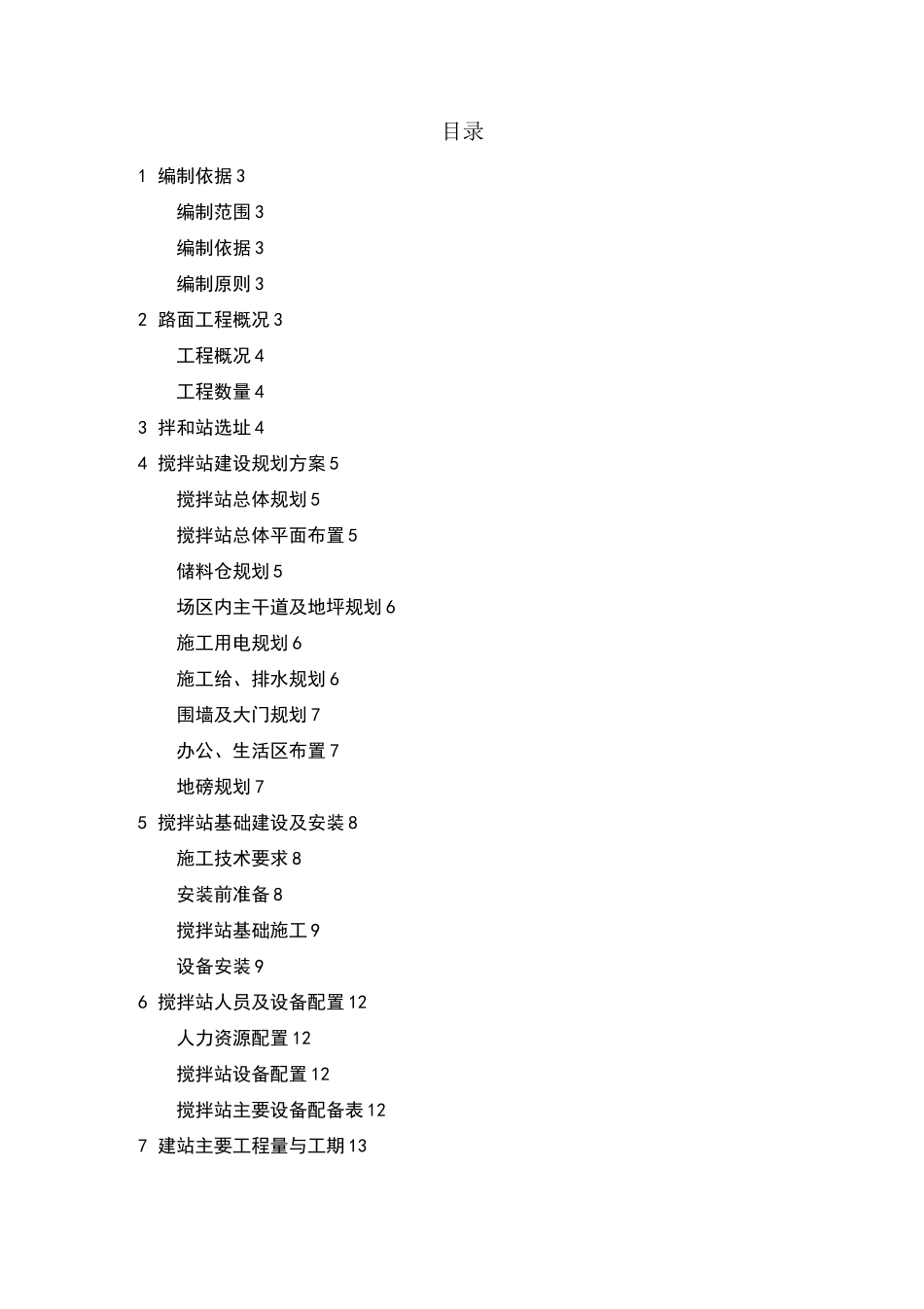

目录1 编制依据 3编制范围 3编制依据 3编制原则 32 路面工程概况 3工程概况 4工程数量 43 拌和站选址 44 搅拌站建设规划方案 5搅拌站总体规划 5搅拌站总体平面布置 5储料仓规划 5场区内主干道及地坪规划 6施工用电规划 6施工给、排水规划 6围墙及大门规划 7办公、生活区布置 7地磅规划 75 搅拌站基础建设及安装 8施工技术要求 8安装前准备 8搅拌站基础施工 9设备安装 96 搅拌站人员及设备配置 12人力资源配置 12搅拌站设备配置 12搅拌站主要设备配备表 127 建站主要工程量与工期 13土建工程量 13工期计划 158 质量保证措施 15.质量保证体系体系 15机械设备保证质量措施 15原材料保证质量措施 15施工操作保证质量措施 169 安全施工措施 16搅拌站安全措施 16施工用电安全保证措施 16防火安全保证措施 1710 文明施工、环境保护措施 17环境保护措施 17文明施工措施 18附件:181 编制依据编制范围本施工技术方案编制范围为:沥青搅拌站建设施工,搅拌站占地面积约 15 亩。编制依据1.《招投标文件》2. 国家、湖北省、黄石市相关规范和规定3.《湖北省公路重点工程标准化工地试验室建设指导意见(试行)》4.《湖北省重点建设工程安全标准化工地(标段)创建标准(试行)》5. 我单位有关人员对施工现场踏勘和调查的情况。6.我单位其他工程关于标准化施工相关经验。编制原则1、搅拌站建设本着“经济实用、相对独立、便于管理、方便施工、安全环保”的原则进行科学合理的规划布置,同时按照“现场工厂化生产、流水线施工、标准化作业”的高标准进行建设,兼顾考虑临时征地在施工任务完成后易于恢复。2、搅拌站布置紧凑合理,布局不仅要按施工流程进行设计,还要兼顾场区内设备的安装和施工线路走向。3、根据现场的施工周期、产量和建设工期、物流线路、临时工程类型和数量要求布置。4、坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业作业为基本作业形式,充分发挥专业人员和专用设备的优势,同时采取综合手段,合理调配,以达到整体优化的目的。5、坚持保障安全的原则:保障场站建设的安全操作,稳步施工,在高空作业时、安装调试设备时务必有人合理,专业对口确保各类人员及财产安全。6、坚持组织合理的原则:严格按照湖北省公路建设标准化指导意见、施工规范、标准、施工图纸及上级文件要求,结合本标段实际工程情况,我项目部精心安排专业施工队伍按序施工,确保场站又好又快建...
