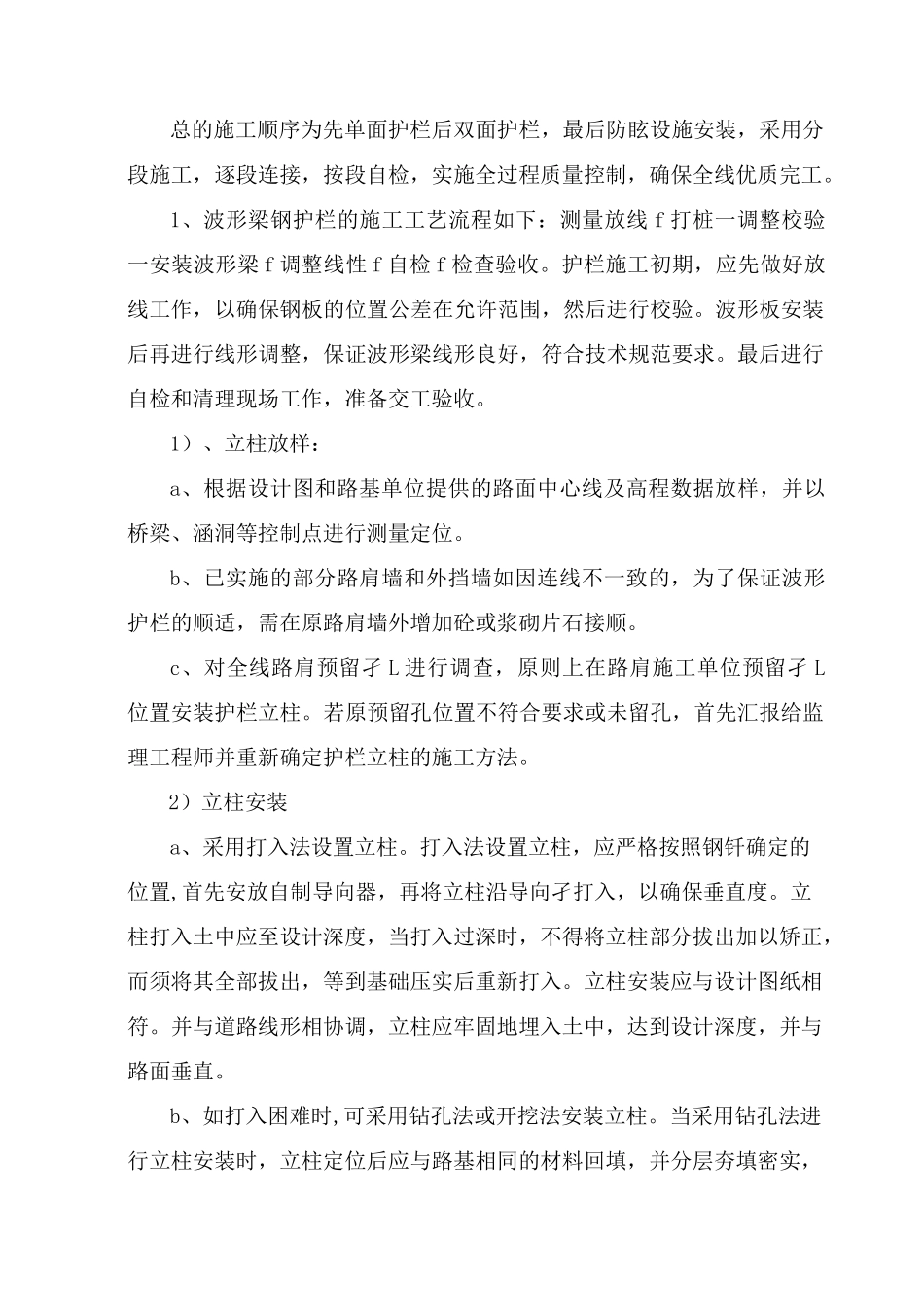

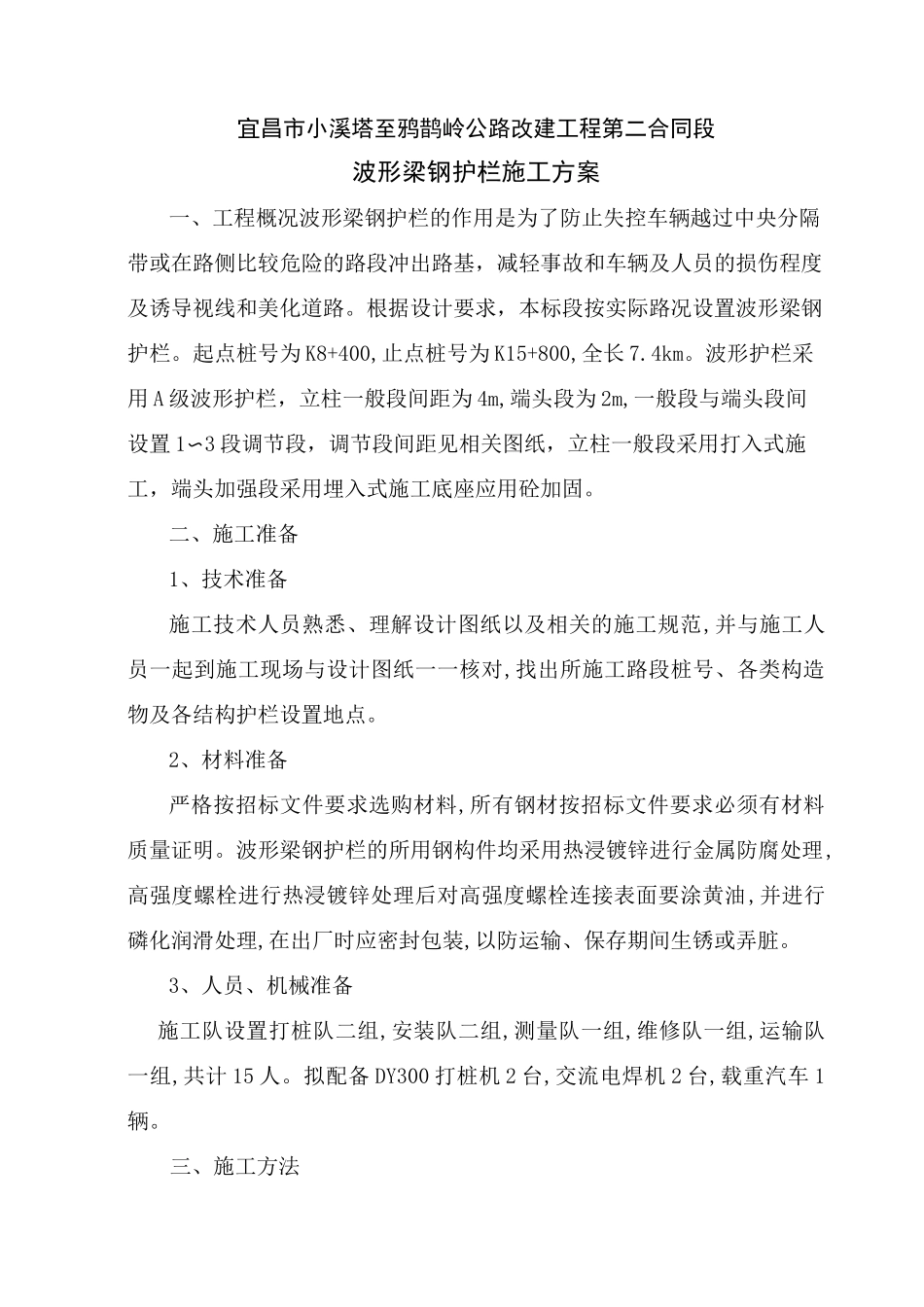

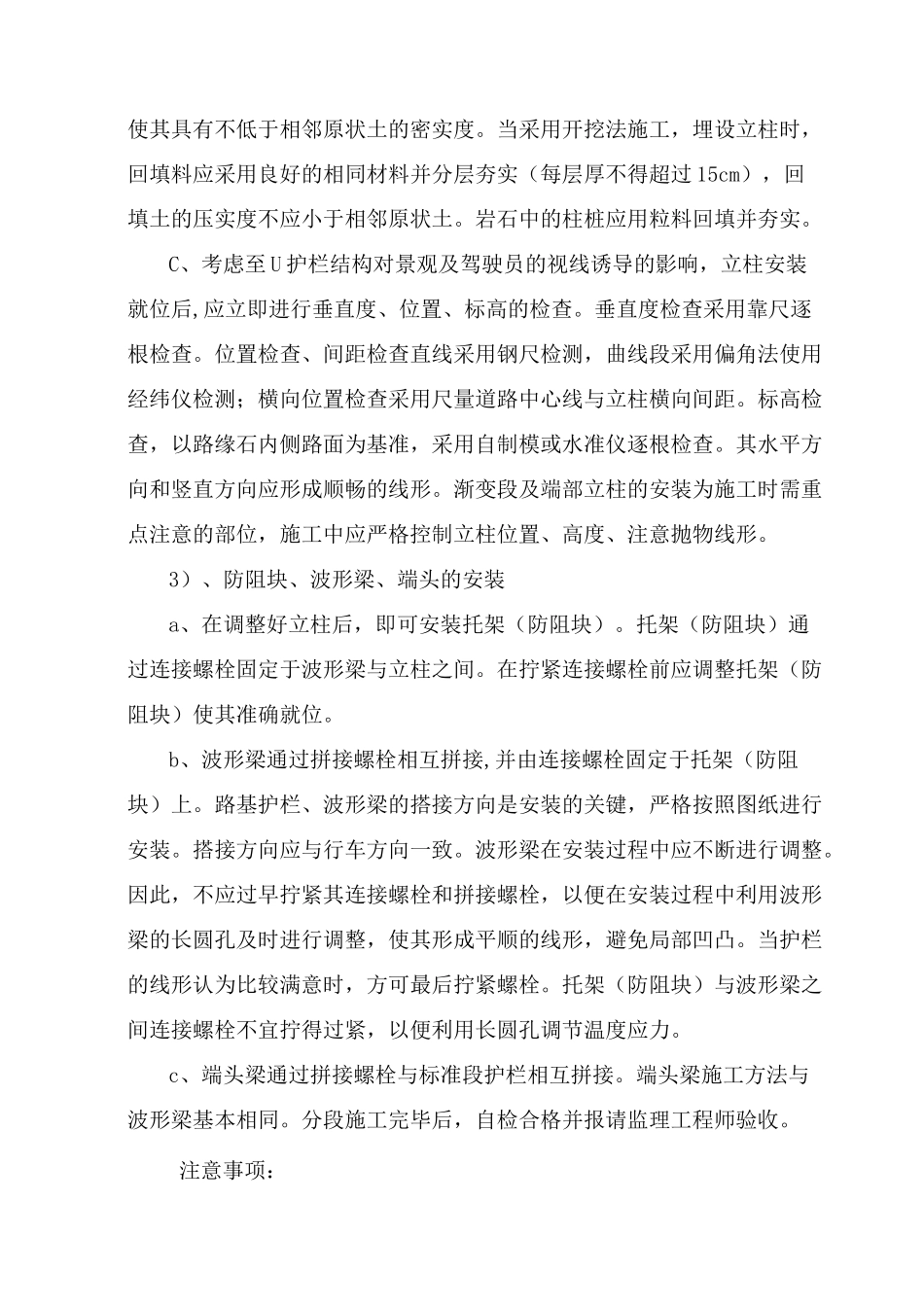

宜昌市小溪塔至鸦鹊岭公路改建工程第二合同段波形梁钢护栏施工方案一、工程概况波形梁钢护栏的作用是为了防止失控车辆越过中央分隔带或在路侧比较危险的路段冲出路基,减轻事故和车辆及人员的损伤程度及诱导视线和美化道路
根据设计要求,本标段按实际路况设置波形梁钢护栏
起点桩号为 K8+400,止点桩号为 K15+800,全长 7
波形护栏采用 A 级波形护栏,立柱一般段间距为 4m,端头段为 2m,一般段与端头段间设置 1〜3 段调节段,调节段间距见相关图纸,立柱一般段采用打入式施工,端头加强段采用埋入式施工底座应用砼加固
二、施工准备1、技术准备施工技术人员熟悉、理解设计图纸以及相关的施工规范,并与施工人员一起到施工现场与设计图纸一一核对,找出所施工路段桩号、各类构造物及各结构护栏设置地点
2、材料准备严格按招标文件要求选购材料,所有钢材按招标文件要求必须有材料质量证明
波形梁钢护栏的所用钢构件均采用热浸镀锌进行金属防腐处理,高强度螺栓进行热浸镀锌处理后对高强度螺栓连接表面要涂黄油,并进行磷化润滑处理,在出厂时应密封包装,以防运输、保存期间生锈或弄脏
3、人员、机械准备施工队设置打桩队二组,安装队二组,测量队一组,维修队一组,运输队一组,共计 15 人
拟配备 DY300 打桩机 2 台,交流电焊机 2 台,载重汽车 1辆
三、施工方法总的施工顺序为先单面护栏后双面护栏,最后防眩设施安装,采用分段施工,逐段连接,按段自检,实施全过程质量控制,确保全线优质完工
1、波形梁钢护栏的施工工艺流程如下:测量放线 f 打桩一调整校验一安装波形梁 f 调整线性 f 自检 f 检查验收
护栏施工初期,应先做好放线工作,以确保钢板的位置公差在允许范围,然后进行校验
波形板安装后再进行线形调整,保证波形梁线形良好,符合技术规范要求
最后进行自检和清理现场工作,准备交工验收
1)、立柱放样:a、
