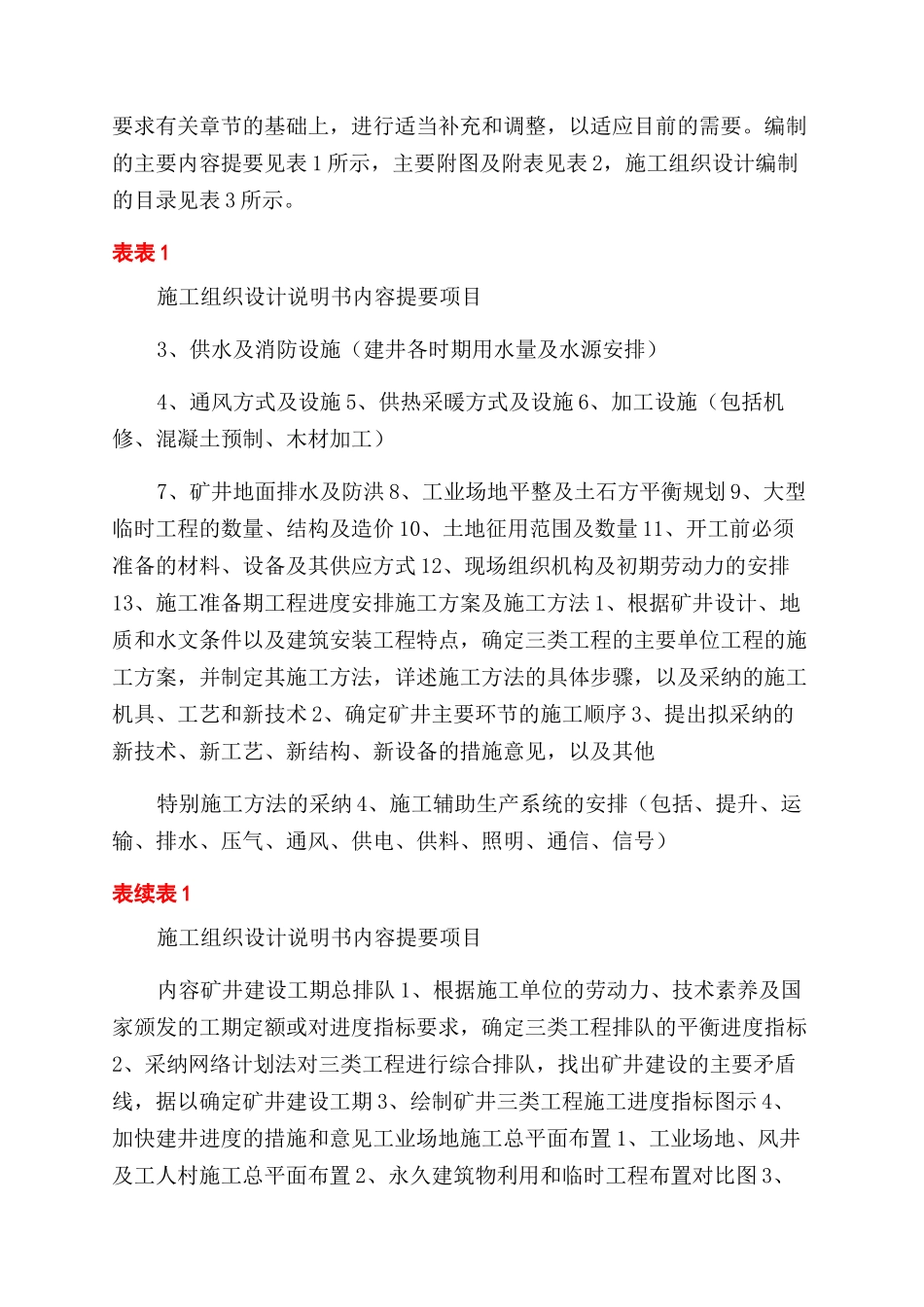

煤矿施工组织设计设计投标方案范文书施工组织设计编制的原则、依据及主要内容一、编制原则 1、切实执行国家及煤炭工业有关煤矿的方针和经济政策;2、统筹安排内部与外部;生产、生产服务、生活服务之间的协调建设,通过综合平衡,确定合理建设工期;3、以矿建为主,全面安排好主体与配套、井下与地面、生产与生活工程的建设顺序,做到“四通一平”、“两堂一舍”先行,环保绿化同步;4、充分利用时间和空间,在确保安全、质量和提高经济效益的前提下,合理组织矿井建设全过程的各个环节、各项工作及各工程项目之间的平行交叉作业和协调建设,尽快形成综合生产能力,缩短建井工期;5、以经济效益为中心,突出社会主义市场经济和竞争意识,增强时间观念、利息观念、资金周转观念,坚决按合理工期组织施工;6、结合矿井建设实际.吸取矿区的建设经验.扬长避短,大胆探究;7、积极采纳新技术、新装备、新工艺、新材料,不断提高职工的技术素养,把建设纳入到依靠技术进步的轨道上来;8、因地制宜、就地取材,降低工程成本,节约原材料,妥善处理工农关系,节约施工用地;9、合理利用永久设施建井,减少大临工程。10、做好人力、物力、资金等综合平衡,做好冬季、雨季施工安排,力争全年连续均衡施工;11、在工程安排上.要做到四个优先(被利用的永久工程,工期长的工程,安装任务重的工程,大型基础及地下工程).四个不停(矿井关键线路不停,井简装备提升不停、井巷交替施工运输不停,单位工程开工后一气呵成),三个缓干(需长期维护的煤巷,施工不用的井下电气设备,可用做平衡劳动力的工程),力争做到劳动力、施工设备及周转材料的基本平衡。三、编制的主要内容矿井施工组织设计是建设单位据此科学地组织和指导矿井建设的重要依据;是招标选择施工单位的依据;是确定建设总工期及施工顺序的依据;是编制单位工程施工组织设计和施工设计的依据。因此,在根据《简明建井工程手册》(下册)施工组织设计的编制内容与要求有关章节的基础上,进行适当补充和调整,以适应目前的需要。编制的主要内容提要见表 1 所示,主要附图及附表见表 2,施工组织设计编制的目录见表 3 所示。表表 1施工组织设计说明书内容提要项目3、供水及消防设施(建井各时期用水量及水源安排)4、通风方式及设施 5、供热采暖方式及设施 6、加工设施(包括机修、混凝土预制、木材加工)7、矿井地面排水及防洪 8、工业场地平整及土石方平衡规划 9、大型临时工程的数量、结...
