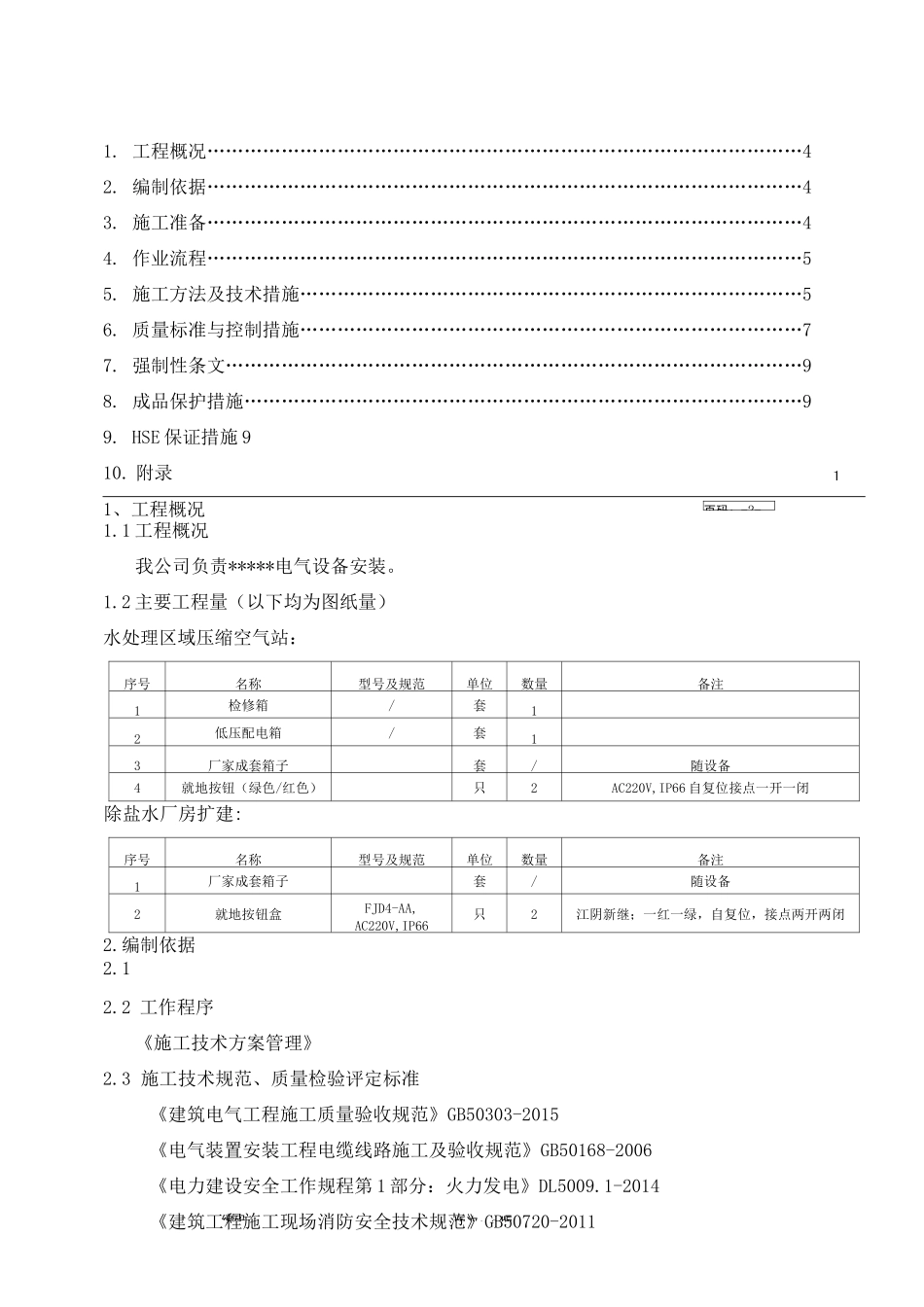

电气设备安装1编码:版次:o 版页码:-2-1. 工程概况……………………………………………………………………………………42. 编制依据……………………………………………………………………………………43. 施工准备……………………………………………………………………………………44. 作业流程……………………………………………………………………………………55. 施工方法及技术措施………………………………………………………………………56. 质量标准与控制措施………………………………………………………………………77. 强制性条文…………………………………………………………………………………98. 成品保护措施………………………………………………………………………………99. HSE 保证措施 910. 附录1、工程概况1.1 工程概况我公司负责*****电气设备安装。1.2 主要工程量(以下均为图纸量)水处理区域压缩空气站:序号名称型号及规范单位数量备注1检修箱/套12低压配电箱/套13厂家成套箱子套/随设备4就地按钮(绿色/红色)只2AC220V,IP66 自复位接点一开一闭除盐水厂房扩建:序号名称型号及规范单位数量备注1厂家成套箱子套/随设备2就地按钮盒FJD4-AA,AC220V,IP66只2江阴新继;一红一绿,自复位,接点两开两闭2.编制依据2.12.2 工作程序《施工技术方案管理》2.3 施工技术规范、质量检验评定标准《建筑电气工程施工质量验收规范》GB50303-2015《电气装置安装工程电缆线路施工及验收规范》GB50168-2006《电力建设安全工作规程第 1 部分:火力发电》DL5009.1-2014《建筑工程施工现场消防安全技术规范》GB50720-2011《工程建设强制性标准条文(电力工程部分)》2011 年版《电气装置安装工程质量检验及评定规程》DL/T5161.1〜17-2002《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171—20123.施工准备3.1 人员资质人员应培训合格,特种作业人员应持有效证件并报审合格。3.2 人员配置序号工种数量(人)序号工种数量(人)1技术员16普工4编码:版次:0 版页码:-3-2质检员27起重指挥和起重司索各 13安全员18架子工44班组长19焊工25电工23.3 工器具配置(主要施工机械、计量器具均需报审通过方可使用)锯弓、卷尺、铁锤、电焊机、切割机、钢丝钳、尖嘴钳、各种螺丝刀、手枪钻、牛头钻、角磨机、水平尺等。3.4 设备、材料准备要求所有设备、材料进场后,应验收检查合格,包装及外观良好,型号...
