精心整理轨道铺设技术方案―、工程概况工程为地下开采
根据工程地表轨道铺设整体布置
地表轨道铺设主要包括进出车场及连接选厂原矿仓地段
此外,为确保施工期间正常生产及有效利用坑出矿系统将铺设一条现生产专用出矿线
具体工程布置详见平巷图纸
二、轨道铺设方案万工程轨道出矿线铺设采用钢轨
轨道铺设线路按现坑 I 硐、II 硐出矿路线,出车联道至连接原矿仓轨道平距为
轨道铺设坡度按原矿仓至进出车联道%
坑出矿系统运输利用现生产运渣线路,铺轨按钢轨,轨道坡度按选矿厂至坑口%
轨道铺设过程严格按照铺设规范要求施工
据 II 竖进出车场现状,出车联道高程与地表平面一致,为预防雨季防汛期洪水涌入井内,轨道铺设时要求在出车联道口部浇灌混泥土宽,高度与轨面一致
浇灌时轨道边沿需留有矿斗运行宽度
据现生产运矿轨道线路实测高程与进出车联道设计高程按%
坡度施工存在高差:进车联道点设计高程为,至点平距为,点实测高程为,按%
坡度反推点高程为与设计高程高差为
为确保轨道铺设坡度一致及轨道面高程符合设计要求,施工过程必须对铺轨路基按铺轨要求整平
根据万工程总体工期计划安排,本年月份确保 II 竖井出矿,也就是说在本年月份前完成地表轨道铺设任务
针对目前万工程工期紧、日常生产任务重、轨道铺设标准要求高
施工方要充分认识这些特点,施工组织期间,认真分析生产形势、处理好生产与工程施工存在的矛盾、科学组织策划、合理配置施工生产资源是确保施工任务完成的关键
施工过程要严格按照相关轨道铺设规范执行,协调好日常生产与工程施工存在的问题,切实抓好安全、质量、进度及现场文明施工

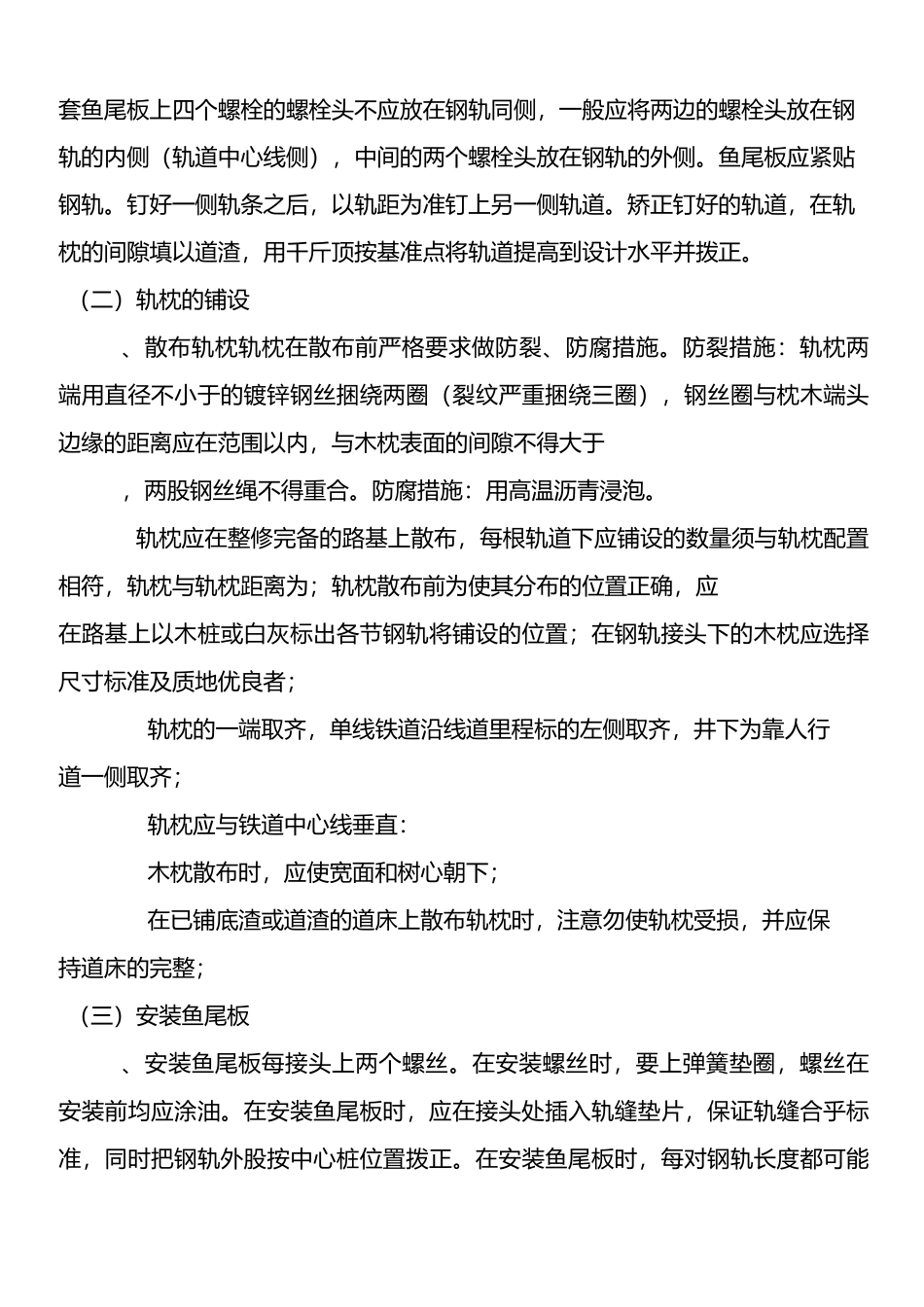

三、轨道铺设技术方法(一)轨道铺设、测量人员在钉一标定线路的中线,并在轨道线路侧边定桩画上高度基准点
然后平整轨道底板,做出摆放轨枕的标记
、按已做好的标记摆放在定处线路中线及标高的道路底板上
轨枕中线应垂直线路中线摆放,轨枕靠人
