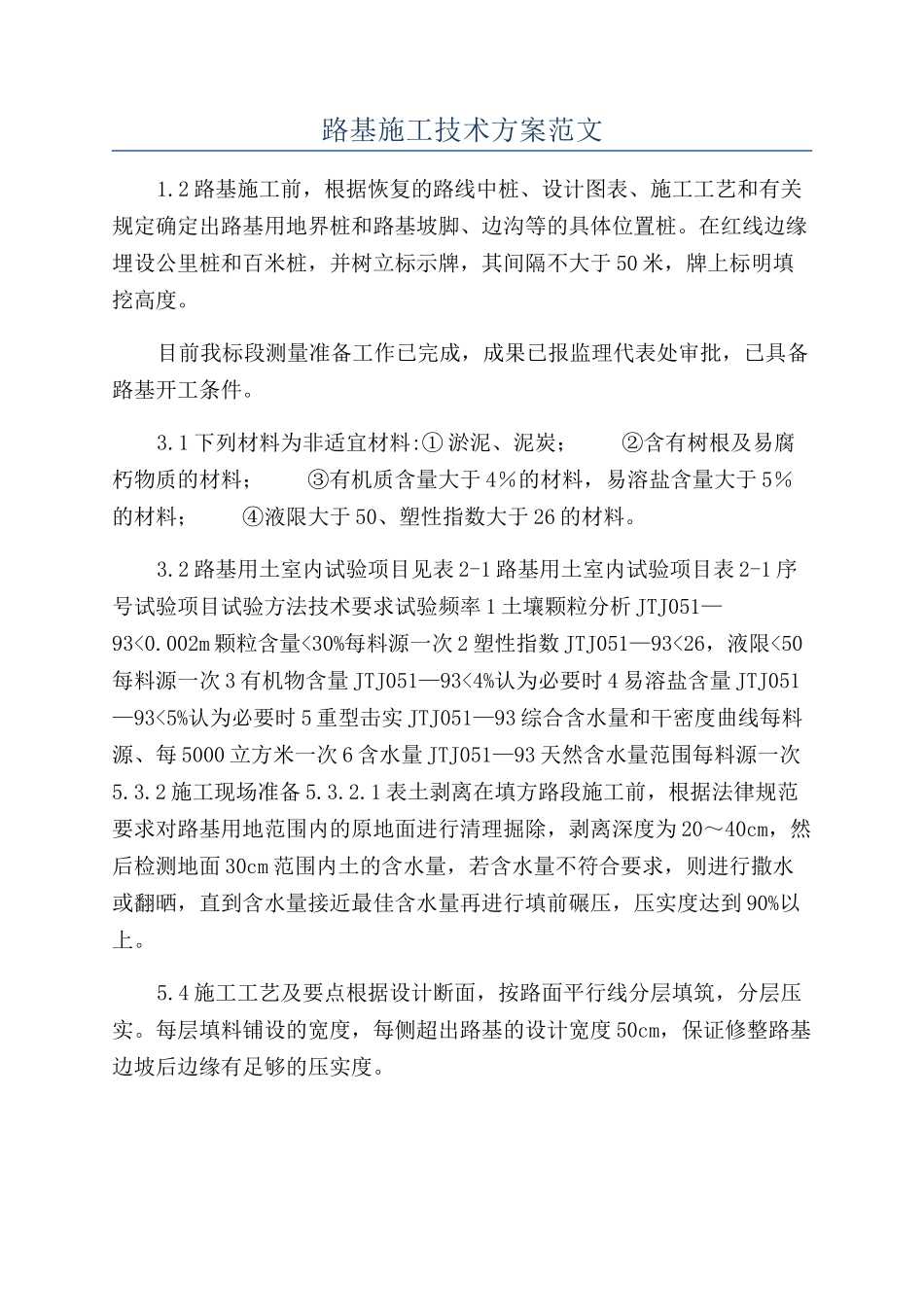

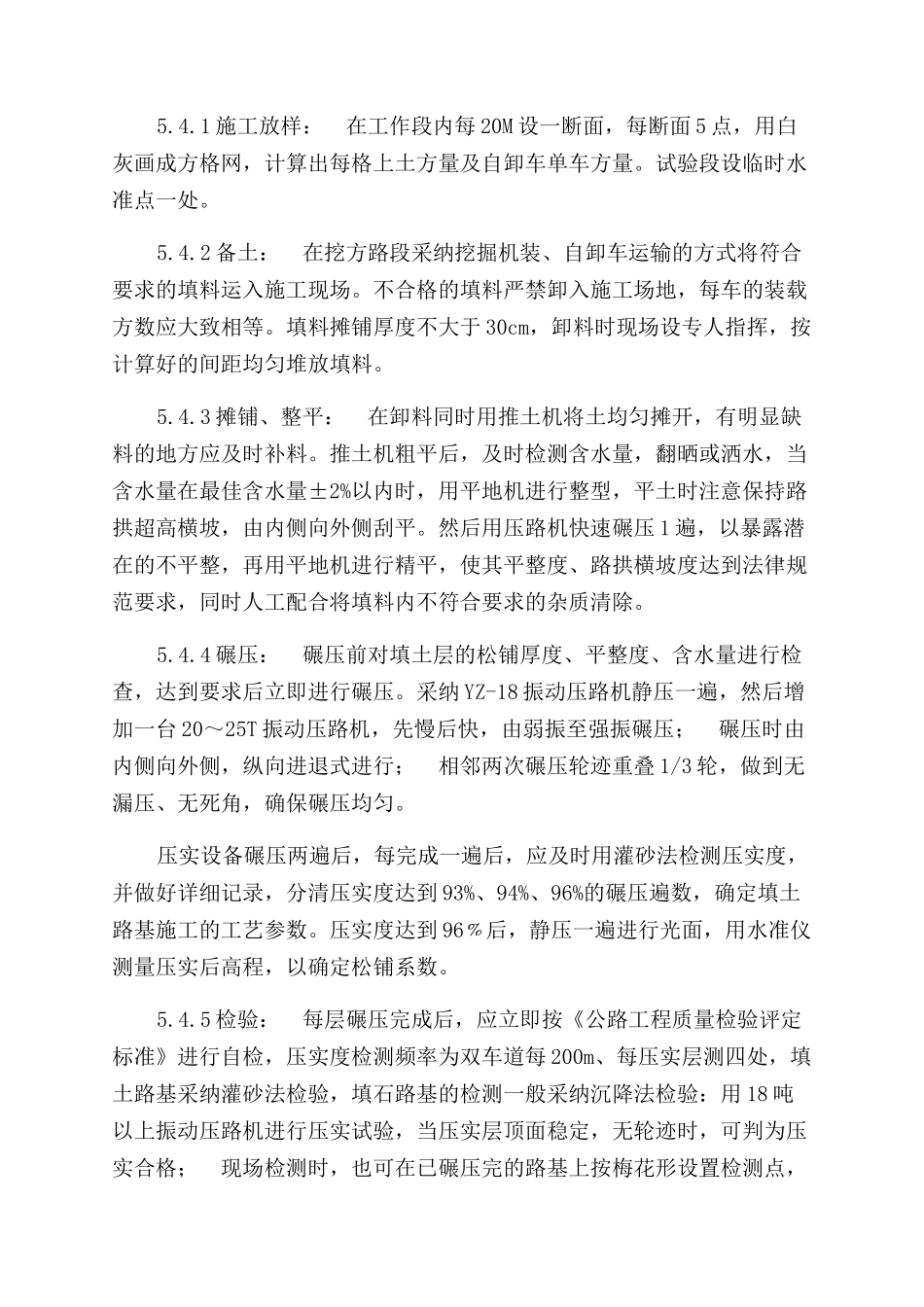

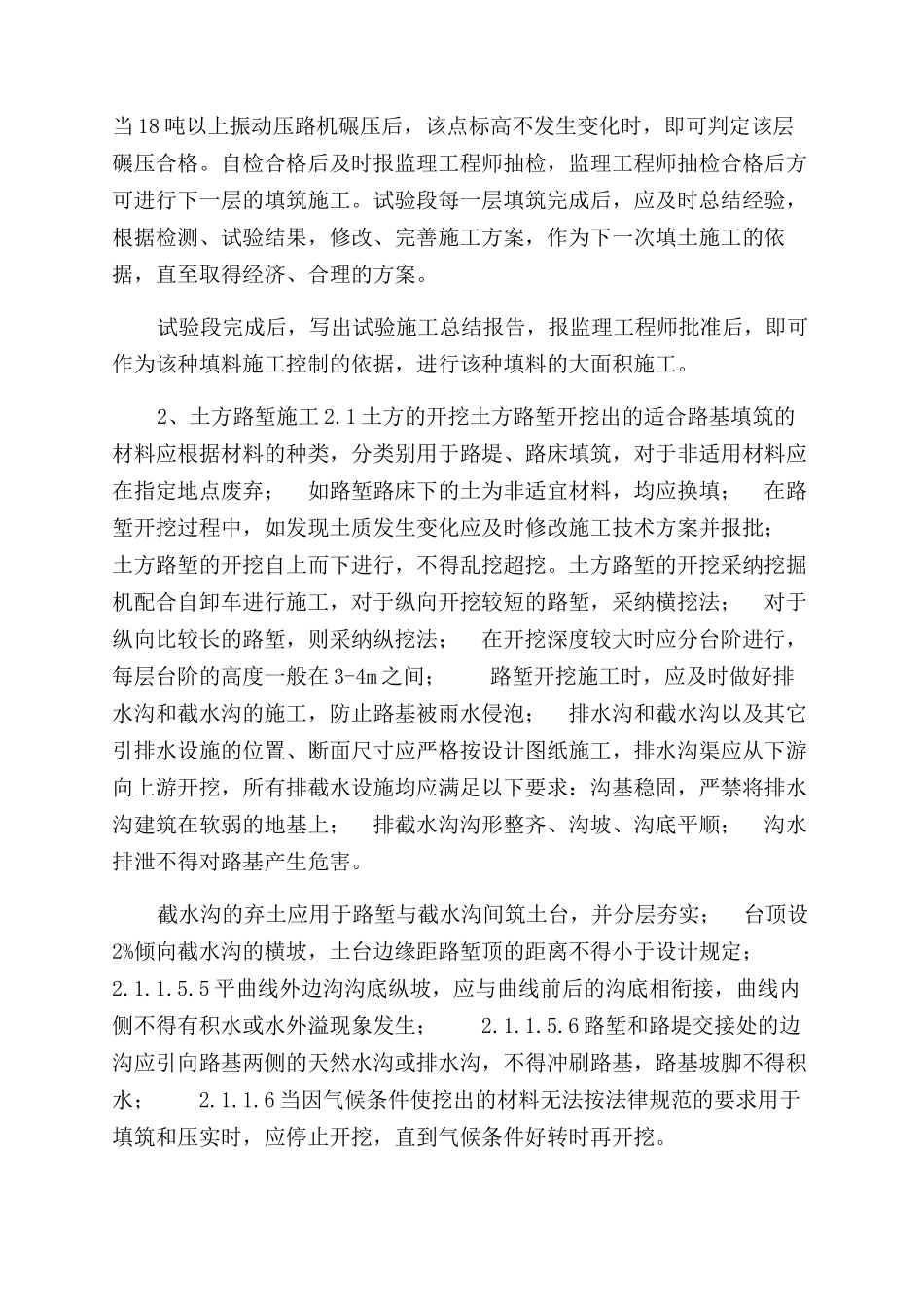

路基施工技术方案范文1.2 路基施工前,根据恢复的路线中桩、设计图表、施工工艺和有关规定确定出路基用地界桩和路基坡脚、边沟等的具体位置桩。在红线边缘埋设公里桩和百米桩,并树立标示牌,其间隔不大于 50 米,牌上标明填挖高度。目前我标段测量准备工作已完成,成果已报监理代表处审批,已具备路基开工条件。3.1 下列材料为非适宜材料:① 淤泥、泥炭; ②含有树根及易腐朽物质的材料; ③有机质含量大于 4%的材料,易溶盐含量大于 5%的材料; ④液限大于 50、塑性指数大于 26 的材料。3.2 路基用土室内试验项目见表 2-1 路基用土室内试验项目表 2-1 序号试验项目试验方法技术要求试验频率 1 土壤颗粒分析 JTJ051—93<0.002m 颗粒含量<30%每料源一次 2 塑性指数 JTJ051—93<26,液限<50每料源一次 3 有机物含量 JTJ051—93<4%认为必要时 4 易溶盐含量 JTJ051—93<5%认为必要时 5 重型击实 JTJ051—93 综合含水量和干密度曲线每料源、每 5000 立方米一次 6 含水量 JTJ051—93 天然含水量范围每料源一次5.3.2 施工现场准备 5.3.2.1 表土剥离在填方路段施工前,根据法律规范要求对路基用地范围内的原地面进行清理掘除,剥离深度为 20~40cm,然后检测地面 30cm 范围内土的含水量,若含水量不符合要求,则进行撒水或翻晒,直到含水量接近最佳含水量再进行填前碾压,压实度达到 90%以上。5.4 施工工艺及要点根据设计断面,按路面平行线分层填筑,分层压实。每层填料铺设的宽度,每侧超出路基的设计宽度 50cm,保证修整路基边坡后边缘有足够的压实度。5.4.1 施工放样: 在工作段内每 20M 设一断面,每断面 5 点,用白灰画成方格网,计算出每格上土方量及自卸车单车方量。试验段设临时水准点一处。5.4.2 备土: 在挖方路段采纳挖掘机装、自卸车运输的方式将符合要求的填料运入施工现场。不合格的填料严禁卸入施工场地,每车的装载方数应大致相等。填料摊铺厚度不大于 30cm,卸料时现场设专人指挥,按计算好的间距均匀堆放填料。5.4.3 摊铺、整平: 在卸料同时用推土机将土均匀摊开,有明显缺料的地方应及时补料。推土机粗平后,及时检测含水量,翻晒或洒水,当含水量在最佳含水量±2%以内时,用平地机进行整型,平土时注意保持路拱超高横坡,由内侧向外侧刮平。然后用压路机快速碾压 1 遍,以暴露潜在的不平整,再用平地机进行精平,使其平整度、路拱横坡度达到法律规范要求,同时人...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路基施工技术方案范文

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
