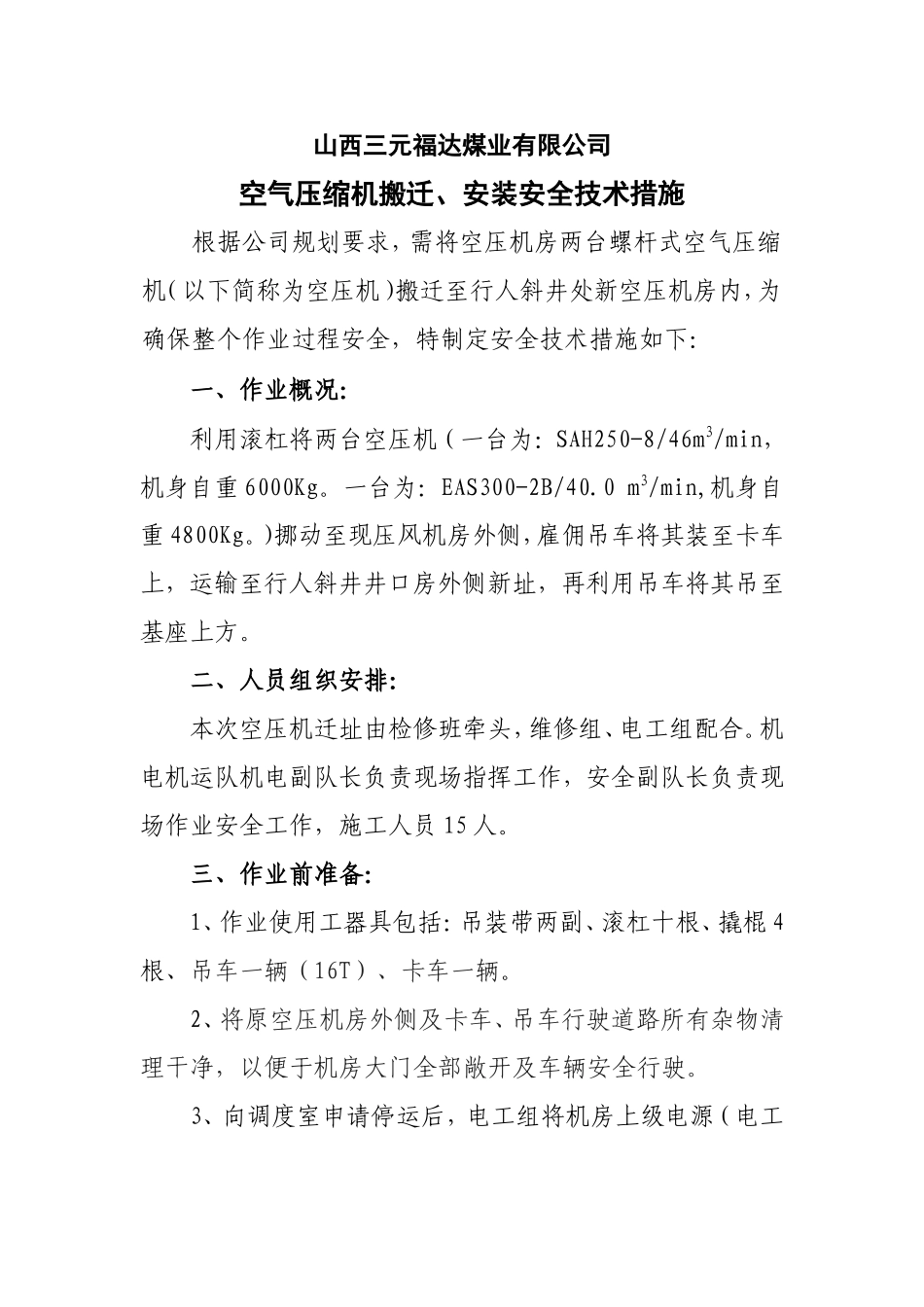

山西三元福达煤业有限公司空气压缩机搬迁、安装安全技术措施根据公司规划要求,需将空压机房两台螺杆式空气压缩机(以下简称为空压机)搬迁至行人斜井处新空压机房内,为确保整个作业过程安全,特制定安全技术措施如下:一、作业概况:利用滚杠将两台空压机(一台为:SAH250-8/46m3/min,机身自重6000Kg
一台为:EAS300-2B/40
0m3/min,机身自重4800Kg
)挪动至现压风机房外侧,雇佣吊车将其装至卡车上,运输至行人斜井井口房外侧新址,再利用吊车将其吊至基座上方
二、人员组织安排:本次空压机迁址由检修班牵头,维修组、电工组配合
机电机运队机电副队长负责现场指挥工作,安全副队长负责现场作业安全工作,施工人员15人
三、作业前准备:1、作业使用工器具包括:吊装带两副、滚杠十根、撬棍4根、吊车一辆(16T)、卡车一辆
2、将原空压机房外侧及卡车、吊车行驶道路所有杂物清理干净,以便于机房大门全部敞开及车辆安全行驶
3、向调度室申请停运后,电工组将机房上级电源(电工房内电源柜空气开关)停电挂牌,并将空压机电动机电源线拆除
4、维修组将导风罩拆除、将机身与风包连接管法兰接头拆除

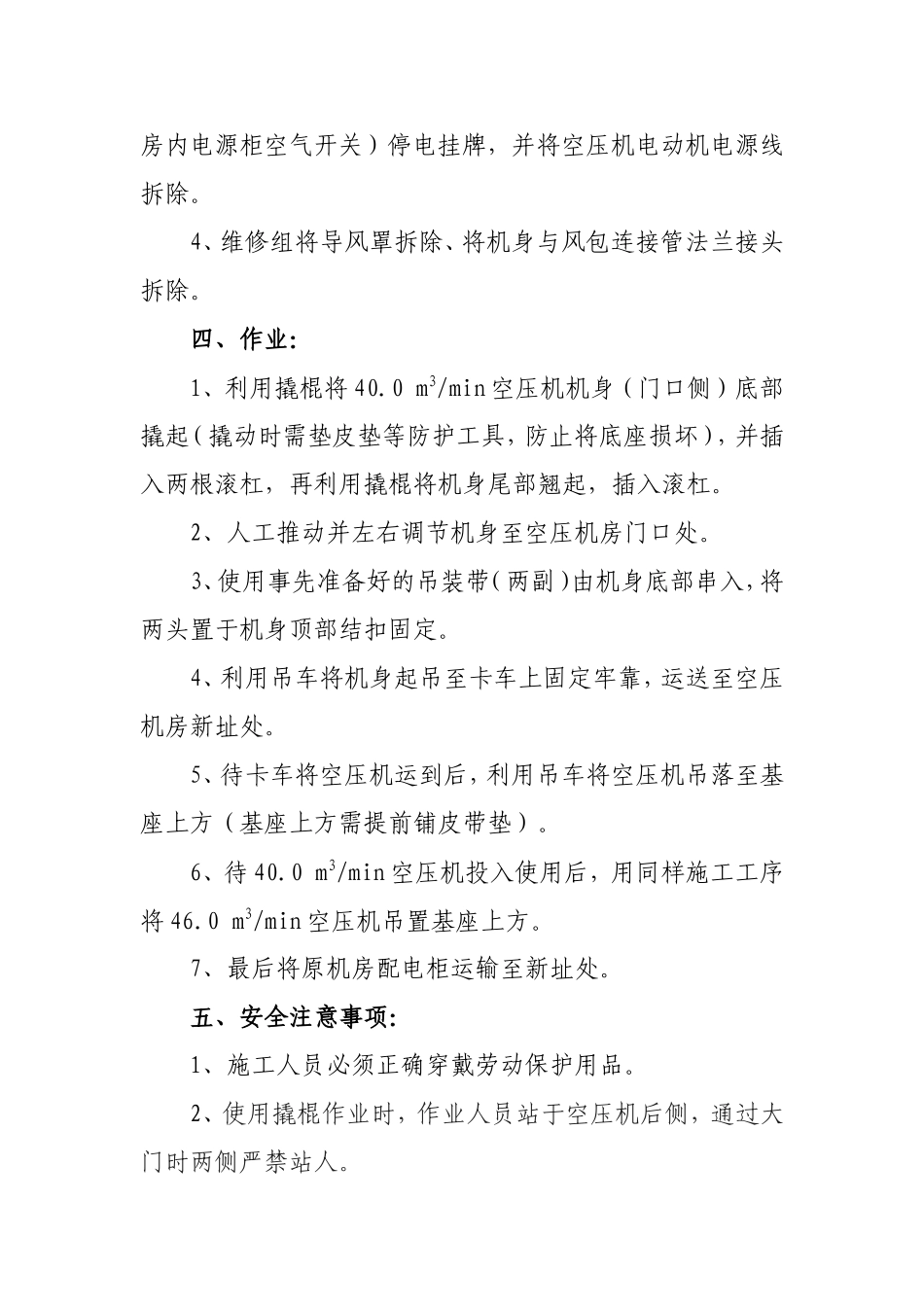

四、作业:1、利用撬棍将40
0m3/min空压机机身(门口侧)底部撬起(撬动时需垫皮垫等防护工具,防止将底座损坏),并插入两根滚杠,再利用撬棍将机身尾部翘起,插入滚杠
2、人工推动并左右调节机身至空压机房门口处
3、使用事先准备好的吊装带(两副)由机身底部串入,将两头置于机身顶部结扣固定
4、利用吊车将机身起吊至卡车上固定牢靠,运送至空压机房新址处
5、待卡车将空压机运到后,利用吊车将空压机吊落至基座上方(基座上方需提前铺皮带垫)
0m3/min空压机投入使用后,用同样施工工序将46
0m3/min空压机吊置基座上方
7、最后将原机房配电柜运输至新址处
五、安全注意事项:1、施工人
